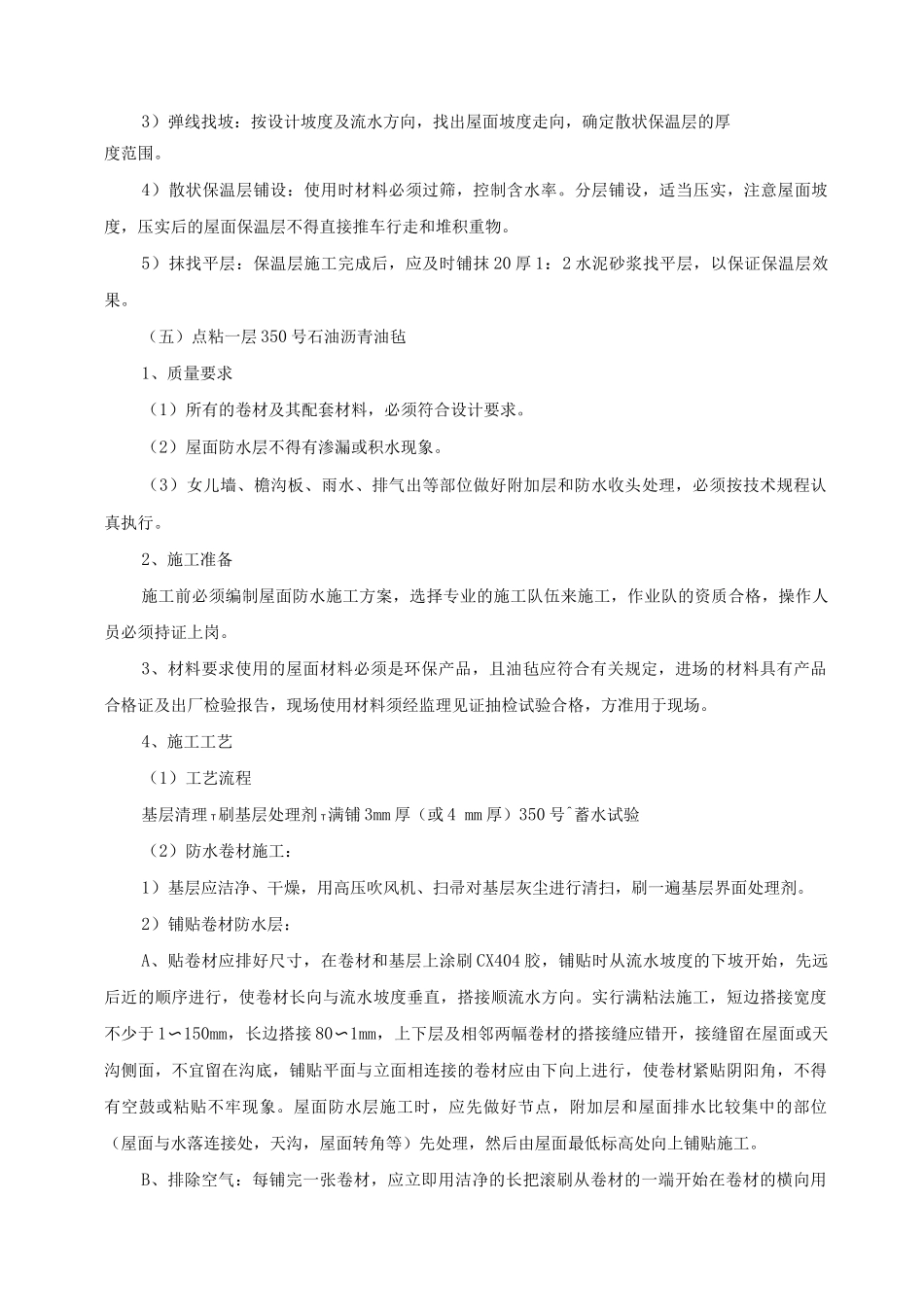

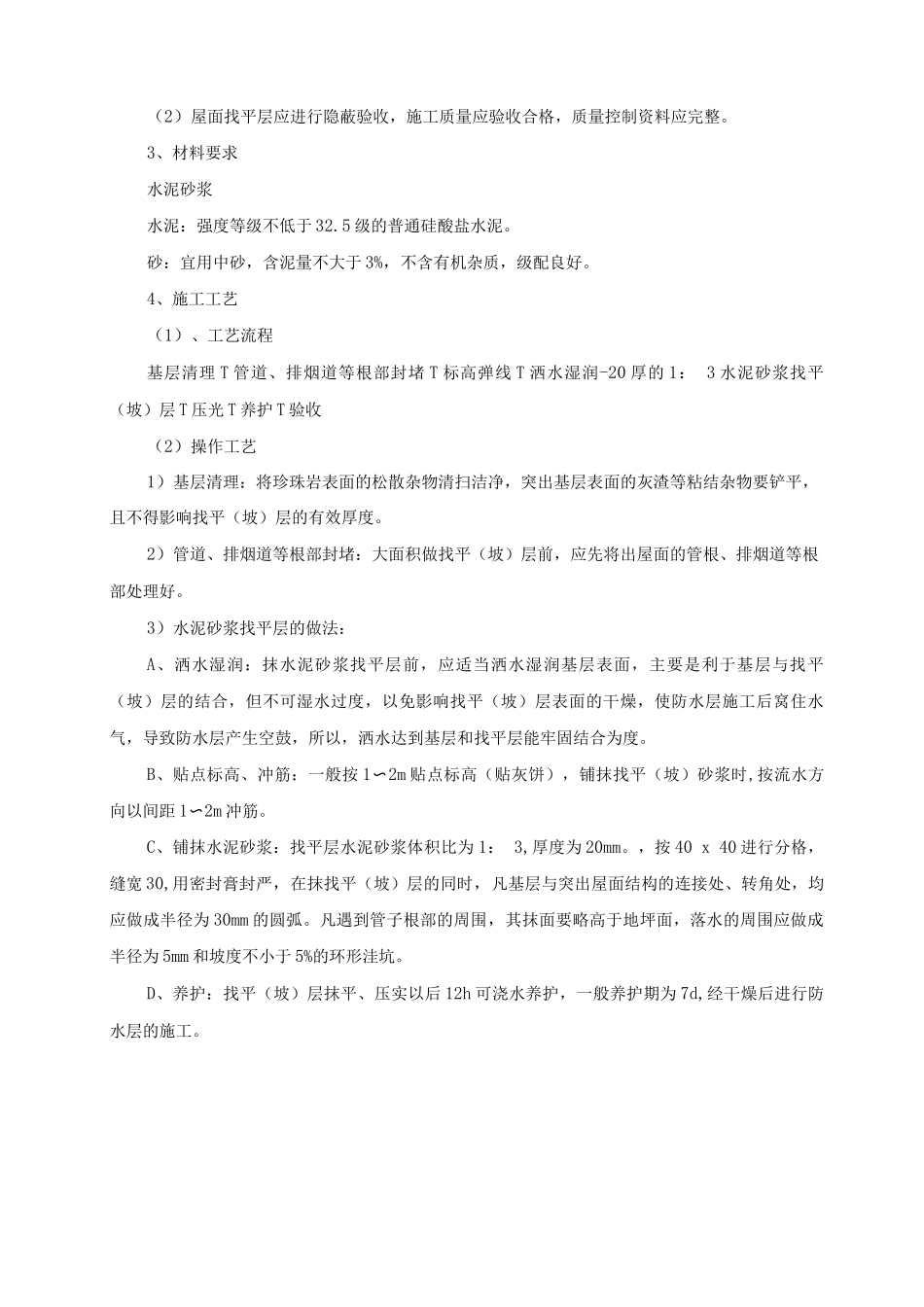

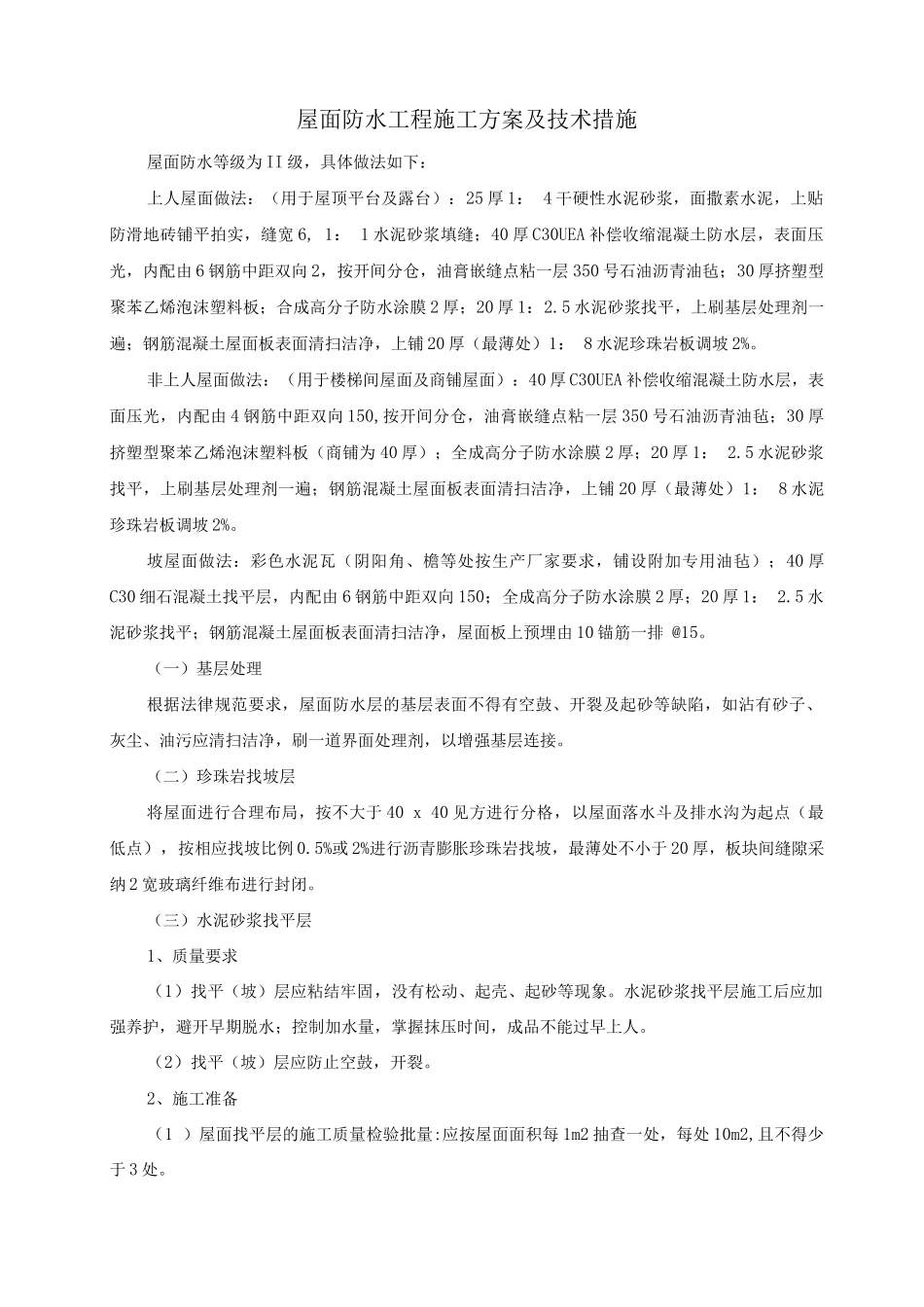

屋面防水工程施工方案及技术措施屋面防水等级为 II 级,具体做法如下:上人屋面做法:(用于屋顶平台及露台):25 厚 1: 4 干硬性水泥砂浆,面撒素水泥,上贴防滑地砖铺平拍实,缝宽 6, 1: 1 水泥砂浆填缝;40 厚 C30UEA 补偿收缩混凝土防水层,表面压光,内配由 6 钢筋中距双向 2,按开间分仓,油膏嵌缝点粘一层 350 号石油沥青油毡;30 厚挤塑型聚苯乙烯泡沫塑料板;合成高分子防水涂膜 2 厚;20 厚 1:2.5 水泥砂浆找平,上刷基层处理剂一遍;钢筋混凝土屋面板表面清扫洁净,上铺 20 厚(最薄处)1: 8 水泥珍珠岩板调坡 2%。非上人屋面做法:(用于楼梯间屋面及商铺屋面):40 厚 C30UEA 补偿收缩混凝土防水层,表面压光,内配由 4 钢筋中距双向 150,按开间分仓,油膏嵌缝点粘一层 350 号石油沥青油毡;30 厚挤塑型聚苯乙烯泡沫塑料板(商铺为 40 厚);全成高分子防水涂膜 2 厚;20 厚 1: 2.5 水泥砂浆找平,上刷基层处理剂一遍;钢筋混凝土屋面板表面清扫洁净,上铺 20 厚(最薄处)1: 8 水泥珍珠岩板调坡 2%。坡屋面做法:彩色水泥瓦(阴阳角、檐等处按生产厂家要求,铺设附加专用油毡);40 厚C30 细石混凝土找平层,内配由 6 钢筋中距双向 150;全成高分子防水涂膜 2 厚;20 厚 1: 2.5 水泥砂浆找平;钢筋混凝土屋面板表面清扫洁净,屋面板上预埋由 10 锚筋一排 @15。(一)基层处理根据法律规范要求,屋面防水层的基层表面不得有空鼓、开裂及起砂等缺陷,如沾有砂子、灰尘、油污应清扫洁净,刷一道界面处理剂,以增强基层连接。(二)珍珠岩找坡层将屋面进行合理布局,按不大于 40 x 40 见方进行分格,以屋面落水斗及排水沟为起点(最低点),按相应找坡比例 0.5%或 2%进行沥青膨胀珍珠岩找坡,最薄处不小于 20 厚,板块间缝隙采纳 2 宽玻璃纤维布进行封闭。(三)水泥砂浆找平层1、质量要求(1)找平(坡)层应粘结牢固,没有松动、起壳、起砂等现象。水泥砂浆找平层施工后应加强养护,避开早期脱水;控制加水量,掌握抹压时间,成品不能过早上人。(2)找平(坡)层应防止空鼓,开裂。2、施工准备(1 )屋面找平层的施工质量检验批量:应按屋面面积每 1m2 抽查一处,每处 10m2,且不得少于 3 处。(2)屋面找平层应进行隐蔽验收,施工质量应验收合格,质量控制资料应完整。3、材料要求水泥砂浆水泥:强度等级不低于 32.5 级的普通硅酸盐水泥。...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

屋面防水工程施工方案及技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
