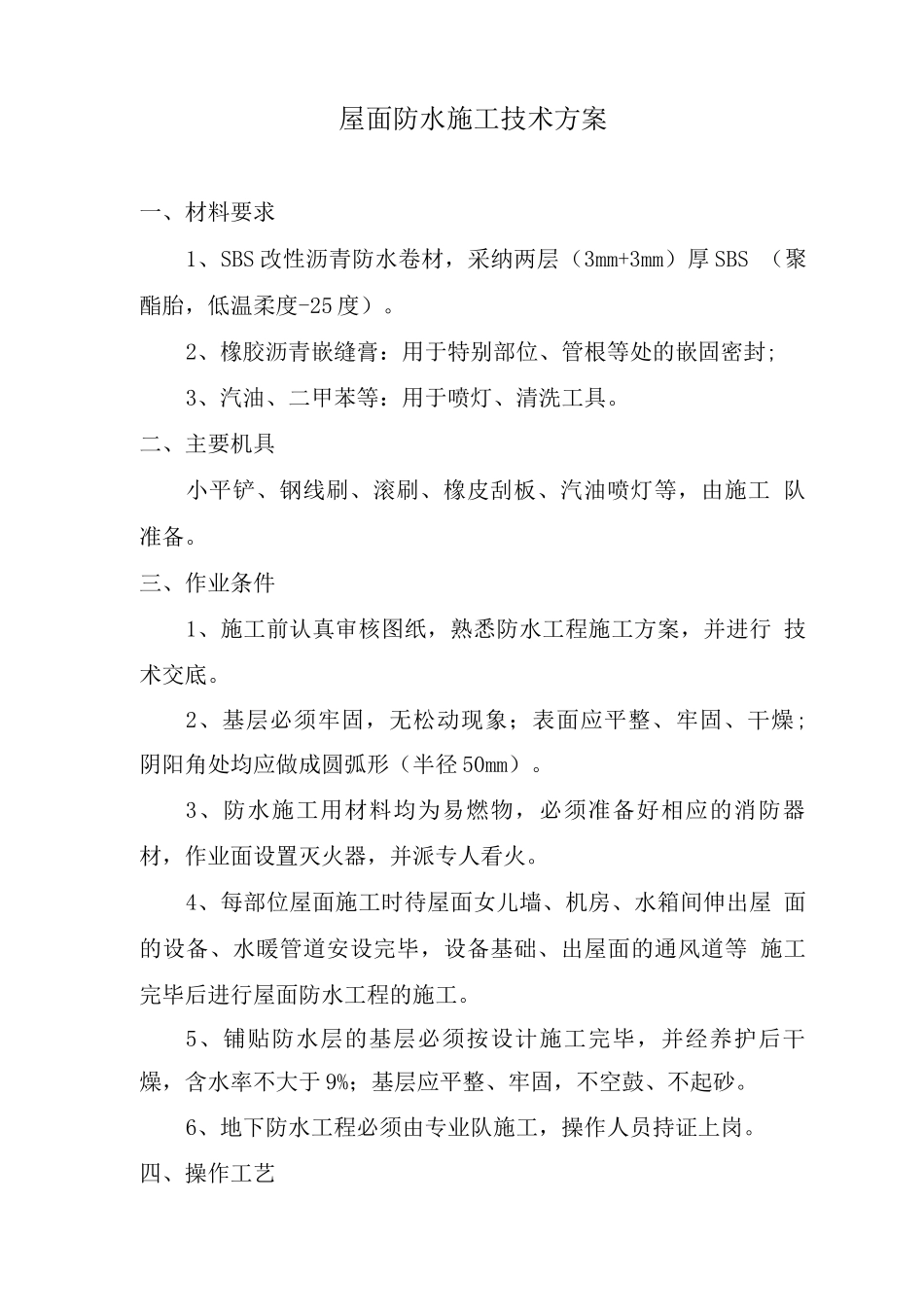

屋面防水施工技术方案编制:XXXXXX审核:XXXXXX批准:XXXXXXXXXXXXXX 工程有限公司20XX 年 XX 月 XX 日屋面防水施工技术方案一、材料要求1、SBS 改性沥青防水卷材,采纳两层(3mm+3mm)厚 SBS (聚 酯胎,低温柔度-25 度)
2、橡胶沥青嵌缝膏:用于特别部位、管根等处的嵌固密封;3、汽油、二甲苯等:用于喷灯、清洗工具
二、主要机具小平铲、钢线刷、滚刷、橡皮刮板、汽油喷灯等,由施工 队准备
三、作业条件1、施工前认真审核图纸,熟悉防水工程施工方案,并进行 技术交底
2、基层必须牢固,无松动现象;表面应平整、牢固、干燥; 阴阳角处均应做成圆弧形(半径 50mm)
3、防水施工用材料均为易燃物,必须准备好相应的消防器 材,作业面设置灭火器,并派专人看火
4、每部位屋面施工时待屋面女儿墙、机房、水箱间伸出屋 面的设备、水暖管道安设完毕,设备基础、出屋面的通风道等 施工完毕后进行屋面防水工程的施工
5、铺贴防水层的基层必须按设计施工完毕,并经养护后干 燥,含水率不大于 9%;基层应平整、牢固,不空鼓、不起砂
6、地下防水工程必须由专业队施工,操作人员持证上岗

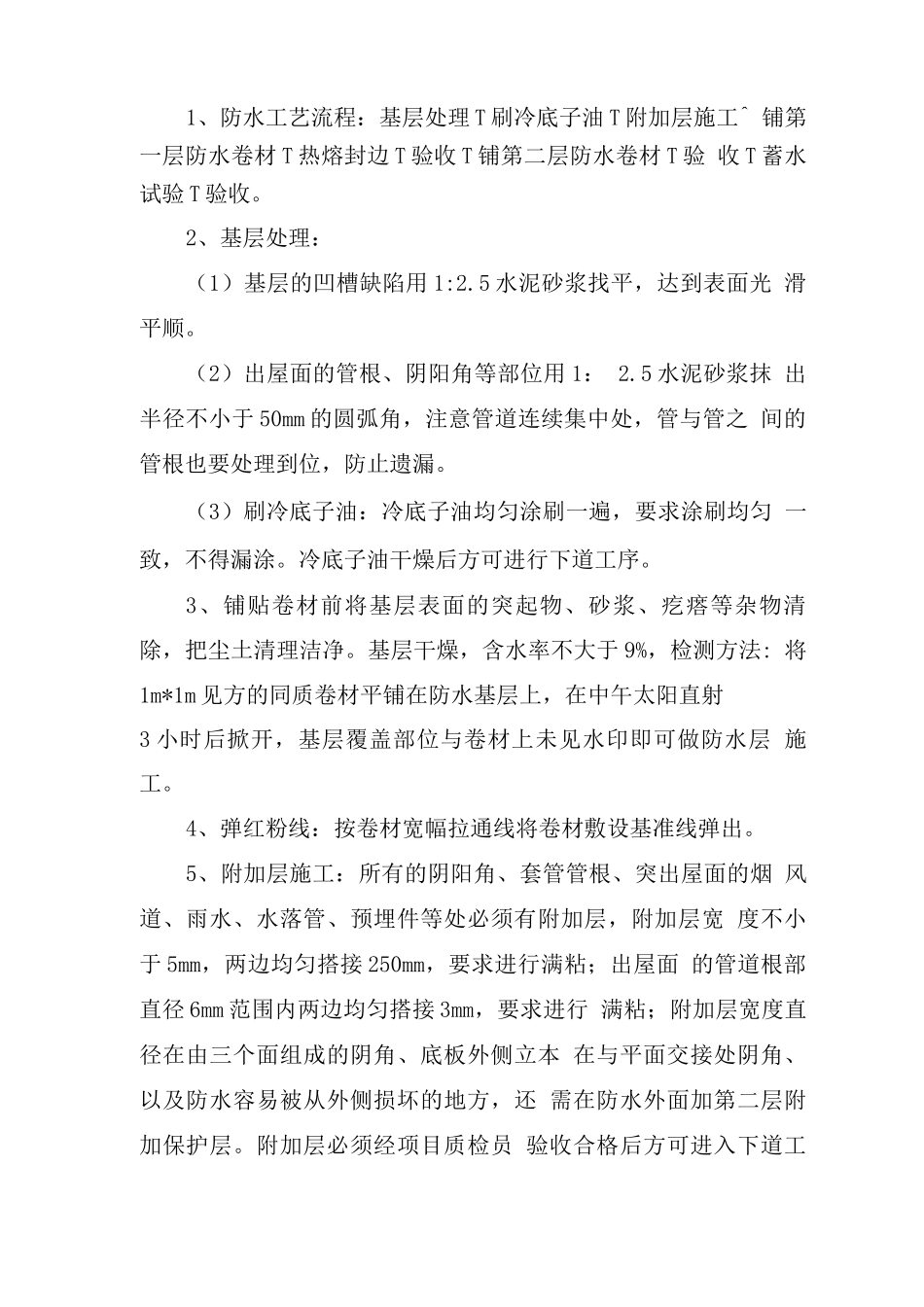

四、操作工艺1、防水工艺流程:基层处理 T 刷冷底子油 T 附加层施工^ 铺第一层防水卷材 T 热熔封边 T 验收 T 铺第二层防水卷材 T 验 收 T 蓄水试验 T 验收
2、基层处理:(1)基层的凹槽缺陷用 1:2
5 水泥砂浆找平,达到表面光 滑平顺
(2)出屋面的管根、阴阳角等部位用 1: 2
5 水泥砂浆抹 出半径不小于 50mm 的圆弧角,注意管道连续集中处,管与管之 间的管根也要处理到位,防止遗漏
(3)刷冷底子油:冷底子油均匀涂刷一遍,要求涂刷均匀 一致,不得漏涂
冷底子油干燥后方可进行下道工序
3、铺贴卷材前将基层表面的突起物、砂浆、疙瘩等杂物清 除,把尘土清理洁净
