屋面防水施工技术交底(6 页)Good is good, but better carries it
精益求精,善益求善

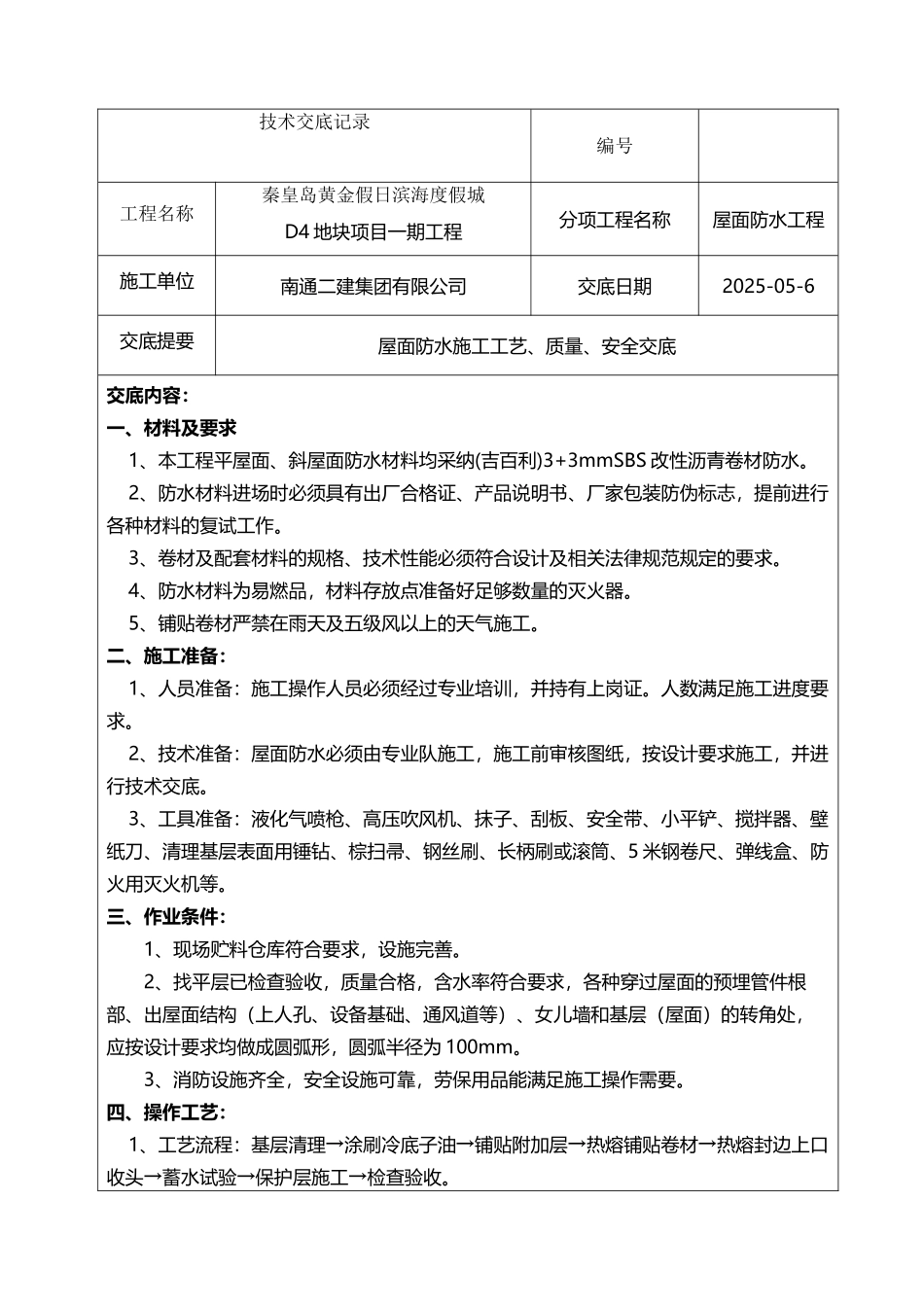

技术交底记录编号工程名称秦皇岛黄金假日滨海度假城D4 地块项目一期工程分项工程名称屋面防水工程施工单位南通二建集团有限公司交底日期2025-05-6交底提要屋面防水施工工艺、质量、安全交底交底内容:一、材料及要求 1、本工程平屋面、斜屋面防水材料均采纳(吉百利)3+3mmSBS 改性沥青卷材防水
2、防水材料进场时必须具有出厂合格证、产品说明书、厂家包装防伪标志,提前进行各种材料的复试工作
3、卷材及配套材料的规格、技术性能必须符合设计及相关法律规范规定的要求
4、防水材料为易燃品,材料存放点准备好足够数量的灭火器
5、铺贴卷材严禁在雨天及五级风以上的天气施工
二、施工准备: 1、人员准备:施工操作人员必须经过专业培训,并持有上岗证
人数满足施工进度要求
2、技术准备:屋面防水必须由专业队施工,施工前审核图纸,按设计要求施工,并进行技术交底
3、工具准备:液化气喷枪、高压吹风机、抹子、刮板、安全带、小平铲、搅拌器、壁纸刀、清理基层表面用锤钻、棕扫帚、钢丝刷、长柄刷或滚筒、5 米钢卷尺、弹线盒、防火用灭火机等
三、作业条件:1、现场贮料仓库符合要求,设施完善
2、找平层已检查验收,质量合格,含水率符合要求,各种穿过屋面的预埋管件根部、出屋面结构(上人孔、设备基础、通风道等)、女儿墙和基层(屋面)的转角处,应按设计要求均做成圆弧形,圆弧半径为 100mm
3、消防设施齐全,安全设施可靠,劳保用品能满足施工操作需要
四、操作工艺: 1、工艺流程:基层清理→涂刷冷底子油→铺贴附加层→热熔铺贴卷材→热熔封边上口收头→蓄水试验→保护层施工→检查验收
2、基层清理:施工前将验收合格的基层表面浮尘清扫洁净

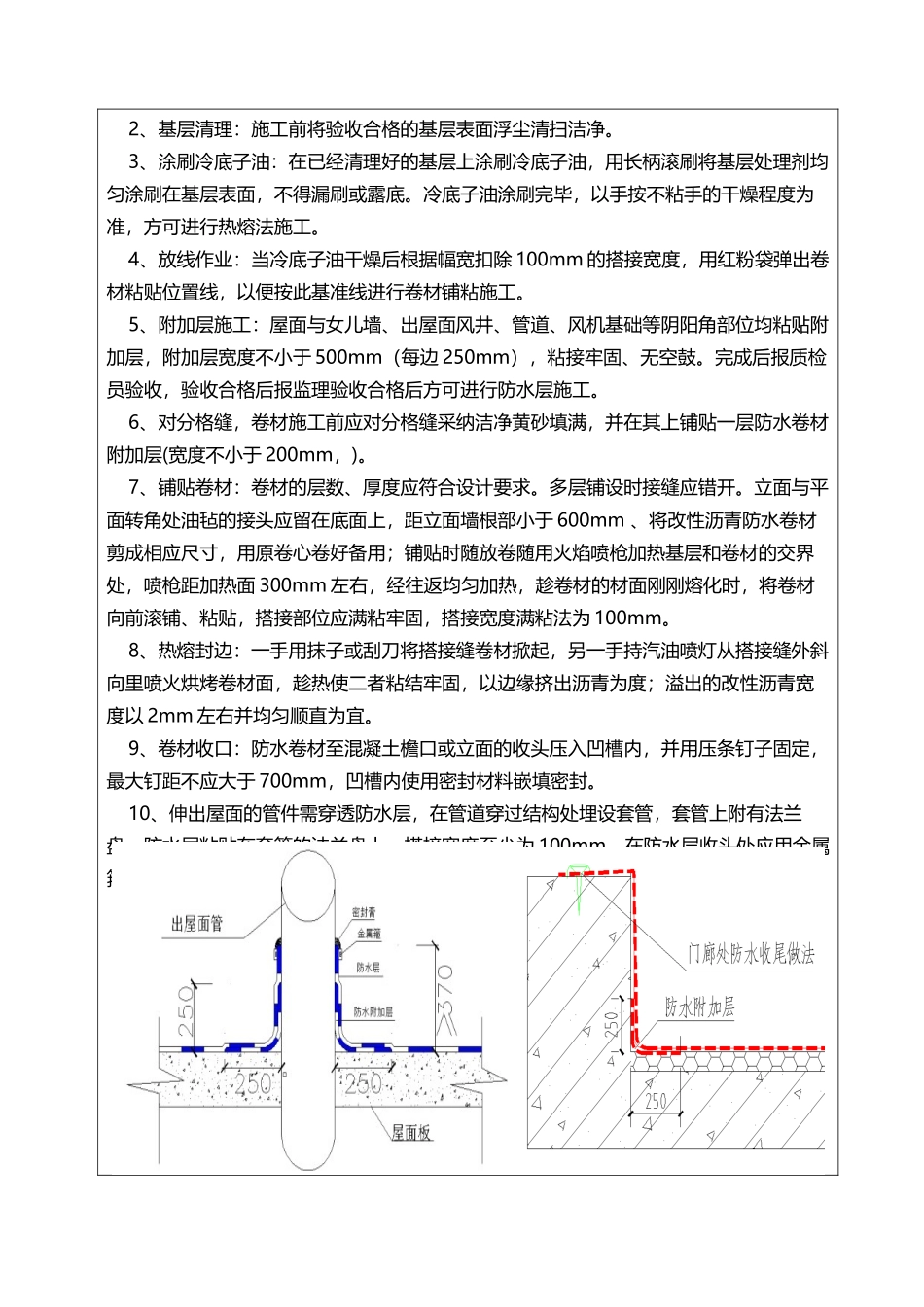

3、涂刷冷底子油:在已经清理好的基层上涂刷冷底子
