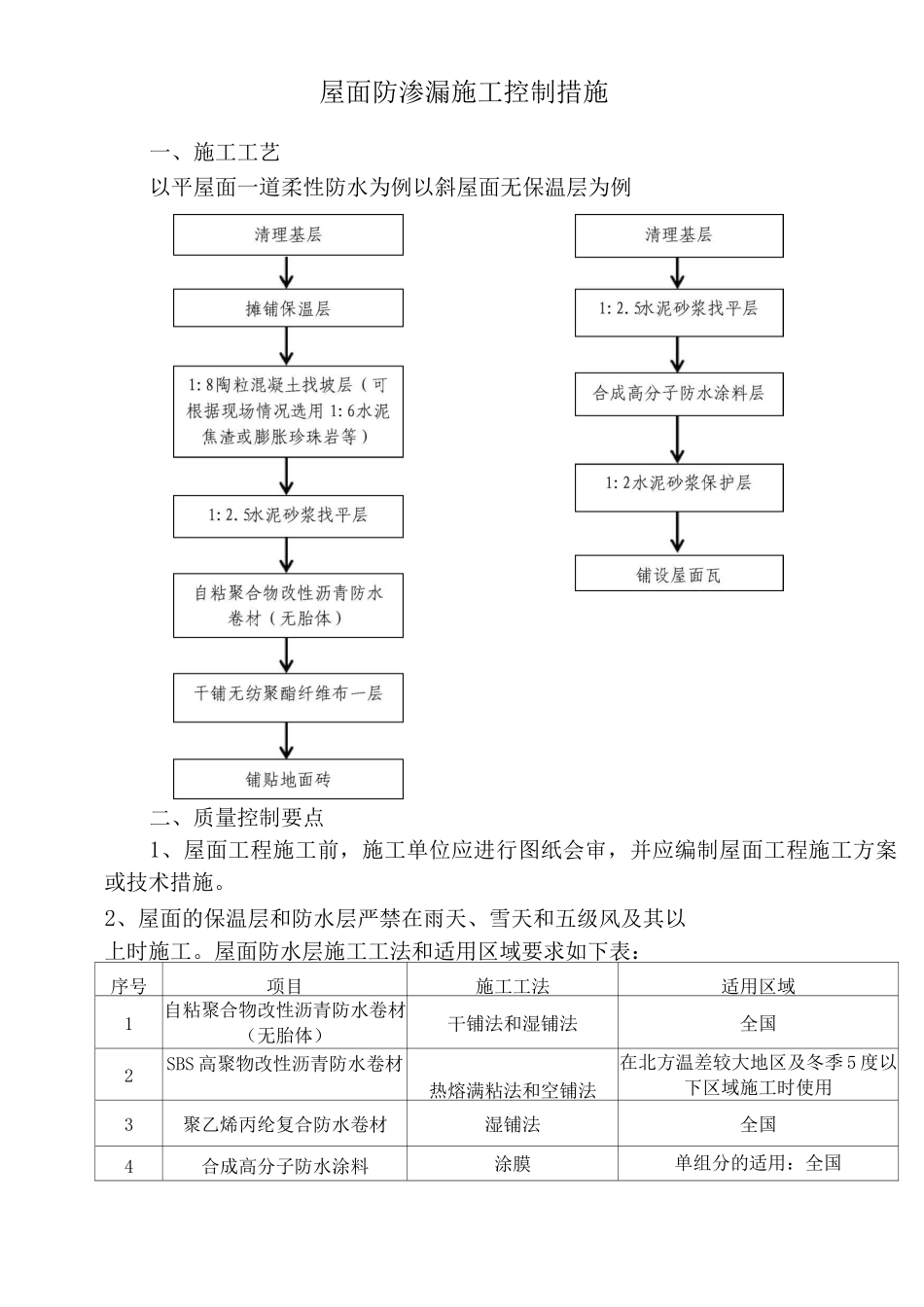

屋面防渗漏施工控制措施一、施工工艺以平屋面一道柔性防水为例以斜屋面无保温层为例二、质量控制要点1、屋面工程施工前,施工单位应进行图纸会审,并应编制屋面工程施工方案或技术措施
2、屋面的保温层和防水层严禁在雨天、雪天和五级风及其以上时施工
屋面防水层施工工法和适用区域要求如下表:序号项目施工工法适用区域1自粘聚合物改性沥青防水卷材(无胎体)干铺法和湿铺法全国2SBS 高聚物改性沥青防水卷材热熔满粘法和空铺法在北方温差较大地区及冬季 5 度以下区域施工时使用3聚乙烯丙纶复合防水卷材湿铺法全国4合成高分子防水涂料涂膜单组分的适用:全国双组分的适用:在温度低于 5 度,湿度低于 8%时使用3、 基层突出屋面结构(女儿墙、山墙、天窗壁、变形缝、烟囱等)的交接处和基层的转角处,找平层均应做成圆弧,圆弧半径应符合表的要求
内部排水的水落周围,找平层应做成略低的凹坑,做附加层
转角处圆弧半径卷材种类圆弧半径(mm)沥青防水卷材1〜150高聚物改性能沥青防水卷材50合成高分子防水卷材204、 找平层宜设分格缝,井嵌填密封材料
分格缝应留设在板端缝处,其纵横缝的最大间距:水泥砂浆或细石混凝土找平层,不宜大于 6m;沥青砂浆找平层,不宜大于4m
5、卷材防水层长边及短边的搭接缝宽度均不得小于 1
为确保搭接缝的宽度,可先在找平层上弹出墨线,进行卷材试铺,无问题后方可进行正式铺贴
卷材铺贴用压辊向两侧、向前滚压排气粘牢
6、屋面四周要设置排水明沟
7、天沟、檐沟、檐、泛水和立面卷材收头的端部应裁齐,塞人预留凹槽内,用金属压条钉压固定,最大钉距不应大于 9mn,并用密封材料嵌填封严
8、24 小时渗水试验或 2 小时淋水试验不渗、不漏
9、及时做好保护层防止二次破坏
三、屋面防水大样图(以集团标准图集为例,施工时以施工图为准)(一)女儿墙不做保温地区的做法1、屋面防水做法一(非倒置式,11 级,适
