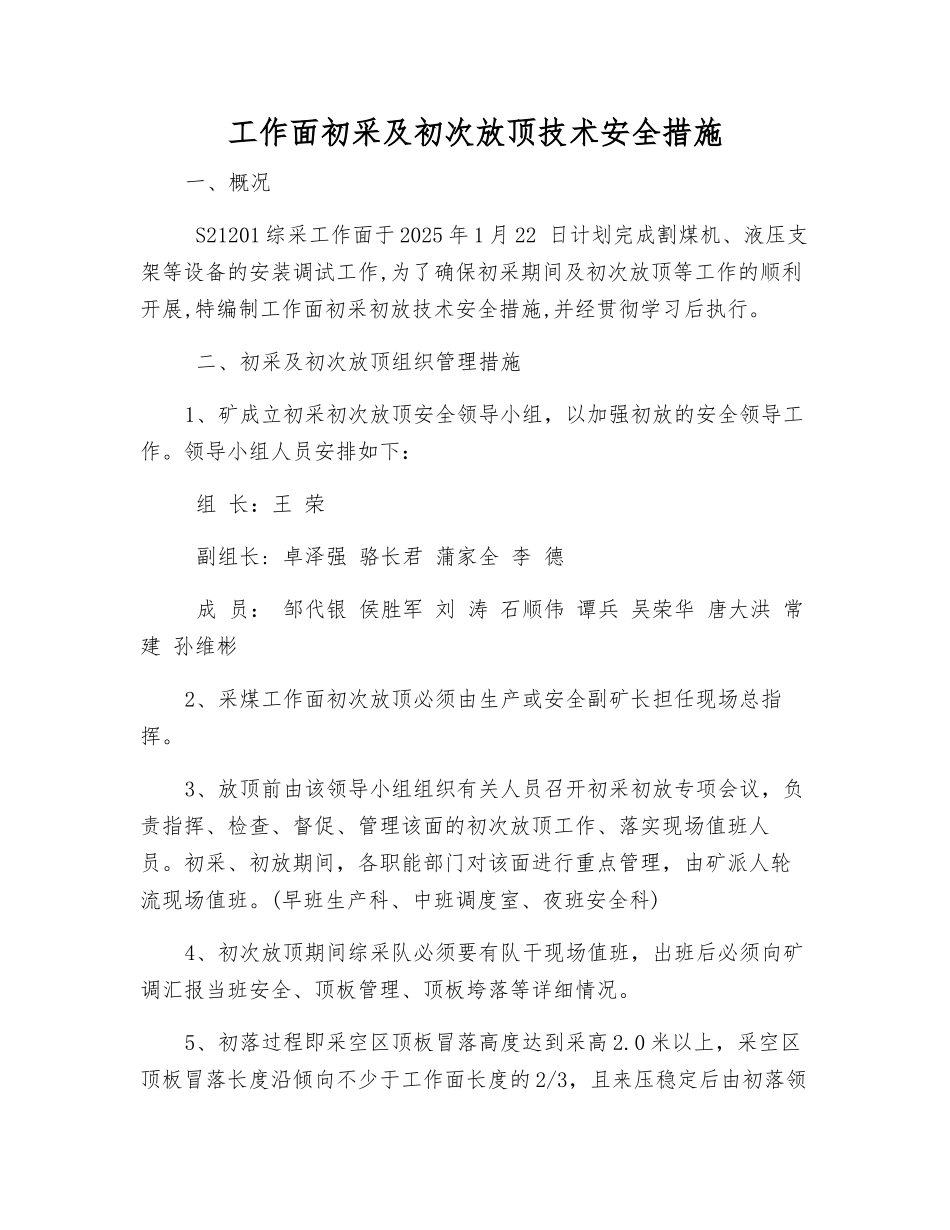

工作面初采及初次放顶技术安全措施一、概况 S21201 综采工作面于 2025 年 1 月 22 日计划完成割煤机、液压支架等设备的安装调试工作,为了确保初采期间及初次放顶等工作的顺利开展,特编制工作面初采初放技术安全措施,并经贯彻学习后执行
二、初采及初次放顶组织管理措施1、矿成立初采初次放顶安全领导小组,以加强初放的安全领导工作
领导小组人员安排如下: 组 长:王 荣 副组长: 卓泽强 骆长君 蒲家全 李 德 成 员: 邹代银 侯胜军 刘 涛 石顺伟 谭兵 吴荣华 唐大洪 常建 孙维彬2、采煤工作面初次放顶必须由生产或安全副矿长担任现场总指挥

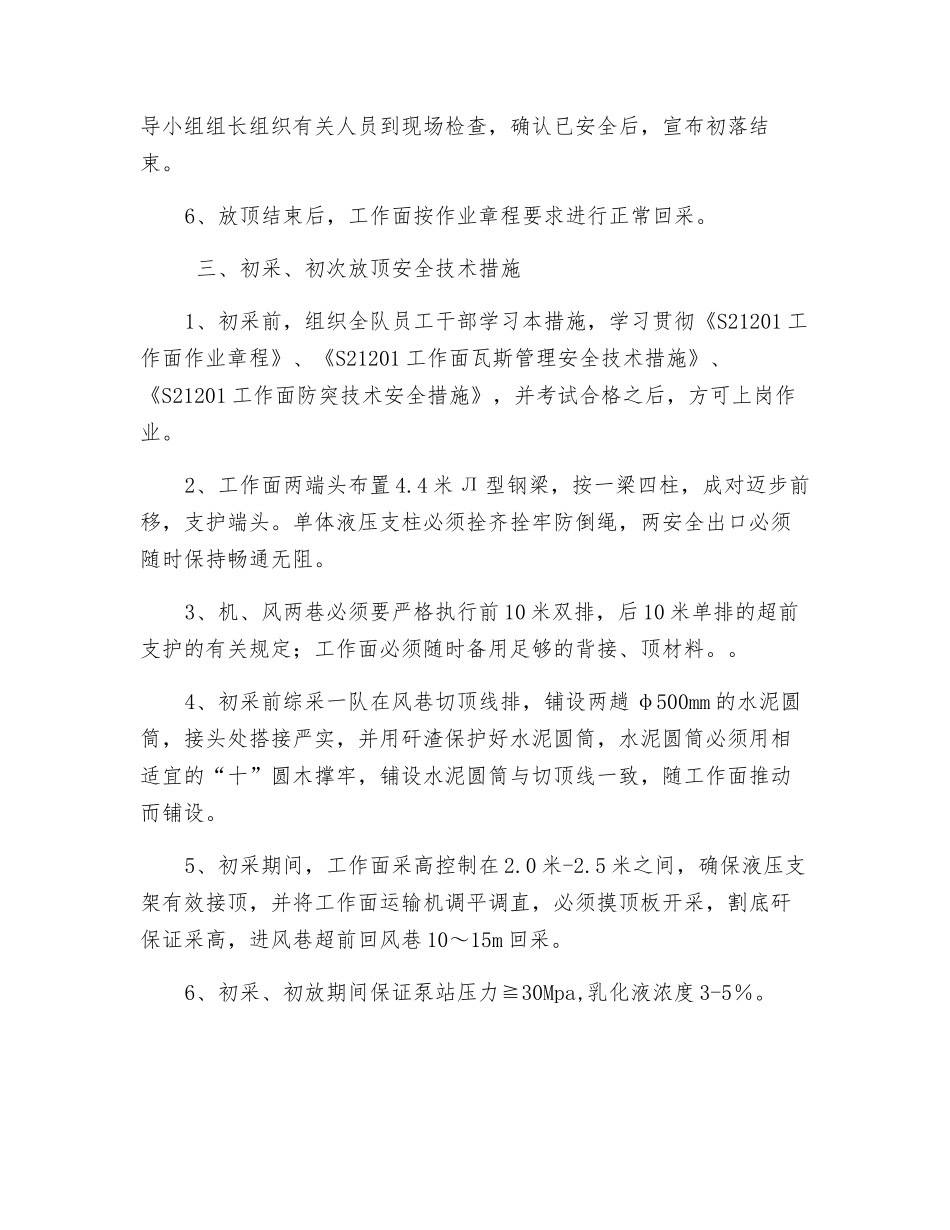

3、放顶前由该领导小组组织有关人员召开初采初放专项会议,负责指挥、检查、督促、管理该面的初次放顶工作、落实现场值班人员
初采、初放期间,各职能部门对该面进行重点管理,由矿派人轮流现场值班
(早班生产科、中班调度室、夜班安全科)4、初次放顶期间综采队必须要有队干现场值班,出班后必须向矿调汇报当班安全、顶板管理、顶板垮落等详细情况
5、初落过程即采空区顶板冒落高度达到采高 2
0 米以上,采空区顶板冒落长度沿倾向不少于工作面长度的 2/3,且来压稳定后由初落领导小组组长组织有关人员到现场检查,确认已安全后,宣布初落结束
6、放顶结束后,工作面按作业章程要求进行正常回采
三、初采、初次放顶安全技术措施1、初采前,组织全队员工干部学习本措施,学习贯彻《S21201 工作面作业章程》、《S21201 工作面瓦斯管理安全技术措施》、《S21201 工作面防突技术安全措施》,并考试合格之后,方可上岗作业
2、工作面两端头布置 4
4 米 Л 型钢梁,按一梁四柱,成对迈步前移,支护端头
单体液压支柱必须拴齐拴牢防倒绳,两安全出口必须随时保持畅通无阻

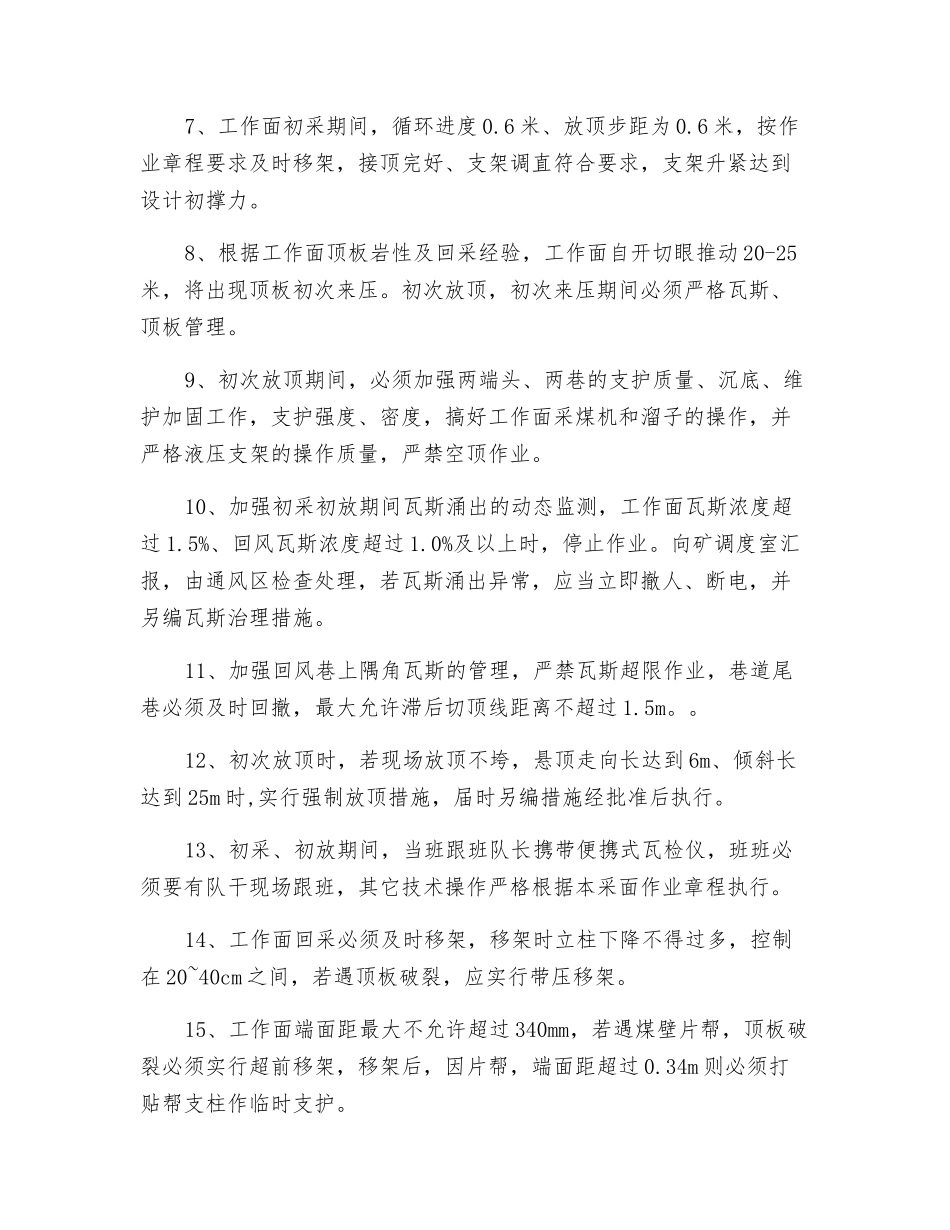

3、机、风两巷必须要严格执行前 10 米双排,后 10 米单排的超前支护的有关规定;工作面必须
