工作面掐溜子调采安全技术措施

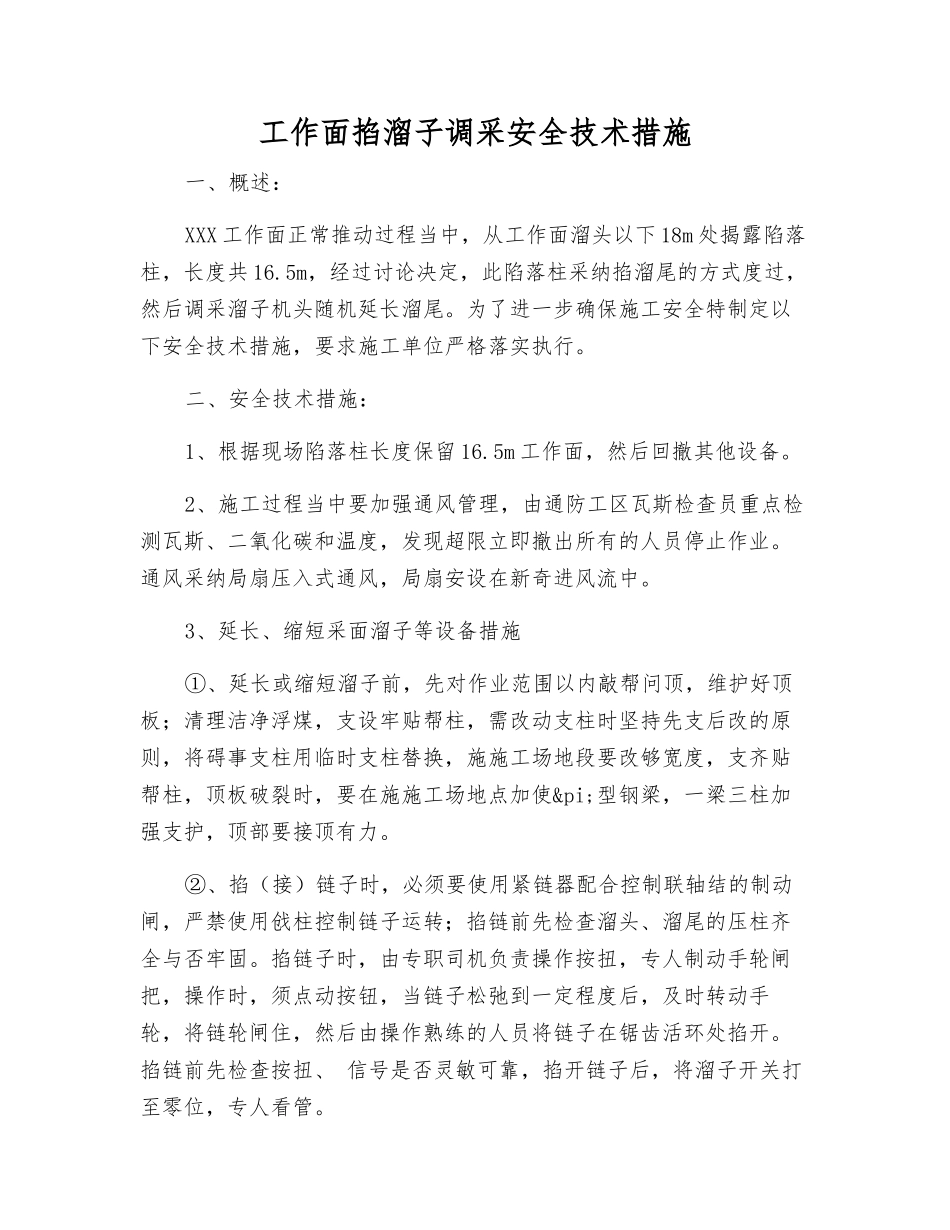

工作面掐溜子调采安全技术措施_第1页
1/4

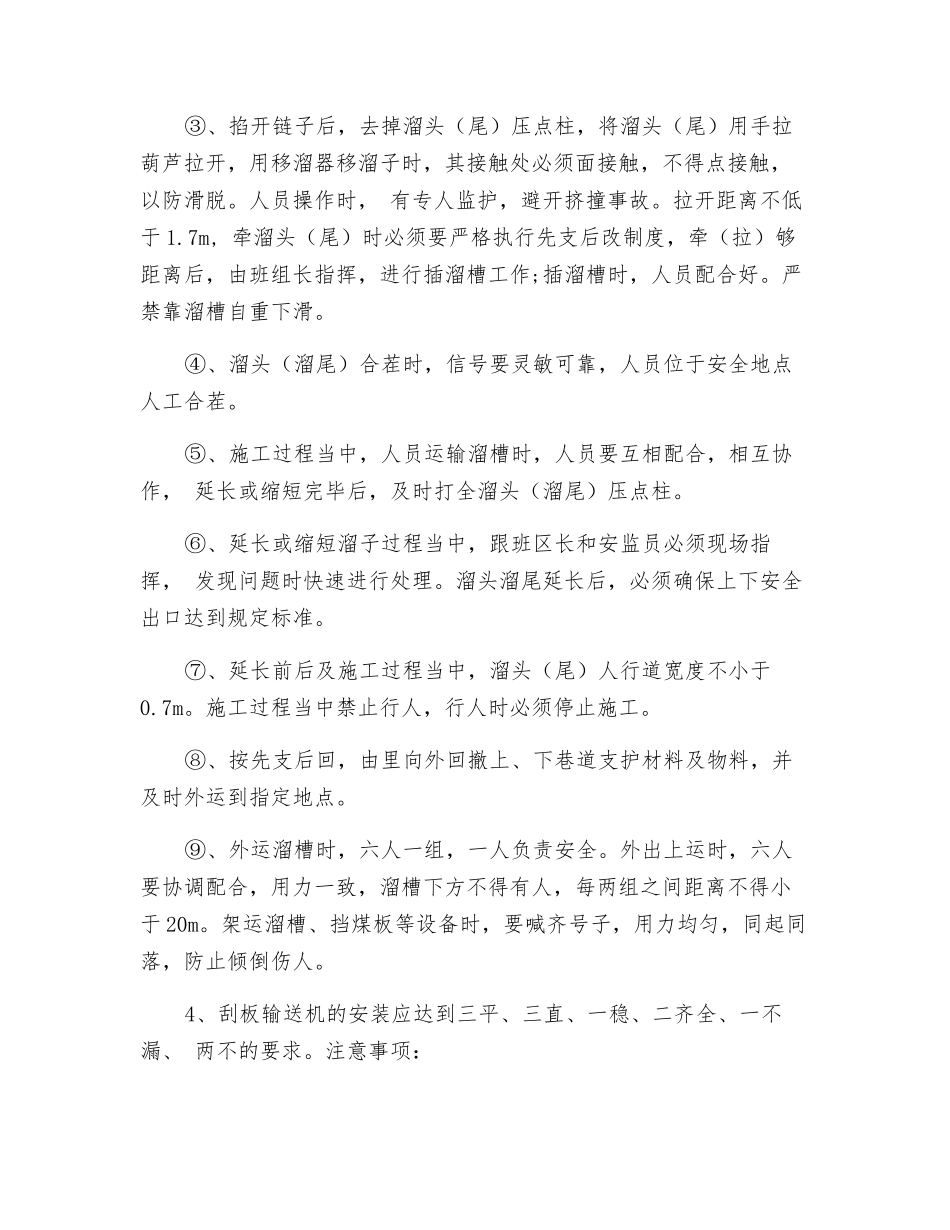

工作面掐溜子调采安全技术措施_第2页
2/4

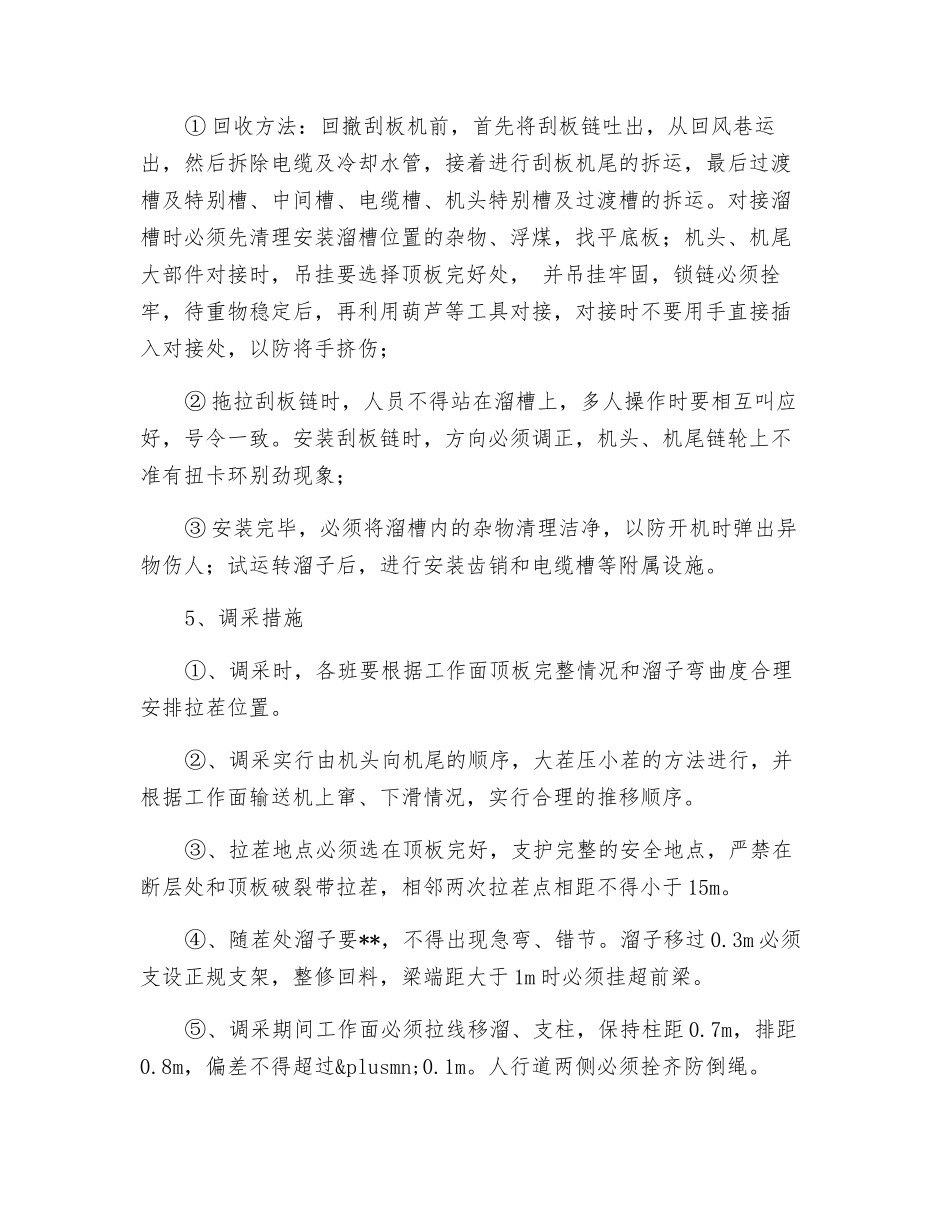

工作面掐溜子调采安全技术措施_第3页
3/4
工作面掐溜子调采安全技术措施一、概述:XXX 工作面正常推动过程当中,从工作面溜头以下 18m 处揭露陷落柱,长度共 16.5m,经过讨论决定,此陷落柱采纳掐溜尾的方式度过,然后调采溜子机头随机延长溜尾。为了进一步确保施工安全特制定以下安全技术措施,要求施工单位严格落实执行。二、安全技术措施:1、根据现场陷落柱长度保留 16.5m 工作面,然后回撤其他设备。2、施工过程当中要加强通风管理,由通防工区瓦斯检查员重点检测瓦斯、二氧化碳和温度,发现超限立即撤出所有的人员停止作业。通风采纳局扇压入式通风,局扇安设在新奇进风流中。3、延长、缩短采面溜子等设备措施①、延长或缩短溜子前,先对作业范围以内敲帮问顶,维护好顶板;清理洁净浮煤,支设牢贴帮柱,需改动支柱时坚持先支后改的原则,将碍事支柱用临时支柱替换,施施工场地段要改够宽度,支齐贴帮柱,顶板破裂时,要在施施工场地点加使π型钢梁,一梁三柱加强支护,顶部要接顶有力。②、掐(接)链子时,必须要使用紧链器配合控制联轴结的制动闸,严禁使用戗柱控制链子运转;掐链前先检查溜头、溜尾的压柱齐全与否牢固。掐链子时,由专职司机负责操作按扭,专人制动手轮闸把,操作时,须点动按钮,当链子松弛到一定程度后,及时转动手轮,将链轮闸住,然后由操作熟练的人员将链子在锯齿活环处掐开。掐链前先检查按扭、 信号是否灵敏可靠,掐开链子后,将溜子开关打至零位,专人看管。③、掐开链子后,去掉溜头(尾)压点柱,将溜头(尾)用手拉葫芦拉开,用移溜器移溜子时,其接触处必须面接触,不得点接触,以防滑脱。人员操作时, 有专人监护,避开挤撞事故。拉开距离不低于 1.7m, 牵溜头(尾)时必须要严格执行先支后改制度,牵(拉)够距离后,由班组长指挥,进行插溜槽工作;插溜槽时,人员配合好。严禁靠溜槽自重下滑。④、溜头(溜尾)合茬时,信号要灵敏可靠,人员位于安全地点人工合茬。⑤、施工过程当中,人员运输溜槽时,人员要互相配合,相互协作, 延长或缩短完毕后,及时打全溜头(溜尾)压点柱。⑥、延长或缩短溜子过程当中,跟班区长和安监员必须现场指挥, 发现问题时快速进行处理。溜头溜尾延长后,必须确保上下安全出口达到规定标准。⑦、延长前后及施工过程当中,溜头(尾)人行道宽度不小于0.7m。施工过程当中禁止行人,行人时必须停止施工。⑧、按先支后回,由里向外回撤上、下巷道支护材料及物料,并及时外运到指定地点。⑨、外运溜槽时,六...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工作面掐溜子调采安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
