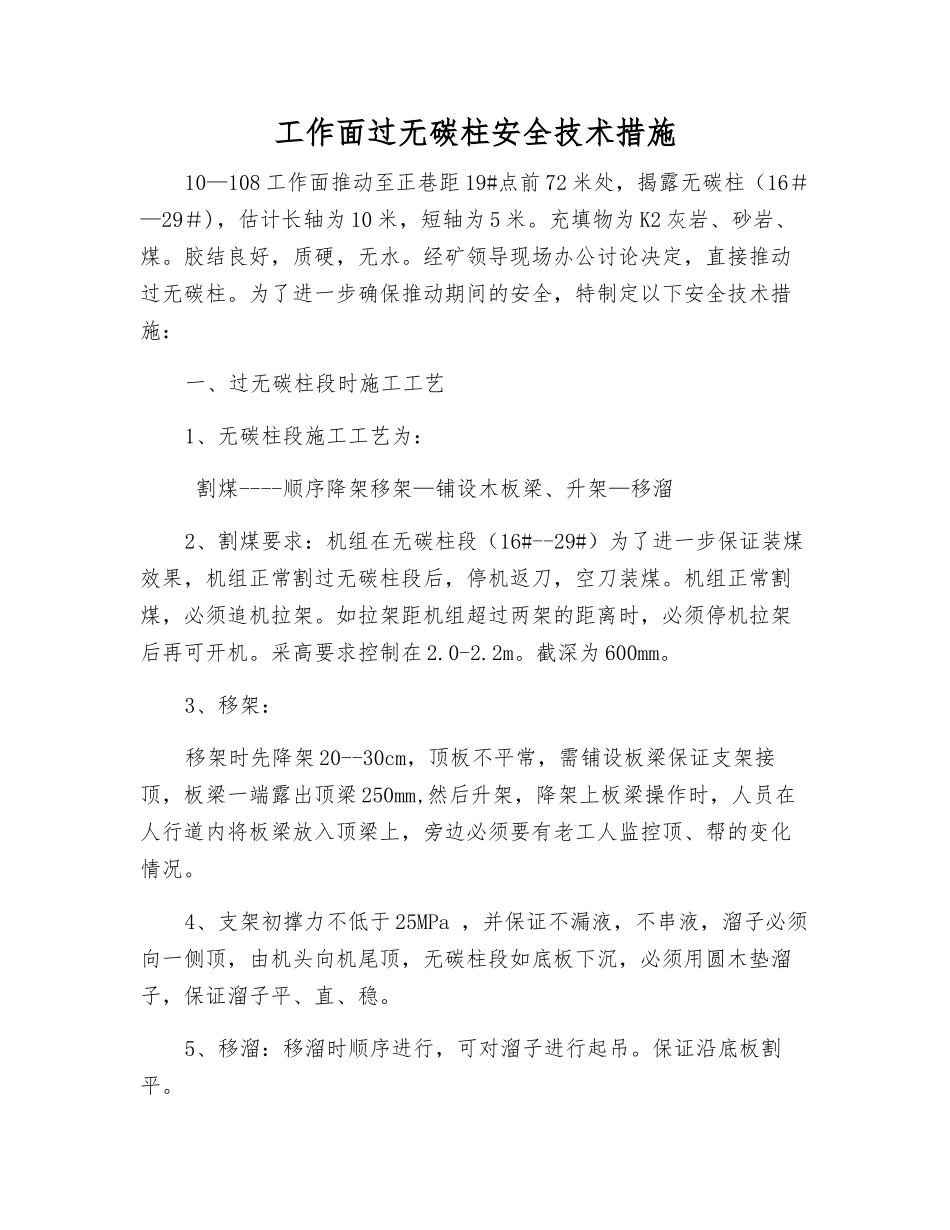

工作面过无碳柱安全技术措施10—108 工作面推动至正巷距 19#点前 72 米处,揭露无碳柱(16#—29#),估计长轴为 10 米,短轴为 5 米
充填物为 K2 灰岩、砂岩、煤
胶结良好,质硬,无水
经矿领导现场办公讨论决定,直接推动过无碳柱
为了进一步确保推动期间的安全,特制定以下安全技术措施:一、过无碳柱段时施工工艺1、无碳柱段施工工艺为: 割煤----顺序降架移架—铺设木板梁、升架—移溜2、割煤要求:机组在无碳柱段(16#--29#)为了进一步保证装煤效果,机组正常割过无碳柱段后,停机返刀,空刀装煤

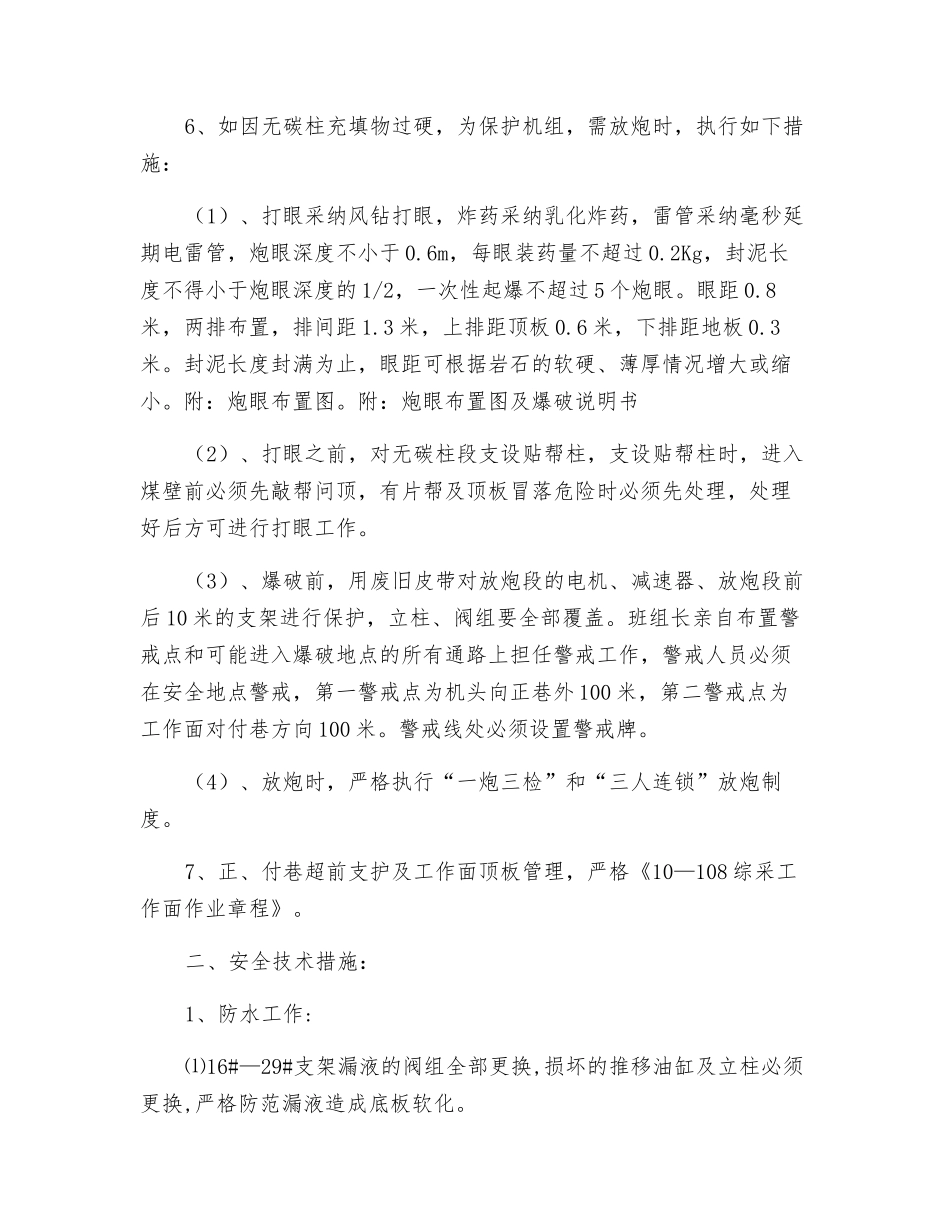

机组正常割煤,必须追机拉架
如拉架距机组超过两架的距离时,必须停机拉架后再可开机
采高要求控制在 2
截深为 600mm
3、移架:移架时先降架 20--30cm,顶板不平常,需铺设板梁保证支架接顶,板梁一端露出顶梁 250mm,然后升架,降架上板梁操作时,人员在人行道内将板梁放入顶梁上,旁边必须要有老工人监控顶、帮的变化情况
4、支架初撑力不低于 25MPa ,并保证不漏液,不串液,溜子必须向一侧顶,由机头向机尾顶,无碳柱段如底板下沉,必须用圆木垫溜子,保证溜子平、直、稳
5、移溜:移溜时顺序进行,可对溜子进行起吊
保证沿底板割平
6、如因无碳柱充填物过硬,为保护机组,需放炮时,执行如下措施:(1)、打眼采纳风钻打眼,炸药采纳乳化炸药,雷管采纳毫秒延期电雷管,炮眼深度不小于 0
6m,每眼装药量不超过 0
2Kg,封泥长度不得小于炮眼深度的 1/2,一次性起爆不超过 5 个炮眼
8米,两排布置,排间距 1
3 米,上排距顶板 0
6 米,下排距地板 0
封泥长度封满为止,眼距可根据岩石的软硬、薄厚情况增大或缩小
附:炮眼布置图
附:炮眼布置图及爆破说明书(2)、打眼之前,对无碳柱段支设贴帮柱,支设贴帮柱时,进入煤壁前必须先敲帮问顶,有
