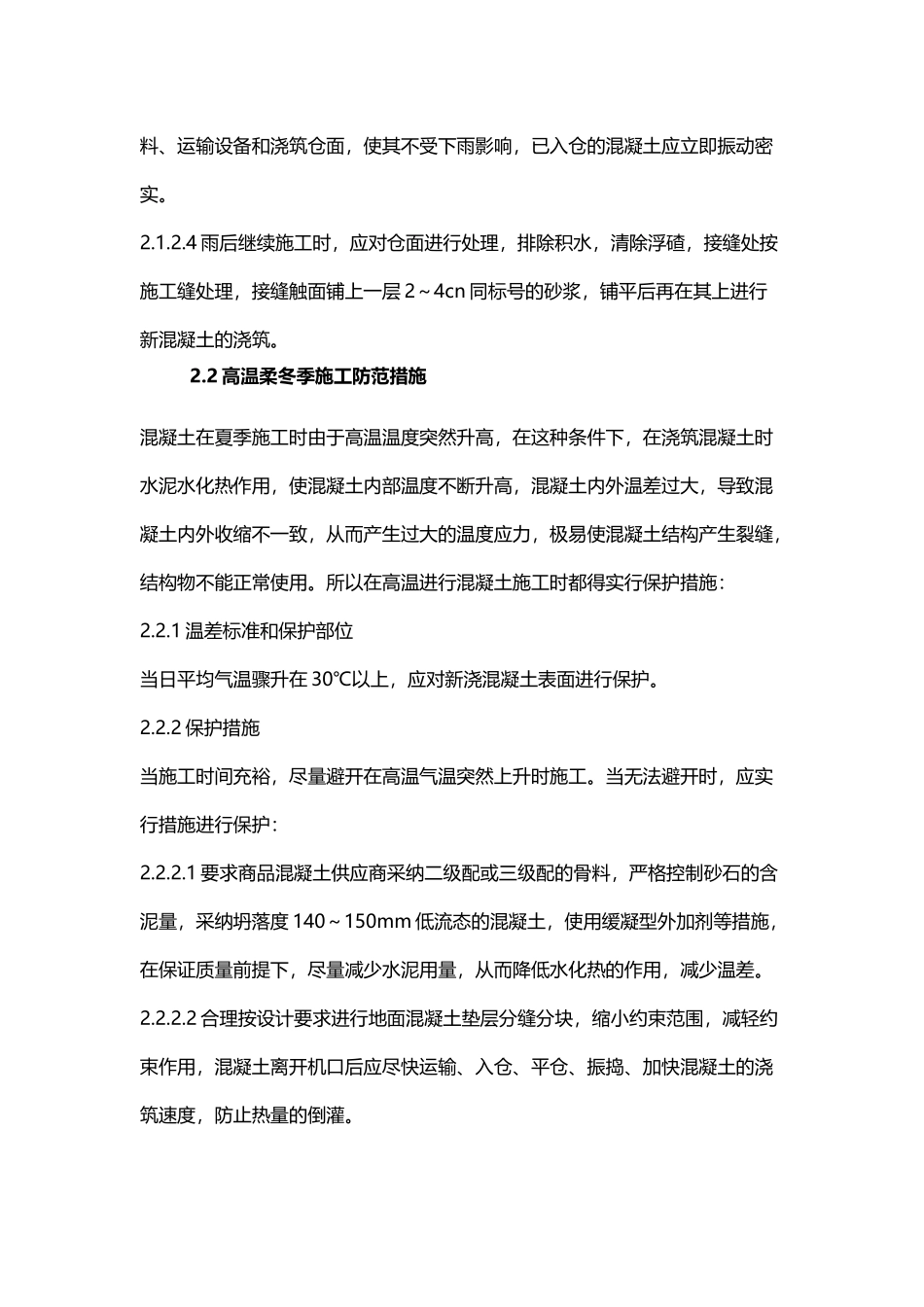

工期进度风险分析及防范措施(3 页)Good is good, but better carries it.精益求精,善益求善。工期进度风险分析及防范措施1、对施工进度的影响主要有以下几个方面:雨季的影响、高温的影响、农忙季节的影响、材料供应的影响、资金的影响以及道路交通的影响。2、工期进度风险的防范措施2.1 雨季施工防范措施每年 4~8 月为雨季,安排在此时间施工的工种如填土、混凝土,都受雨水的影响,应实行保护措施:2.1.1 土方填筑:2.1.1.1 回填粘土时,当降雨量达 10mm 时,就停止施工。2.1.1.2 快速压实工面表层的松土,使工作面较为平整且有一定坡度利于排水。2.1.1.3 做好料场的排水工作。2.1.1.4 雨后填土时,应将表层松散的含水量大的土挖除,压实后再继续施工。2.1.2 混凝土雨季施工:2.1.2.1 注意收听天气预报,观察变化与气象部门保持密切联系,尽可能避开雨天施工。2.1.2.2 做好工作面的排水准备工作,挖好排水沟,准备好抽水工具。基础开挖好后,尽快组织验收和及时安排下道工序施工。2.1.2.3 浇筑混凝土中,如遇下雨,若中断浇筑对构件影响不大的,应立即停止浇筑,用塑料布盖好已浇筑好的部位,不能中断的,应采纳挡雨措施,保护材料、运输设备和浇筑仓面,使其不受下雨影响,已入仓的混凝土应立即振动密实。2.1.2.4 雨后继续施工时,应对仓面进行处理,排除积水,清除浮碴,接缝处按施工缝处理,接缝触面铺上一层 2~4cn 同标号的砂浆,铺平后再在其上进行新混凝土的浇筑。2.2 高温柔冬季施工防范措施混凝土在夏季施工时由于高温温度突然升高,在这种条件下,在浇筑混凝土时水泥水化热作用,使混凝土内部温度不断升高,混凝土内外温差过大,导致混凝土内外收缩不一致,从而产生过大的温度应力,极易使混凝土结构产生裂缝,结构物不能正常使用。所以在高温进行混凝土施工时都得实行保护措施:2.2.1 温差标准和保护部位当日平均气温骤升在 30℃以上,应对新浇混凝土表面进行保护。2.2.2 保护措施当施工时间充裕,尽量避开在高温气温突然上升时施工。当无法避开时,应实行措施进行保护:2.2.2.1 要求商品混凝土供应商采纳二级配或三级配的骨料,严格控制砂石的含泥量,采纳坍落度 140~150mm 低流态的混凝土,使用缓凝型外加剂等措施,在保证质量前提下,尽量减少水泥用量,从而降低水化热的作用,减少温差。2.2.2.2 合理按设计要求进行地面混凝土垫层分缝分块,缩小约束范围,减轻约束作用,混凝土离开机口后应尽...
