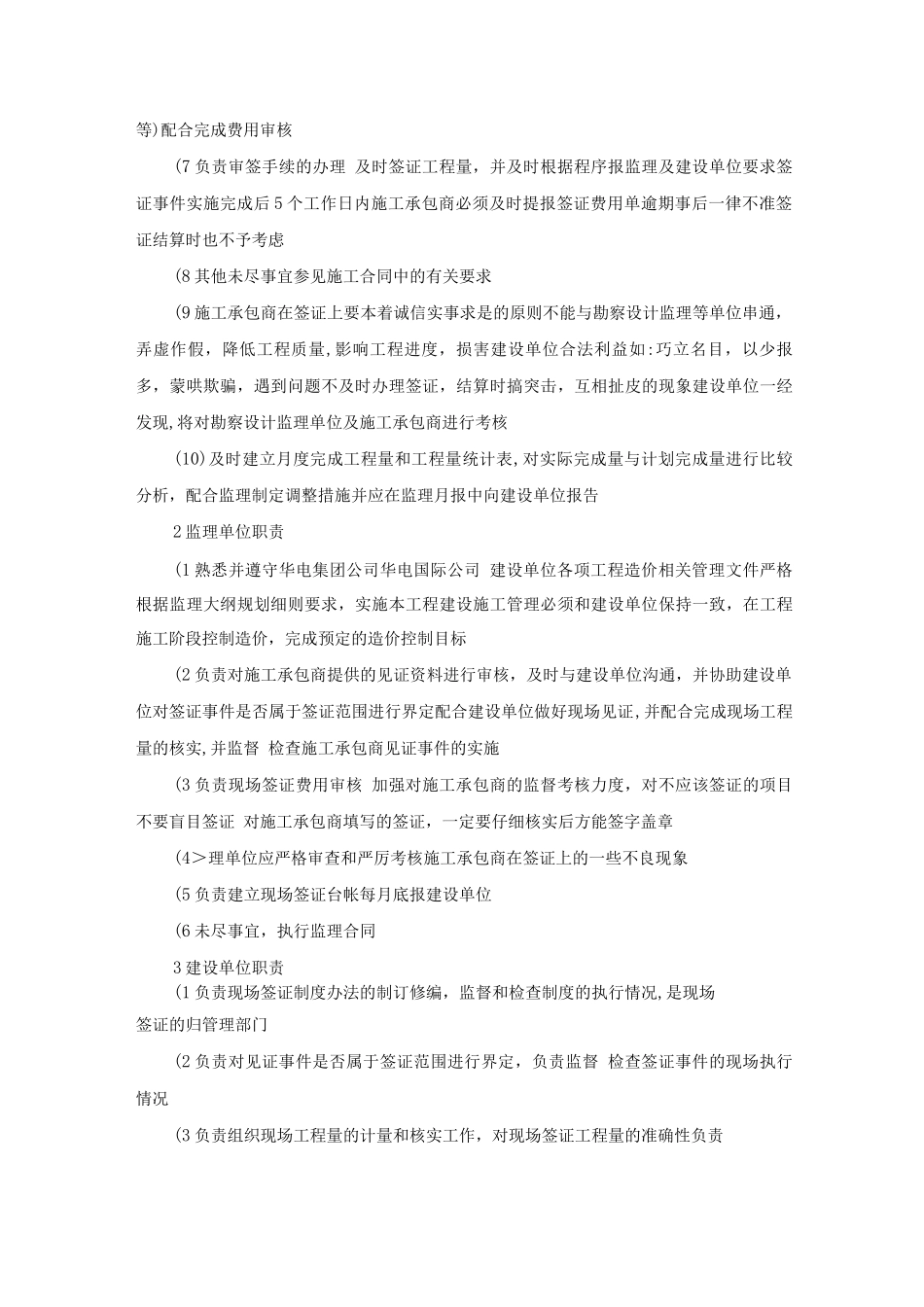

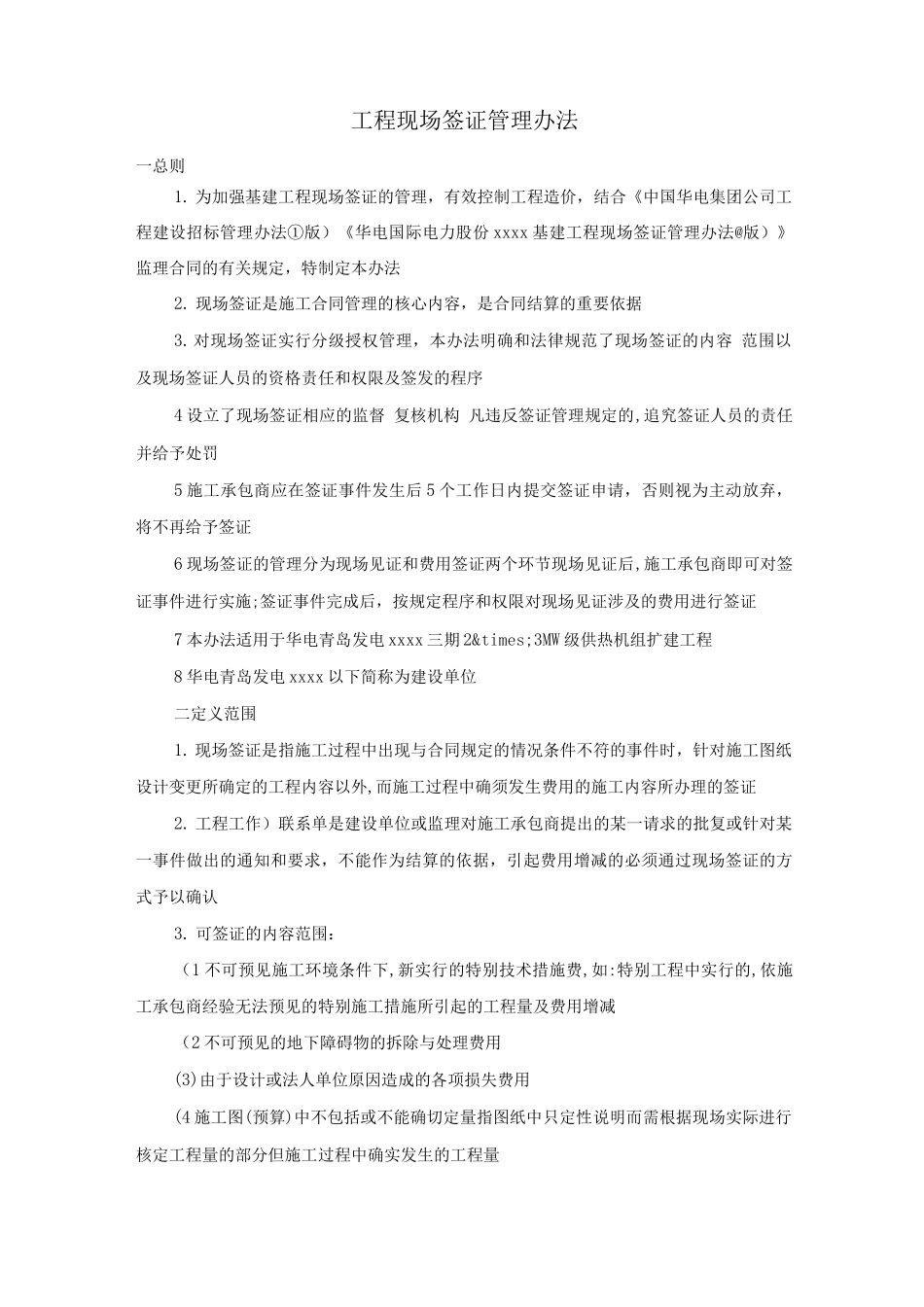

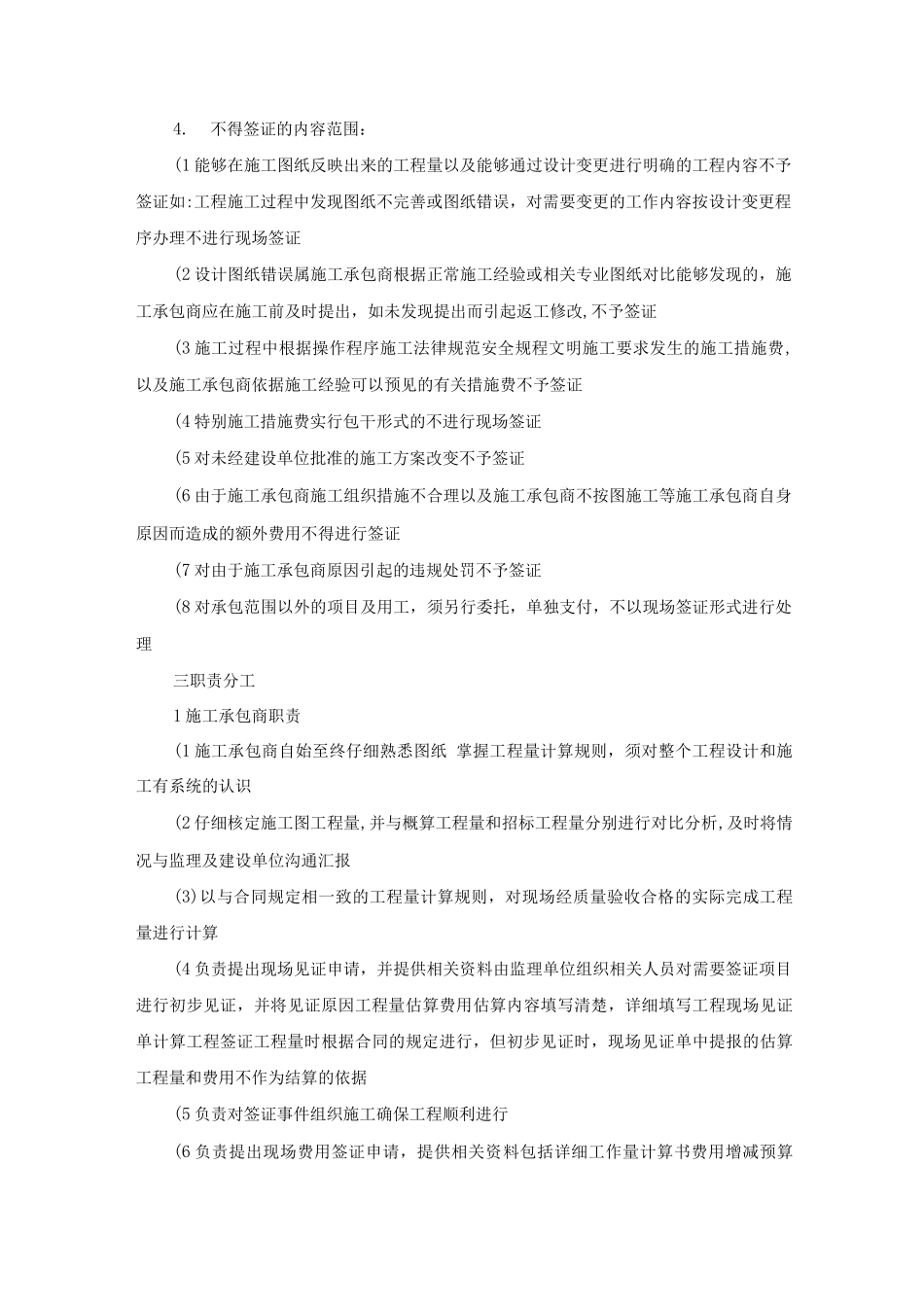

工程现场签证管理办法一总则1. 为加强基建工程现场签证的管理,有效控制工程造价,结合《中国华电集团公司工程建设招标管理办法①版)《华电国际电力股份 xxxx 基建工程现场签证管理办法@版)》监理合同的有关规定,特制定本办法2. 现场签证是施工合同管理的核心内容,是合同结算的重要依据3.对现场签证实行分级授权管理,本办法明确和法律规范了现场签证的内容 范围以及现场签证人员的资格责任和权限及签发的程序4 设立了现场签证相应的监督 复核机构 凡违反签证管理规定的,追究签证人员的责任并给予处罚5 施工承包商应在签证事件发生后 5 个工作日内提交签证申请,否则视为主动放弃,将不再给予签证6 现场签证的管理分为现场见证和费用签证两个环节现场见证后,施工承包商即可对签证事件进行实施;签证事件完成后,按规定程序和权限对现场见证涉及的费用进行签证7 本办法适用于华电青岛发电 xxxx 三期 2×3MW 级供热机组扩建工程8 华电青岛发电 xxxx 以下简称为建设单位二定义范围1. 现场签证是指施工过程中出现与合同规定的情况条件不符的事件时,针对施工图纸设计变更所确定的工程内容以外,而施工过程中确须发生费用的施工内容所办理的签证2. 工程工作)联系单是建设单位或监理对施工承包商提出的某一请求的批复或针对某一事件做出的通知和要求,不能作为结算的依据,引起费用增减的必须通过现场签证的方式予以确认3. 可签证的内容范围:(1 不可预见施工环境条件下,新实行的特别技术措施费,如:特别工程中实行的,依施工承包商经验无法预见的特别施工措施所引起的工程量及费用增减(2 不可预见的地下障碍物的拆除与处理费用(3)由于设计或法人单位原因造成的各项损失费用(4 施工图(预算)中不包括或不能确切定量指图纸中只定性说明而需根据现场实际进行核定工程量的部分但施工过程中确实发生的工程量4.不得签证的内容范围:(1 能够在施工图纸反映出来的工程量以及能够通过设计变更进行明确的工程内容不予签证如:工程施工过程中发现图纸不完善或图纸错误,对需要变更的工作内容按设计变更程序办理不进行现场签证(2 设计图纸错误属施工承包商根据正常施工经验或相关专业图纸对比能够发现的,施工承包商应在施工前及时提出,如未发现提出而引起返工修改,不予签证(3 施工过程中根据操作程序施工法律规范安全规程文明施工要求发生的施工措施费,以及施工承包商依据施工经验可以预见的有关措施费不予签证(4 特别施工措...
