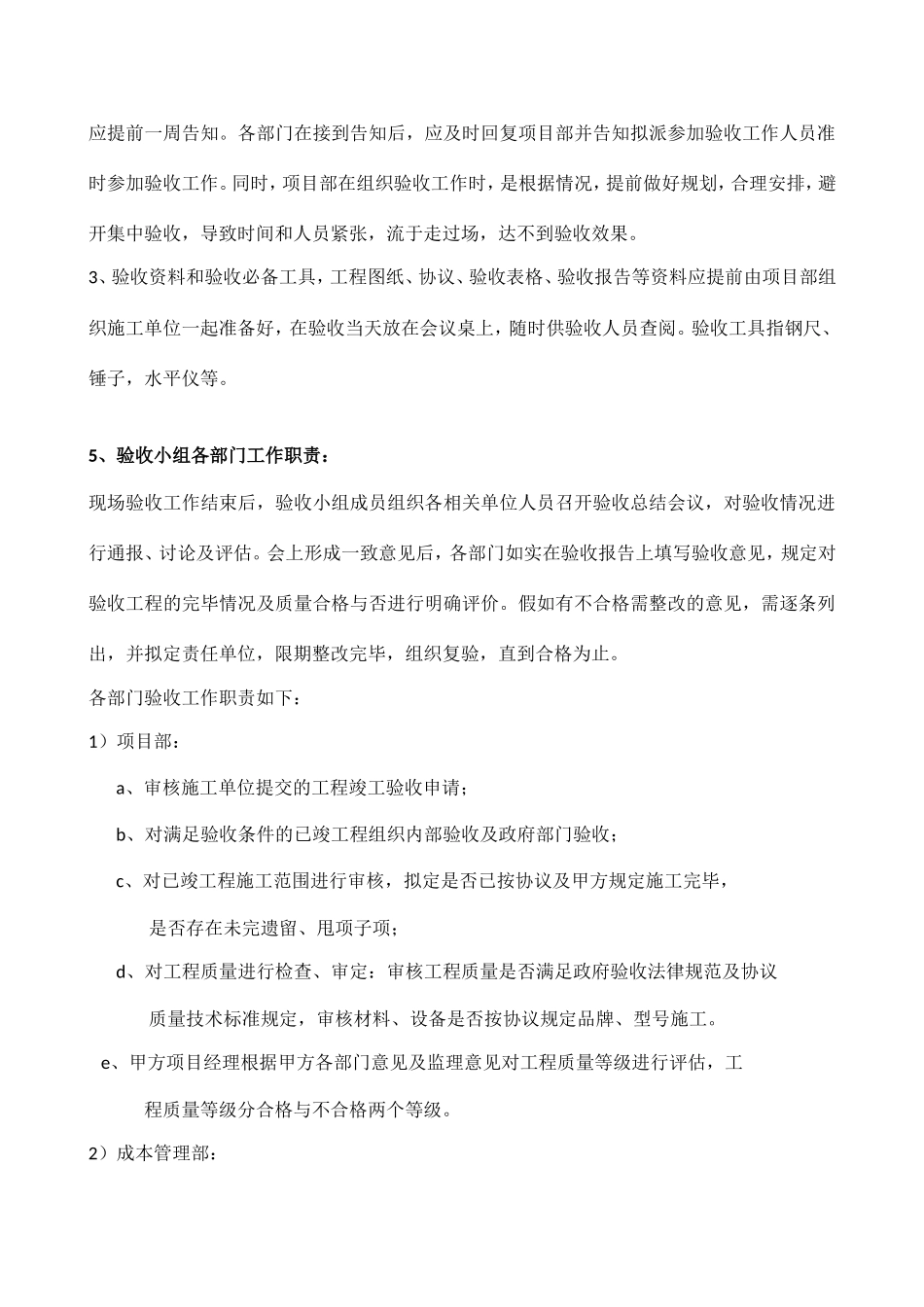

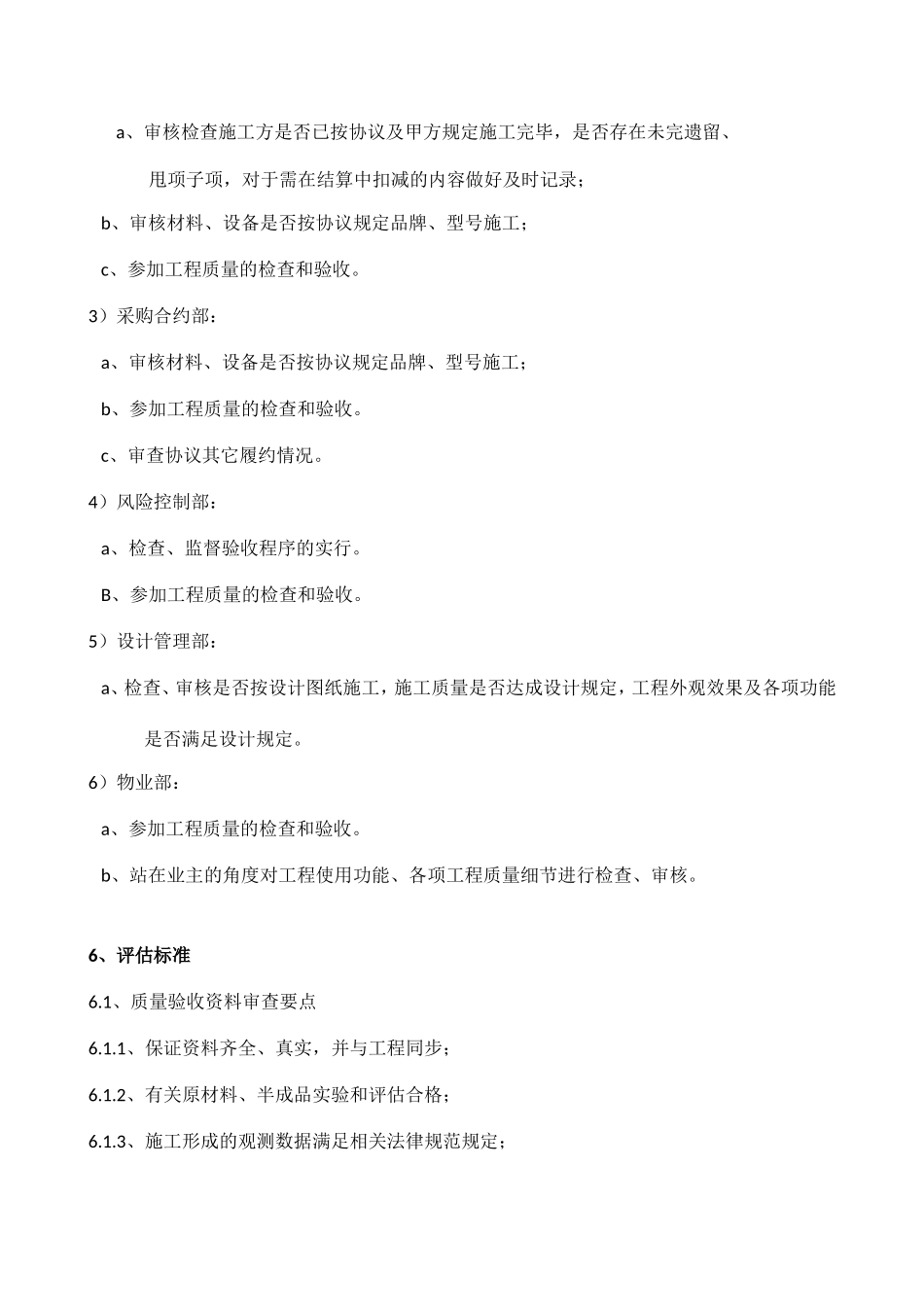

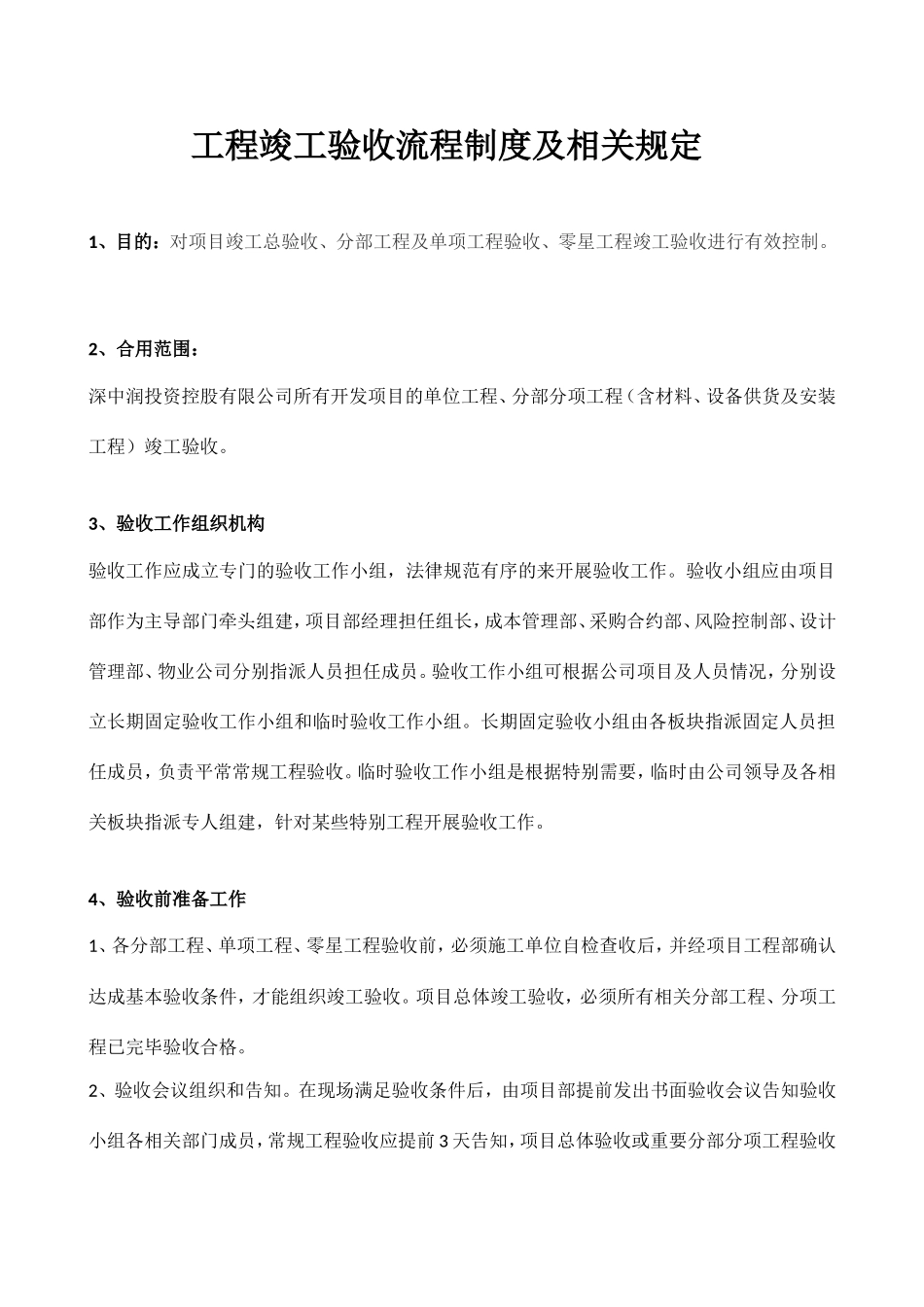

工程竣工验收流程制度及相关规定1、目的:对项目竣工总验收、分部工程及单项工程验收、零星工程竣工验收进行有效控制。2、合用范围:深中润投资控股有限公司所有开发项目的单位工程、分部分项工程(含材料、设备供货及安装工程)竣工验收。3、验收工作组织机构验收工作应成立专门的验收工作小组,法律规范有序的来开展验收工作。验收小组应由项目部作为主导部门牵头组建,项目部经理担任组长,成本管理部、采购合约部、风险控制部、设计管理部、物业公司分别指派人员担任成员。验收工作小组可根据公司项目及人员情况,分别设立长期固定验收工作小组和临时验收工作小组。长期固定验收小组由各板块指派固定人员担任成员,负责平常常规工程验收。临时验收工作小组是根据特别需要,临时由公司领导及各相关板块指派专人组建,针对某些特别工程开展验收工作。4、验收前准备工作1、各分部工程、单项工程、零星工程验收前,必须施工单位自检查收后,并经项目工程部确认达成基本验收条件,才能组织竣工验收。项目总体竣工验收,必须所有相关分部工程、分项工程已完毕验收合格。2、验收会议组织和告知。在现场满足验收条件后,由项目部提前发出书面验收会议告知验收小组各相关部门成员,常规工程验收应提前 3 天告知,项目总体验收或重要分部分项工程验收应提前一周告知。各部门在接到告知后,应及时回复项目部并告知拟派参加验收工作人员准时参加验收工作。同时,项目部在组织验收工作时,是根据情况,提前做好规划,合理安排,避开集中验收,导致时间和人员紧张,流于走过场,达不到验收效果。3、验收资料和验收必备工具,工程图纸、协议、验收表格、验收报告等资料应提前由项目部组织施工单位一起准备好,在验收当天放在会议桌上,随时供验收人员查阅。验收工具指钢尺、锤子,水平仪等。5、验收小组各部门工作职责:现场验收工作结束后,验收小组成员组织各相关单位人员召开验收总结会议,对验收情况进行通报、讨论及评估。会上形成一致意见后,各部门如实在验收报告上填写验收意见,规定对验收工程的完毕情况及质量合格与否进行明确评价。假如有不合格需整改的意见,需逐条列出,并拟定责任单位,限期整改完毕,组织复验,直到合格为止。各部门验收工作职责如下:1)项目部:a、审核施工单位提交的工程竣工验收申请;b、对满足验收条件的已竣工程组织内部验收及政府部门验收;c、对已竣工程施工范围进行审核,拟定是否已按协议及甲方规定施工完毕,是否...
