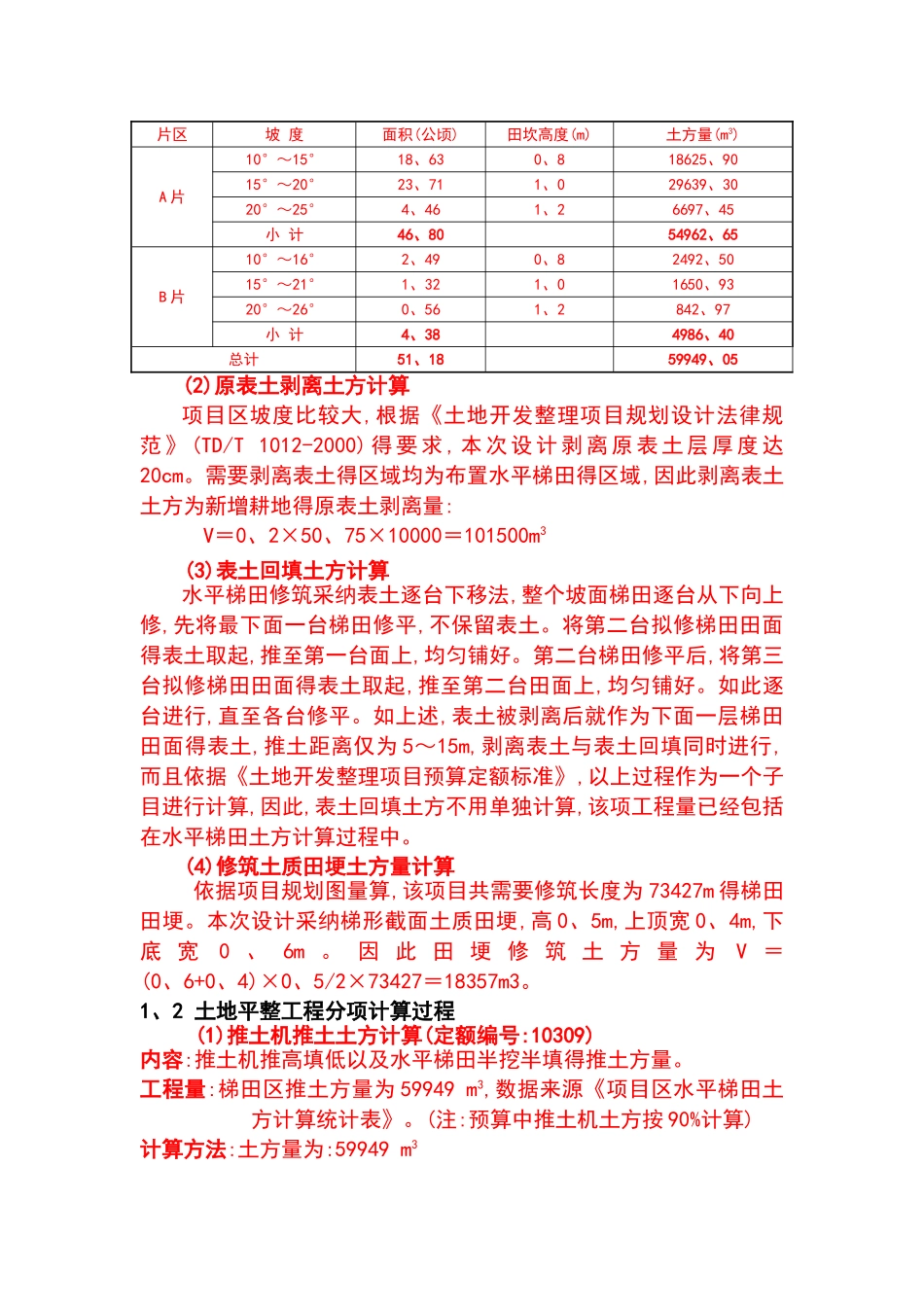

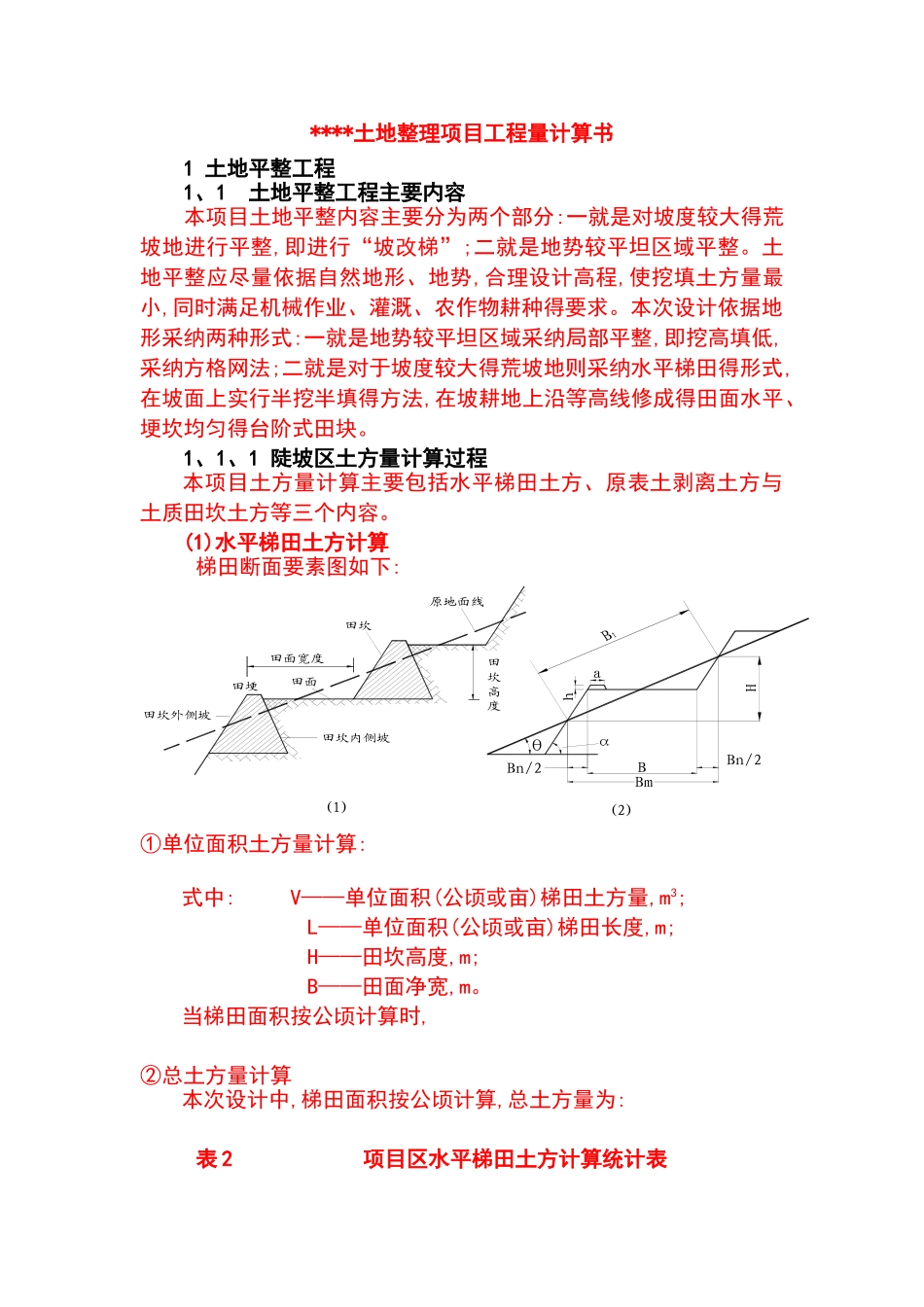

****土地整理项目工程量计算书1 土地平整工程1、1 土地平整工程主要内容 本项目土地平整内容主要分为两个部分:一就是对坡度较大得荒坡地进行平整,即进行“坡改梯”;二就是地势较平坦区域平整。土地平整应尽量依据自然地形、地势,合理设计高程,使挖填土方量最小,同时满足机械作业、灌溉、农作物耕种得要求。本次设计依据地形采纳两种形式:一就是地势较平坦区域采纳局部平整,即挖高填低,采纳方格网法;二就是对于坡度较大得荒坡地则采纳水平梯田得形式,在坡面上实行半挖半填得方法,在坡耕地上沿等高线修成得田面水平、埂坎均匀得台阶式田块。1、1、1 陡坡区土方量计算过程本项目土方量计算主要包括水平梯田土方、原表土剥离土方与土质田坎土方等三个内容。(1)水平梯田土方计算梯田断面要素图如下:田埂田面宽度田坎外侧坡田坎内侧坡田面田坎原地面线田坎高度ahBmB(1)(2)αθHBn/2Bn/2①单位面积土方量计算:式中: V——单位面积(公顷或亩)梯田土方量,m3;L——单位面积(公顷或亩)梯田长度,m;H——田坎高度,m;B——田面净宽,m。当梯田面积按公顷计算时,②总土方量计算本次设计中,梯田面积按公顷计算,总土方量为:表 2 项目区水平梯田土方计算统计表 片区坡 度面积(公顷)田坎高度(m)土方量(m3)A 片10°~15°18、63 0、8 18625、90 15°~20°23、71 1、0 29639、30 20°~25°4、46 1、2 6697、45 小 计46、80 54962、65 B 片10°~16°2、49 0、8 2492、50 15°~21°1、32 1、0 1650、93 20°~26°0、56 1、2 842、97 小 计4、38 4986、40 总计51、18 59949、05 (2)原表土剥离土方计算项目区坡度比较大,根据《土地开发整理项目规划设计法律规范 》 (TD/T 1012-2000) 得 要 求 , 本 次 设 计 剥 离 原 表 土 层 厚 度 达20cm。需要剥离表土得区域均为布置水平梯田得区域,因此剥离表土土方为新增耕地得原表土剥离量:V=0、2×50、75×10000=101500m3(3)表土回填土方计算水平梯田修筑采纳表土逐台下移法,整个坡面梯田逐台从下向上修,先将最下面一台梯田修平,不保留表土。将第二台拟修梯田田面得表土取起,推至第一台面上,均匀铺好。第二台梯田修平后,将第三台拟修梯田田面得表土取起,推至第二台田面上,均匀铺好。如此逐台进行,直至各台修平。如上述,表土被剥离后就作为下面一层梯田田面得表土,推土距离仅为 5~15m,剥离表土与表土回填同时进行,而且依据《土地开发整理项目预算定额标准》,以上过...
