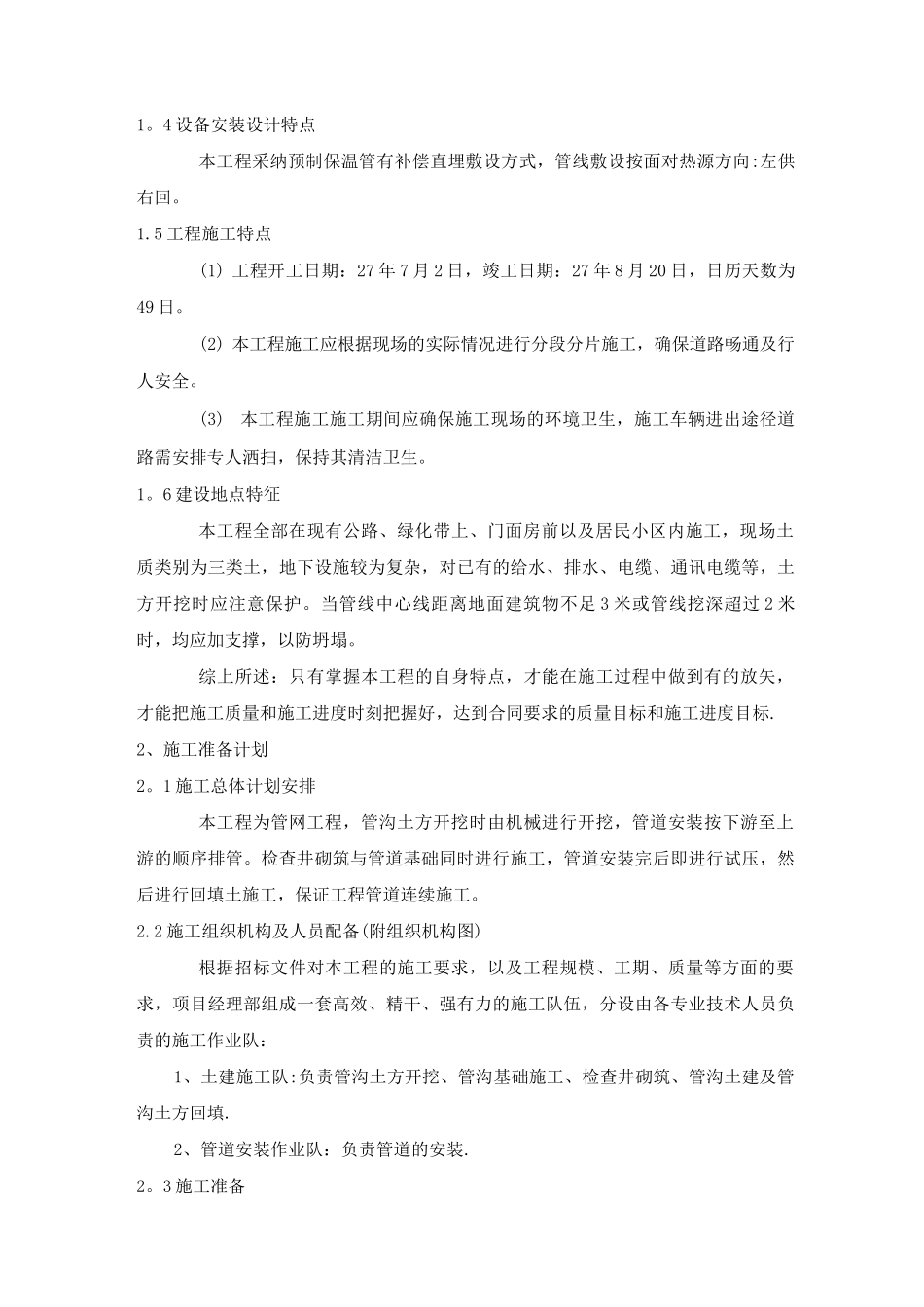

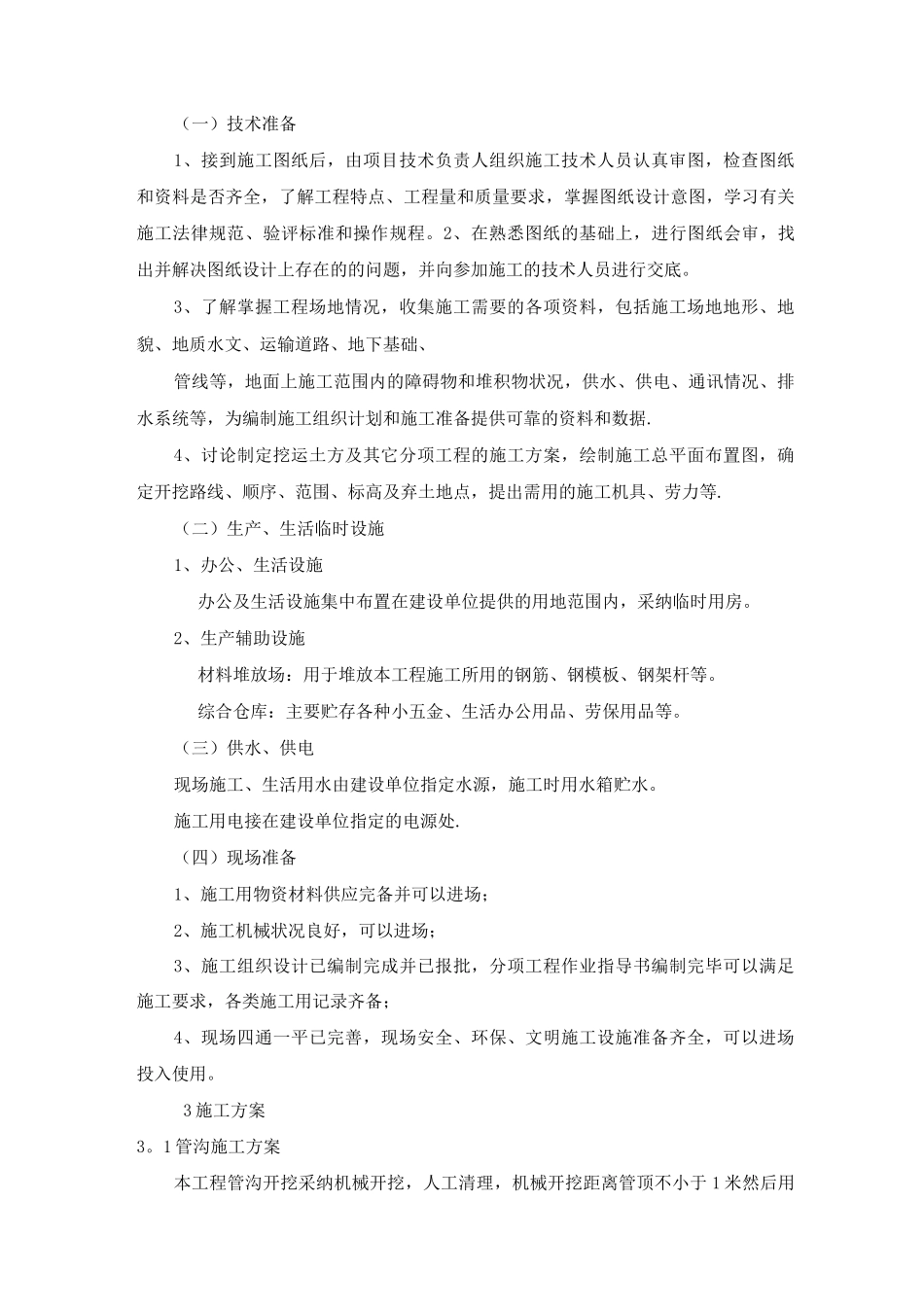

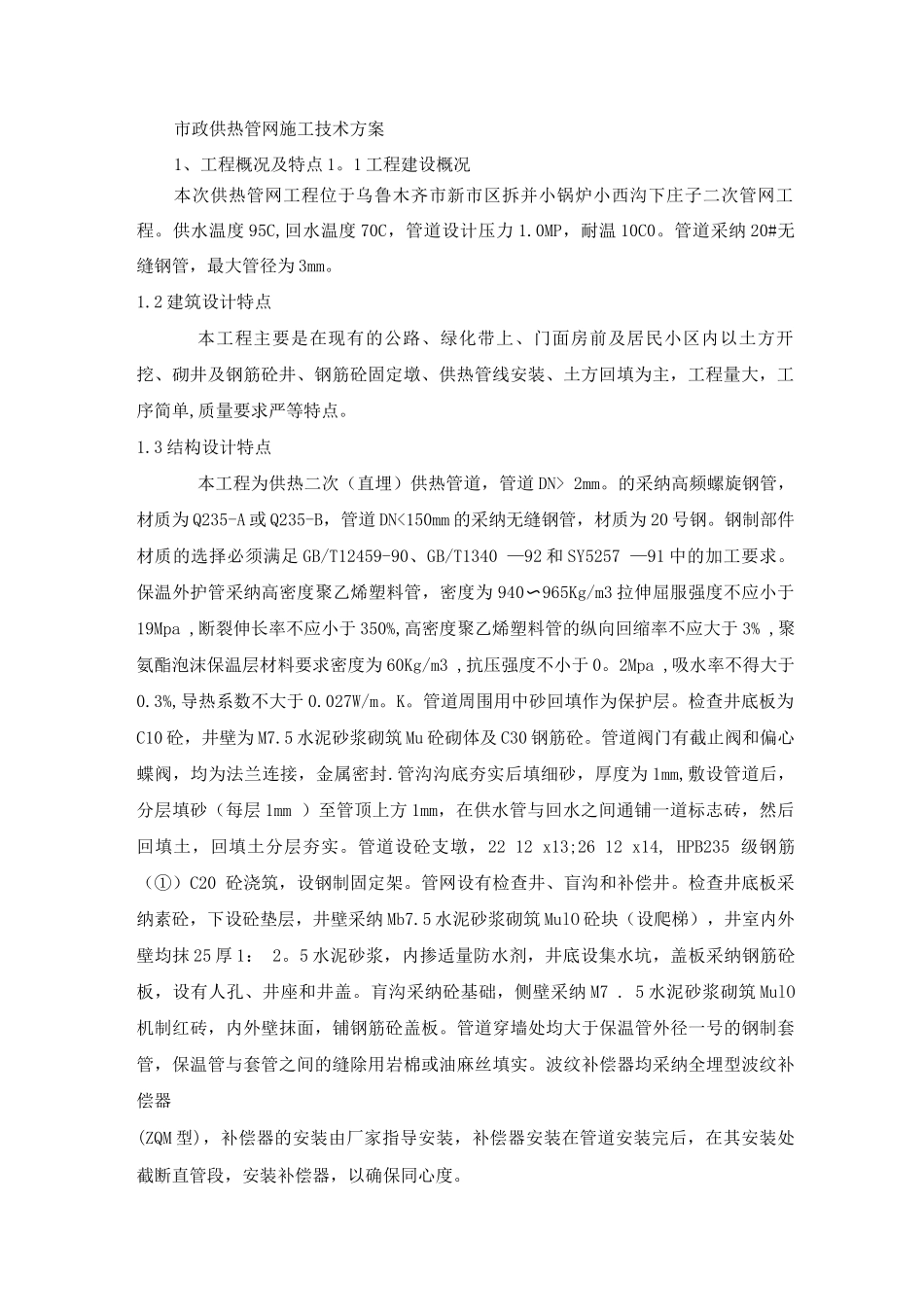

市政供热管网施工技术方案1、工程概况及特点 1。1 工程建设概况本次供热管网工程位于乌鲁木齐市新市区拆并小锅炉小西沟下庄子二次管网工程。供水温度 95C,回水温度 70C,管道设计压力 1.0MP,耐温 10C0。管道采纳 20#无缝钢管,最大管径为 3mm。1.2 建筑设计特点本工程主要是在现有的公路、绿化带上、门面房前及居民小区内以土方开挖、砌井及钢筋砼井、钢筋砼固定墩、供热管线安装、土方回填为主,工程量大,工序简单,质量要求严等特点。1.3 结构设计特点本工程为供热二次(直埋)供热管道,管道 DN> 2mm。的采纳高频螺旋钢管,材质为 Q235-A 或 Q235-B,管道 DN<150mm 的采纳无缝钢管,材质为 20 号钢。钢制部件材质的选择必须满足 GB/T12459-90、GB/T1340 —92 和 SY5257 —91 中的加工要求。保温外护管采纳高密度聚乙烯塑料管,密度为 940〜965Kg/m3 拉伸屈服强度不应小于19Mpa ,断裂伸长率不应小于 350%,高密度聚乙烯塑料管的纵向回缩率不应大于 3% ,聚氨酯泡沫保温层材料要求密度为 60Kg/m3 ,抗压强度不小于 0。2Mpa ,吸水率不得大于0.3%,导热系数不大于 0.027W/m。K。管道周围用中砂回填作为保护层。检查井底板为C10 砼,井壁为 M7.5 水泥砂浆砌筑 Mu 砼砌体及 C30 钢筋砼。管道阀门有截止阀和偏心蝶阀,均为法兰连接,金属密封.管沟沟底夯实后填细砂,厚度为 1mm,敷设管道后,分层填砂(每层 1mm )至管顶上方 1mm,在供水管与回水之间通铺一道标志砖,然后回填土,回填土分层夯实。管道设砼支墩,22 12 x13;26 12 x14, HPB235 级钢筋(①)C20 砼浇筑,设钢制固定架。管网设有检查井、盲沟和补偿井。检查井底板采纳素砼,下设砼垫层,井壁采纳 Mb7.5 水泥砂浆砌筑 MulO 砼块(设爬梯),井室内外壁均抹 25 厚 1: 2。5 水泥砂浆,内掺适量防水剂,井底设集水坑,盖板采纳钢筋砼板,设有人孔、井座和井盖。肓沟采纳砼基础,侧壁采纳 M7 . 5 水泥砂浆砌筑 MulO机制红砖,内外壁抹面,铺钢筋砼盖板。管道穿墙处均大于保温管外径一号的钢制套管,保温管与套管之间的缝除用岩棉或油麻丝填实。波纹补偿器均采纳全埋型波纹补偿器(ZQM 型),补偿器的安装由厂家指导安装,补偿器安装在管道安装完后,在其安装处截断直管段,安装补偿器,以确保同心度。1。4 设备安装设计特点本工程采纳预制保温管有补偿直埋敷设方式,管线敷设按面对热源方向:左供右回。1.5 工程施工特点(1)...
