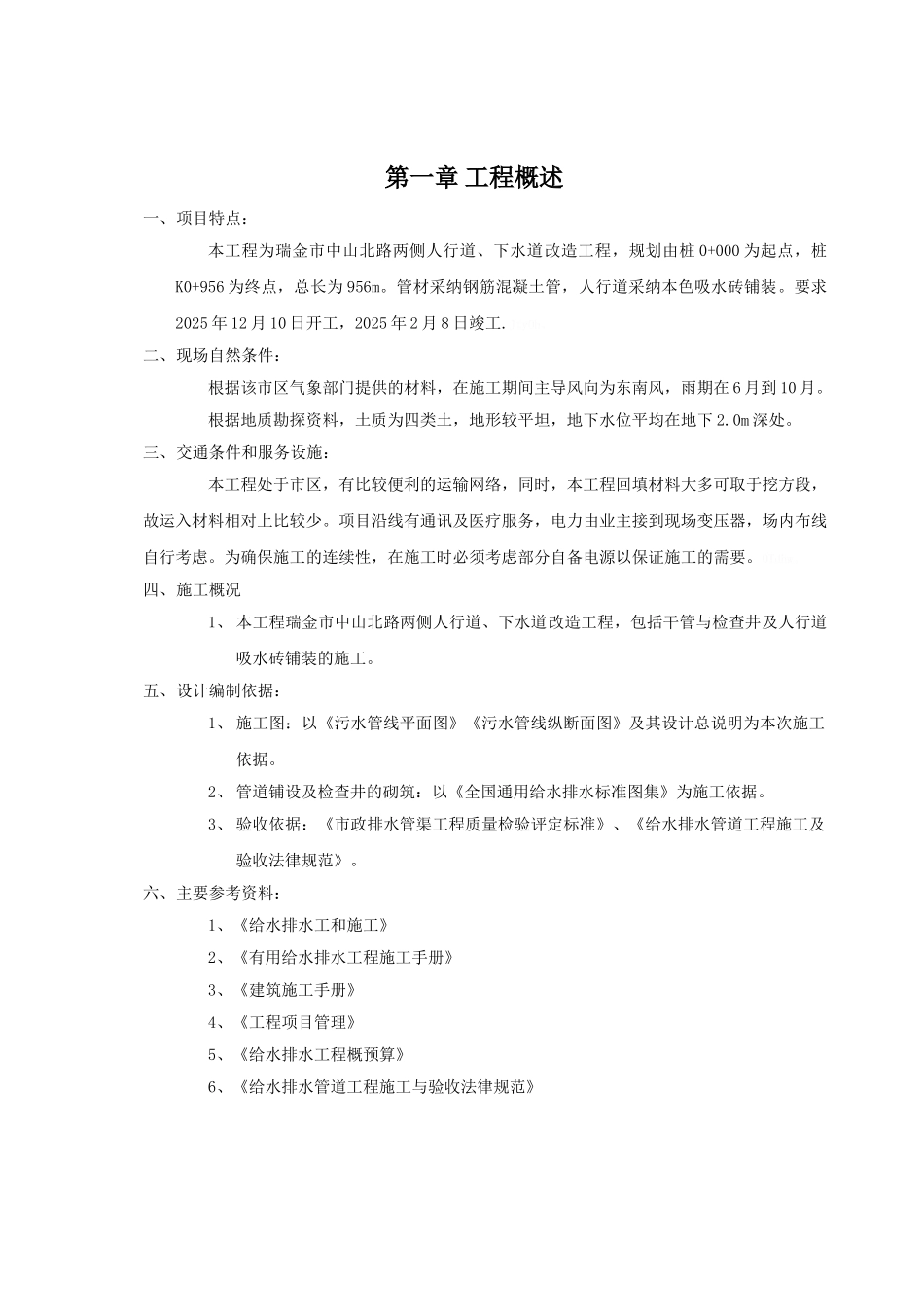

第一章 工程概述一、项目特点: 本工程为瑞金市中山北路两侧人行道、下水道改造工程,规划由桩 0+000 为起点,桩K0+956 为终点,总长为 956m
管材采纳钢筋混凝土管,人行道采纳本色吸水砖铺装
要求2025 年 12 月 10 日开工,2025 年 2 月 8 日竣工
二、现场自然条件:根据该市区气象部门提供的材料,在施工期间主导风向为东南风,雨期在 6 月到 10 月
根据地质勘探资料,土质为四类土,地形较平坦,地下水位平均在地下 2
三、交通条件和服务设施: 本工程处于市区,有比较便利的运输网络,同时,本工程回填材料大多可取于挖方段,故运入材料相对上比较少
项目沿线有通讯及医疗服务,电力由业主接到现场变压器,场内布线自行考虑
为确保施工的连续性,在施工时必须考虑部分自备电源以保证施工的需要
四、施工概况1、 本工程瑞金市中山北路两侧人行道、下水道改造工程,包括干管与检查井及人行道吸水砖铺装的施工
五、设计编制依据:1、 施工图:以《污水管线平面图》《污水管线纵断面图》及其设计总说明为本次施工依据
2、 管道铺设及检查井的砌筑:以《全国通用给水排水标准图集》为施工依据
3、 验收依据:《市政排水管渠工程质量检验评定标准》、《给水排水管道工程施工及验收法律规范》

六、主要参考资料:1、《给水排水工和施工》2、《有用给水排水工程施工手册》3、《建筑施工手册》4、《工程项目管理》5、《给水排水工程概预算》6、《给水排水管道工程施工与验收法律规范》 第二章 施工准备工作施工总进度计划:一. 业主工期要求,结合本公司自身实力和选定的施工方案,以及对本工程人力、物力、财力的投入力度,确定本工程总工期为 60 天
进度计划从全局出发,注重整体效果,统筹安排分项工程的施工程序和工期计划

二. 进度计划安排的原则为“先地下、后地上”,
