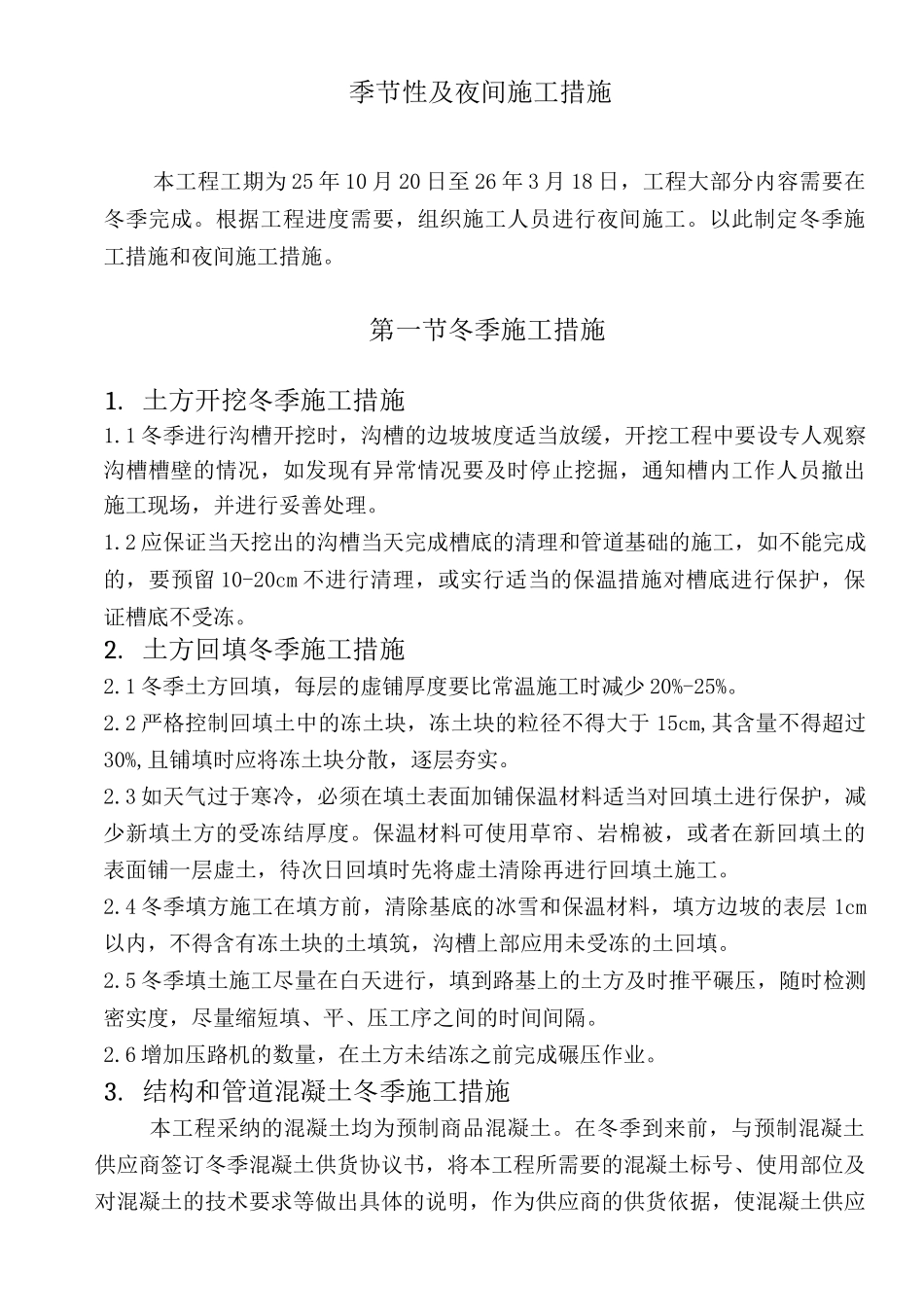

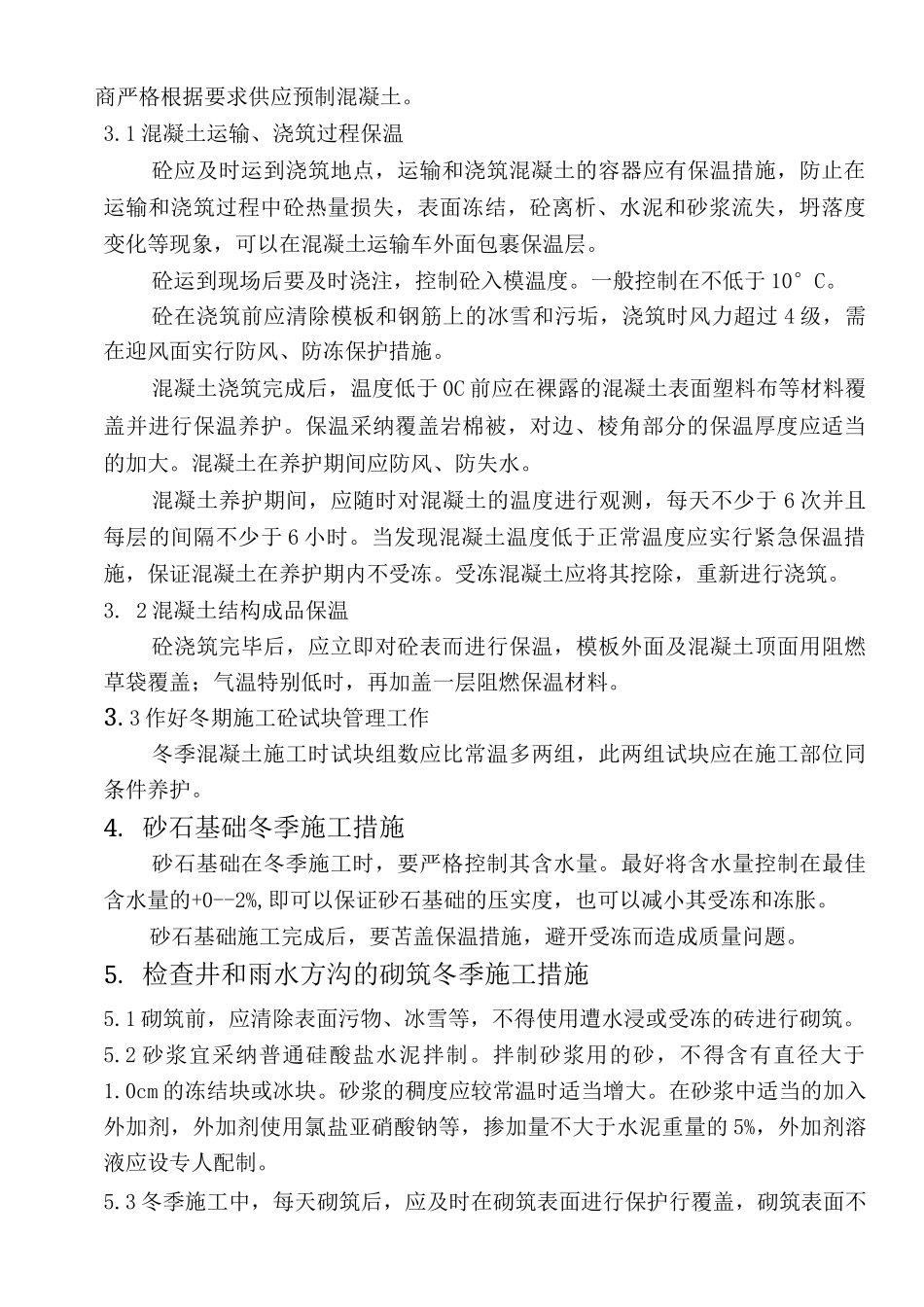

季节性及夜间施工措施本工程工期为 25 年 10 月 20 日至 26 年 3 月 18 日,工程大部分内容需要在冬季完成。根据工程进度需要,组织施工人员进行夜间施工。以此制定冬季施工措施和夜间施工措施。第一节冬季施工措施1. 土方开挖冬季施工措施1.1 冬季进行沟槽开挖时,沟槽的边坡坡度适当放缓,开挖工程中要设专人观察沟槽槽壁的情况,如发现有异常情况要及时停止挖掘,通知槽内工作人员撤出施工现场,并进行妥善处理。1.2 应保证当天挖出的沟槽当天完成槽底的清理和管道基础的施工,如不能完成的,要预留 10-20cm 不进行清理,或实行适当的保温措施对槽底进行保护,保证槽底不受冻。2. 土方回填冬季施工措施2.1 冬季土方回填,每层的虚铺厚度要比常温施工时减少 20%-25%。2.2 严格控制回填土中的冻土块,冻土块的粒径不得大于 15cm,其含量不得超过30%,且铺填时应将冻土块分散,逐层夯实。2.3 如天气过于寒冷,必须在填土表面加铺保温材料适当对回填土进行保护,减少新填土方的受冻结厚度。保温材料可使用草帘、岩棉被,或者在新回填土的表面铺一层虚土,待次日回填时先将虚土清除再进行回填土施工。2.4 冬季填方施工在填方前,清除基底的冰雪和保温材料,填方边坡的表层 1cm以内,不得含有冻土块的土填筑,沟槽上部应用未受冻的土回填。2.5 冬季填土施工尽量在白天进行,填到路基上的土方及时推平碾压,随时检测密实度,尽量缩短填、平、压工序之间的时间间隔。2.6 增加压路机的数量,在土方未结冻之前完成碾压作业。3. 结构和管道混凝土冬季施工措施本工程采纳的混凝土均为预制商品混凝土。在冬季到来前,与预制混凝土供应商签订冬季混凝土供货协议书,将本工程所需要的混凝土标号、使用部位及对混凝土的技术要求等做出具体的说明,作为供应商的供货依据,使混凝土供应商严格根据要求供应预制混凝土。3.1 混凝土运输、浇筑过程保温砼应及时运到浇筑地点,运输和浇筑混凝土的容器应有保温措施,防止在运输和浇筑过程中砼热量损失,表面冻结,砼离析、水泥和砂浆流失,坍落度变化等现象,可以在混凝土运输车外面包裹保温层。砼运到现场后要及时浇注,控制砼入模温度。一般控制在不低于 10°C。砼在浇筑前应清除模板和钢筋上的冰雪和污垢,浇筑时风力超过 4 级,需在迎风面实行防风、防冻保护措施。混凝土浇筑完成后,温度低于 0C 前应在裸露的混凝土表面塑料布等材料覆盖并进行保温养护。保温采纳覆盖岩棉被,对边...
