1 总体施工注意事项⑴ 道路交通本工程进出区的交通主要利用现有道路以及根据实际需要填筑的临时道路,为保证道路畅通,必要时设专职交通员进行车辆的指挥疏导
⑵ 管线防护施工前摸清地下管线等情况,并与有关管线单位联系,要求其派员现场监护,对横穿线路的地下、地上管线事先做好防护
对地下管线的保护进行保护后才可以通行车辆及施工路基
⑶ 沥青砼铺装为确保沥青砼的施工质量及施工进度,沥青砼由项目部根据供需计划统一安排沥青砼的施工
2 总体施工程序排水工程施工:建立施工测量控制网 摸清地下障碍物清除场地杂物设施 施工测量放线 基槽开挖 基底处理管道基础排水管道、雨污水井若干段落闭水试验管道回填道路工程施工:建立施工测量控制网 摸清地下障碍物清除场地杂物设施 施工测量放线 路基开槽、基底处理、碾压碎石层施工灰土层填筑碾压 二灰土层填筑碾压收水支管埋设 第一步水稳碎石层施工 第一步平石浇筑第二步水稳碎石层施工收水井施工安装路侧石第二步平石浇筑喷洒粘层沥青沥青混凝土铺设

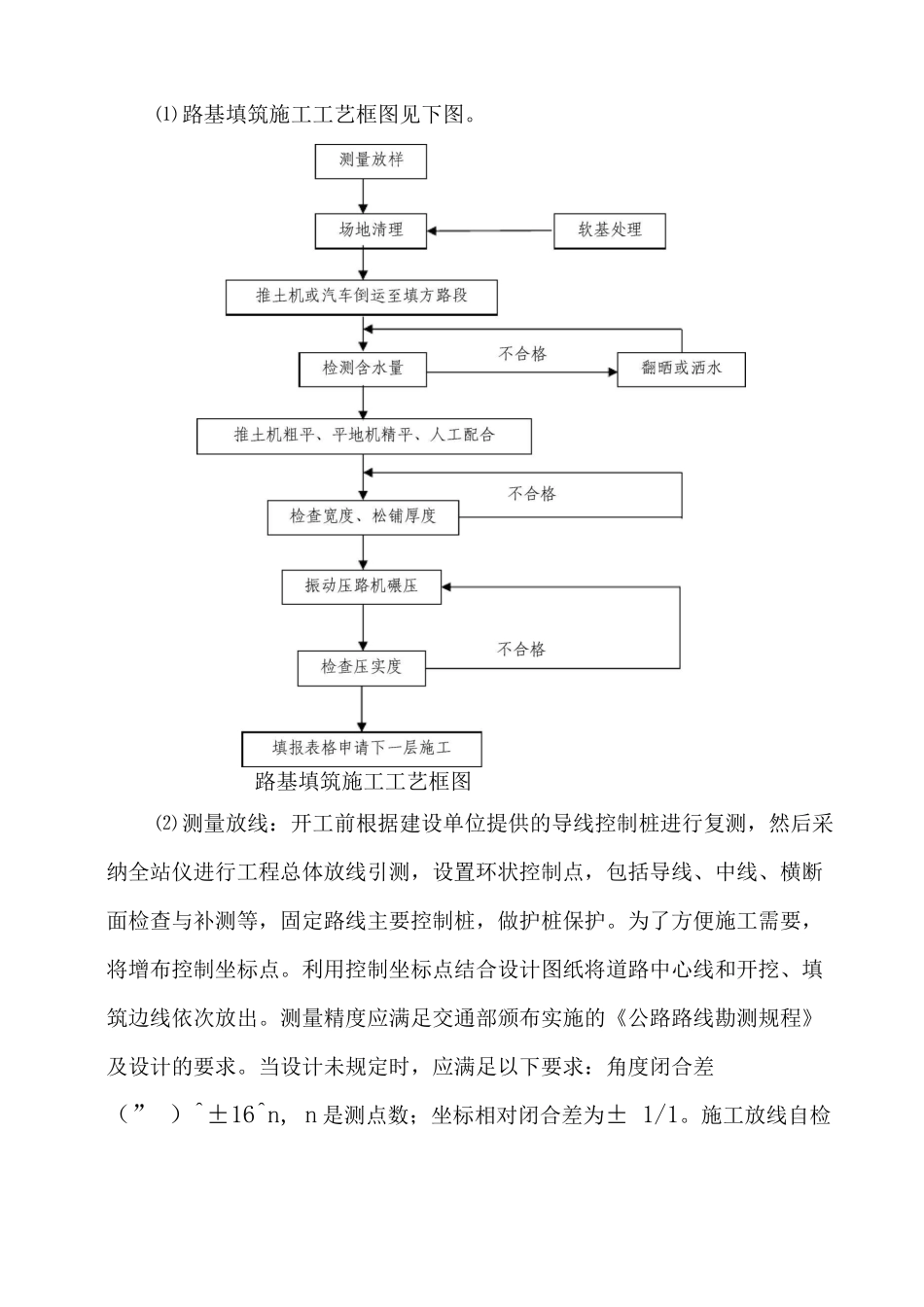

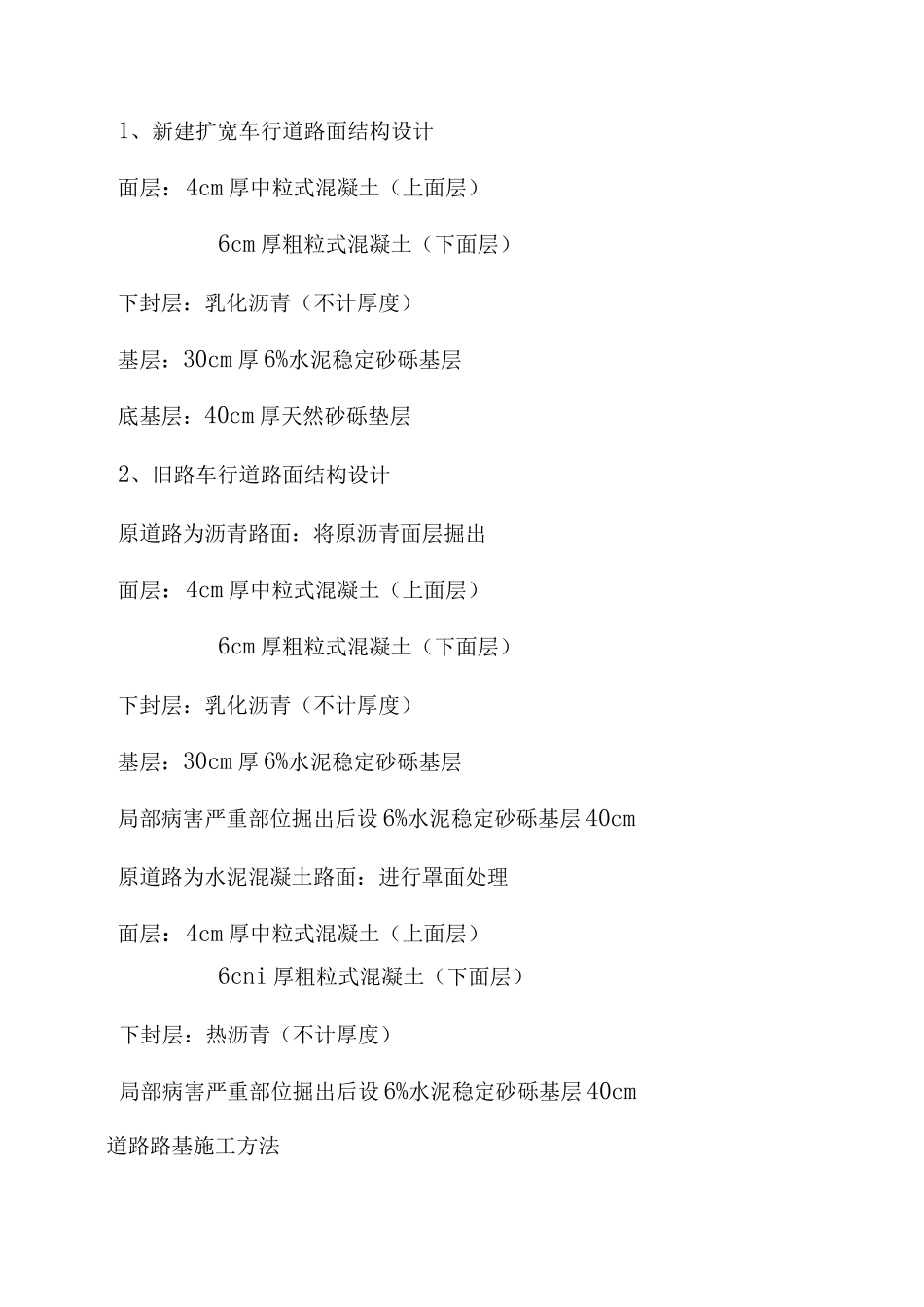

3 道路路基路面施工方法1、新建扩宽车行道路面结构设计面层:4cm 厚中粒式混凝土(上面层)6cm 厚粗粒式混凝土(下面层)下封层:乳化沥青(不计厚度)基层:30cm 厚 6%水泥稳定砂砾基层底基层:40cm 厚天然砂砾垫层2、旧路车行道路面结构设计原道路为沥青路面:将原沥青面层掘出面层:4cm 厚中粒式混凝土(上面层)6cm 厚粗粒式混凝土(下面层)下封层:乳化沥青(不计厚度)基层:30cm 厚 6%水泥稳定砂砾基层局部病害严重部位掘出后设 6%水泥稳定砂砾基层 40cm原道路为水泥混凝土路面:进行罩面处理面层:4cm 厚中粒式混凝土(上面层)6cni 厚粗粒式混凝土(下面层)下封层:热沥青(不计厚度)局部病害严重部位掘出后设 6%水泥稳定砂砾基层 40cm道路路基施工方法⑴ 路基填筑施工工艺框图见下图
