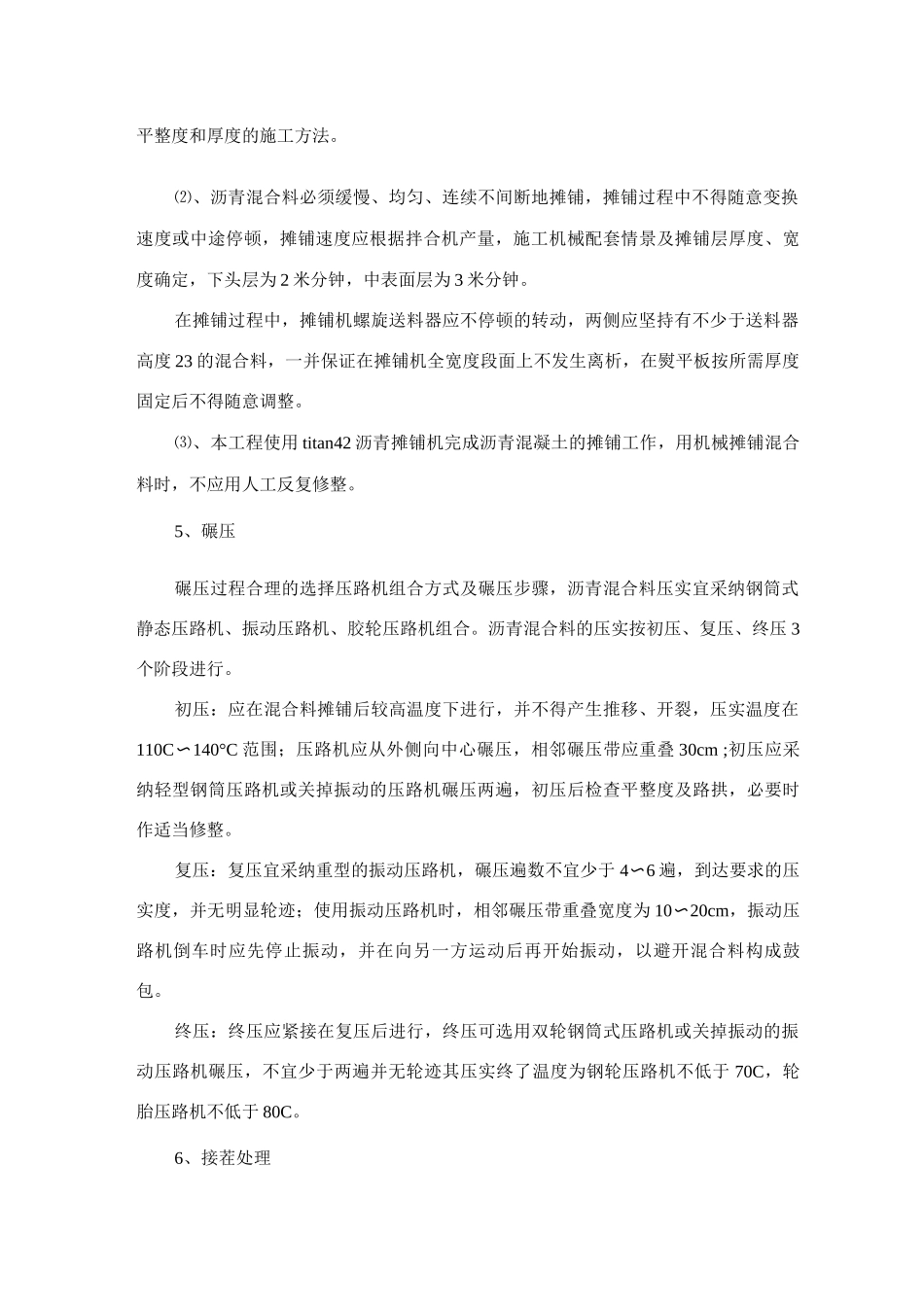

市政工程沥青混凝土路面面层施工方法要点本工程路面面层做法为:0.5cm 封油层+5cmac-25 沥青混凝土(方孔筛)+4cmac-16 沥青混凝土(普通沥青)。1、喷洒封油层水稳基层施工完毕,报监理工程师检验合格后进行封油层施工。封油层用沥青洒布机进行喷洒,要求喷洒均匀,无空白现象发生。每平方米喷洒用量 0.8〜1.2 千克。2、普通沥青混合料拌和各种规格冷骨料由五格冷料仓经过调速电机控制的小皮带放料到主皮带上,完成骨料的粗配,主皮带把粗配料送入滚筒,经过燃烧器对骨料加热,由热电偶监测料温,自动调节燃烧器的风油比,使骨料温度到达设定值。热料经提升机进入振动筛,把热料按目标配合比的规格要求分筛到不一样的热料仓(筛网尺寸可根据要求更换),由计算机控制各热料仓拉门,按输入的生产配合比自动配料、计量,然后放料到搅拌锅进行搅拌,同时添加经计算机配比控制计量的石粉及沥青,拌和 40 秒后,完成成品料的生产。3、运输材料运输至现场应注意以下问题:⑴、来料的温度必须要满足摊铺温度,即不低于 110°C〜130°C,不超过 160°C 为宜,为此在现场应有质量人员对油温进行测定。⑵、车辆等候时,相互之间应有必须的距离,倒车、停车、卸载应设专人指挥,防止运输车辆与摊铺机发生碰撞影响摊铺质量。⑶、自卸车卸料后应将负载卸净,并听从指挥离开,避开粒料倒在摊铺机受料斗外影响摊铺工作正常进行。4、摊铺⑴、高程控制:施工中除底面层挂金属线以外,中、表面层采纳浮动基准梁控制平整度和厚度的施工方法。⑵、沥青混合料必须缓慢、均匀、连续不间断地摊铺,摊铺过程中不得随意变换速度或中途停顿,摊铺速度应根据拌合机产量,施工机械配套情景及摊铺层厚度、宽度确定,下头层为 2 米分钟,中表面层为 3 米分钟。在摊铺过程中,摊铺机螺旋送料器应不停顿的转动,两侧应坚持有不少于送料器高度 23 的混合料,一并保证在摊铺机全宽度段面上不发生离析,在熨平板按所需厚度固定后不得随意调整。⑶、本工程使用 titan42 沥青摊铺机完成沥青混凝土的摊铺工作,用机械摊铺混合料时,不应用人工反复修整。5、碾压碾压过程合理的选择压路机组合方式及碾压步骤,沥青混合料压实宜采纳钢筒式静态压路机、振动压路机、胶轮压路机组合。沥青混合料的压实按初压、复压、终压 3个阶段进行。初压:应在混合料摊铺后较高温度下进行,并不得产生推移、开裂,压实温度在110C〜140°C 范围;压路机应从外侧向中心碾压,相邻碾压带应...
