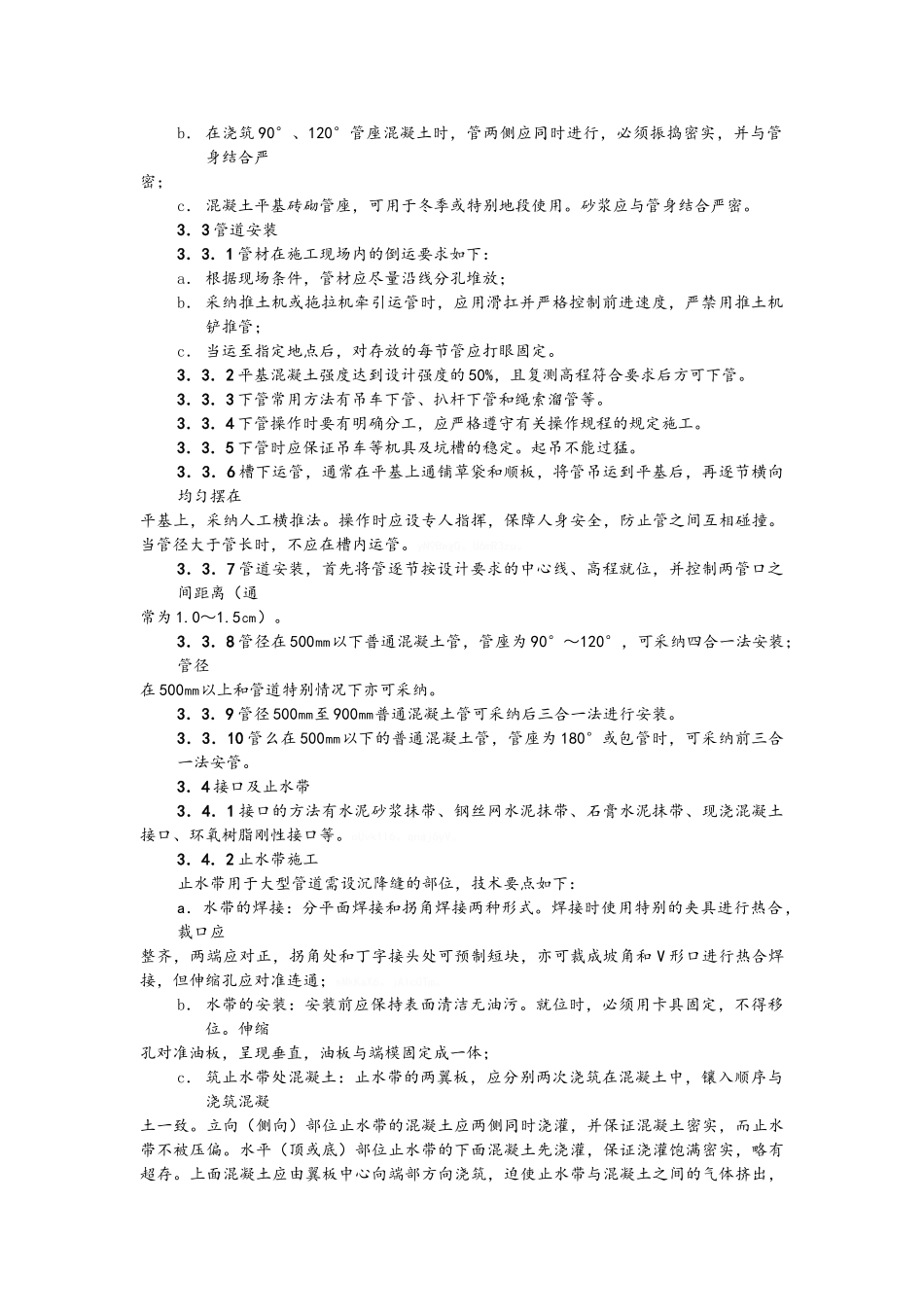

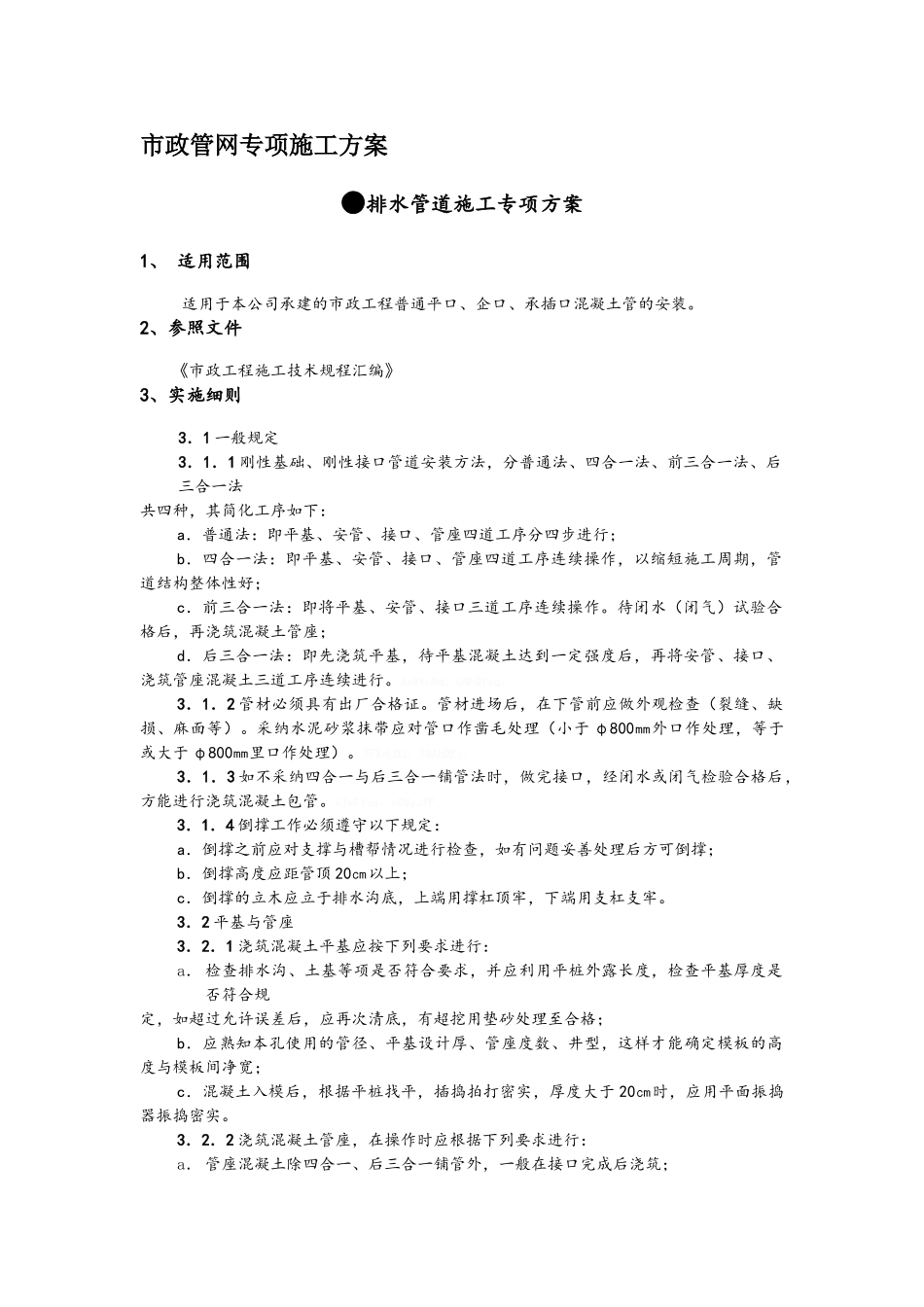

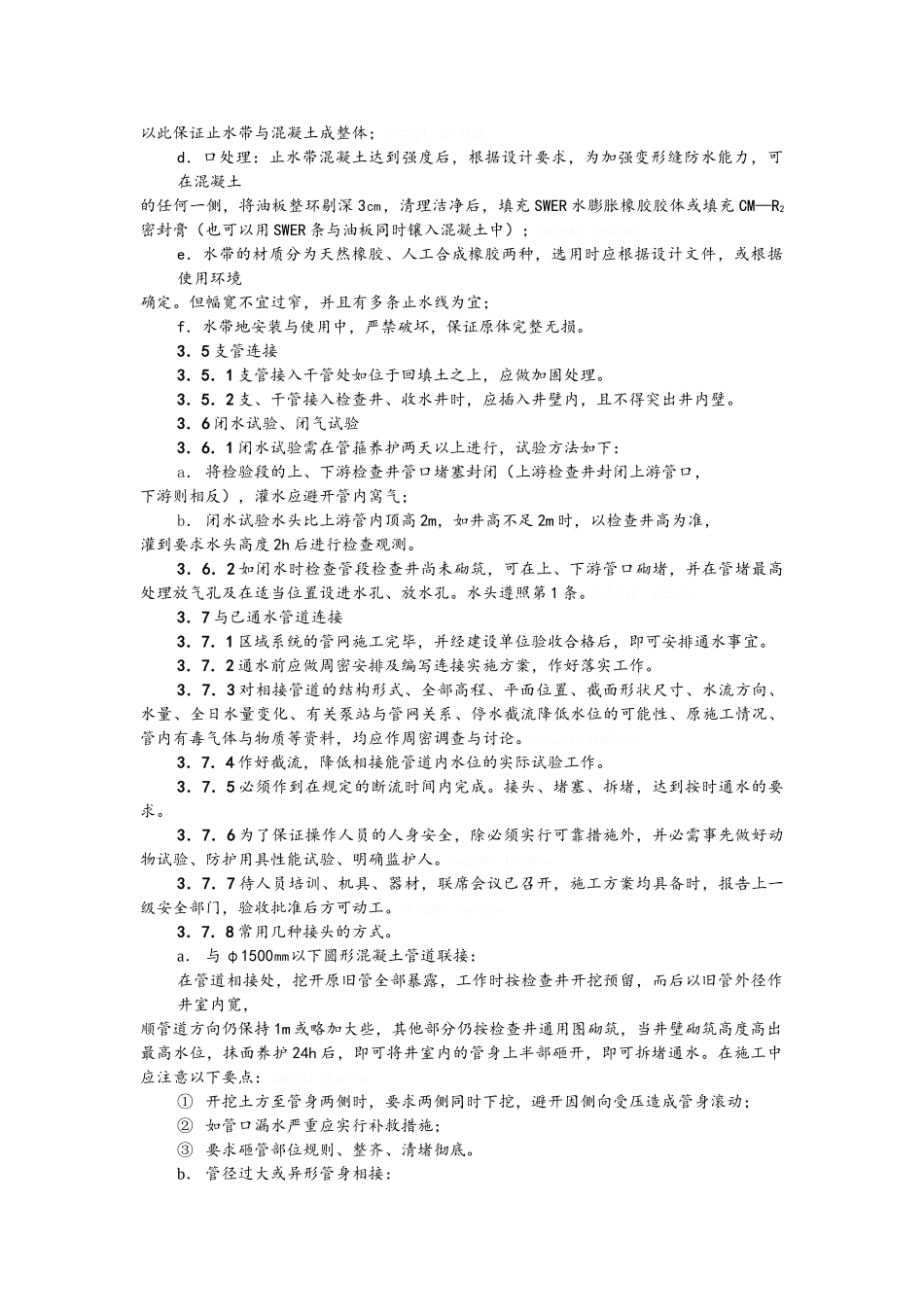

市政管网专项施工方案●排水管道施工专项方案1、 适用范围适用于本公司承建的市政工程普通平口、企口、承插口混凝土管的安装
2、参照文件《市政工程施工技术规程汇编》3、实施细则3.1 一般规定3.1.1 刚性基础、刚性接口管道安装方法,分普通法、四合一法、前三合一法、后三合一法共四种,其简化工序如下:a.普通法:即平基、安管、接口、管座四道工序分四步进行;b.四合一法:即平基、安管、接口、管座四道工序连续操作,以缩短施工周期,管道结构整体性好;c.前三合一法:即将平基、安管、接口三道工序连续操作
待闭水(闭气)试验合格后,再浇筑混凝土管座;d.后三合一法:即先浇筑平基,待平基混凝土达到一定强度后,再将安管、接口、浇筑管座混凝土三道工序连续进行
AxRtuNd
uNhGYxq
3.1.2 管材必须具有出厂合格证
管材进场后,在下管前应做外观检查(裂缝、缺损、麻面等)
采纳水泥砂浆抹带应对管口作凿毛处理(小于 φ800㎜外口作处理,等于或大于 φ800㎜里口作处理)
ZFXnLDJ
7SAhDZi
3.1.3 如不采纳四合一与后三合一铺管法时,做完接口,经闭水或闭气检验合格后,方能进行浇筑混凝土包管
kTwFYsp
vOVyJfF
3.1.4 倒撑工作必须遵守以下规定:a.倒撑之前应对支撑与槽帮情况进行检查,如有问题妥善处理后方可倒撑;b.倒撑高度应距管顶 20㎝以上;c.倒撑的立木应立于排水沟底,上端用撑杠顶牢,下端用支杠支牢
3.2 平基与管座3.2.1 浇筑混凝土平基应按下列要求进行:a. 检查排水沟、土基等项是否符合要求,并应利用平桩外露长度,检查平基厚度是否符合规定,如超过允许误差后,应再次清底,有超挖用垫砂处理至合格;b.应熟知本孔使用的管径、平基设计厚、管座度数、井型,这样才能确定模板的高度与模板间净宽;c.混凝土入模后,根据平桩找平,插捣拍打密实,厚度大于 20㎝时
