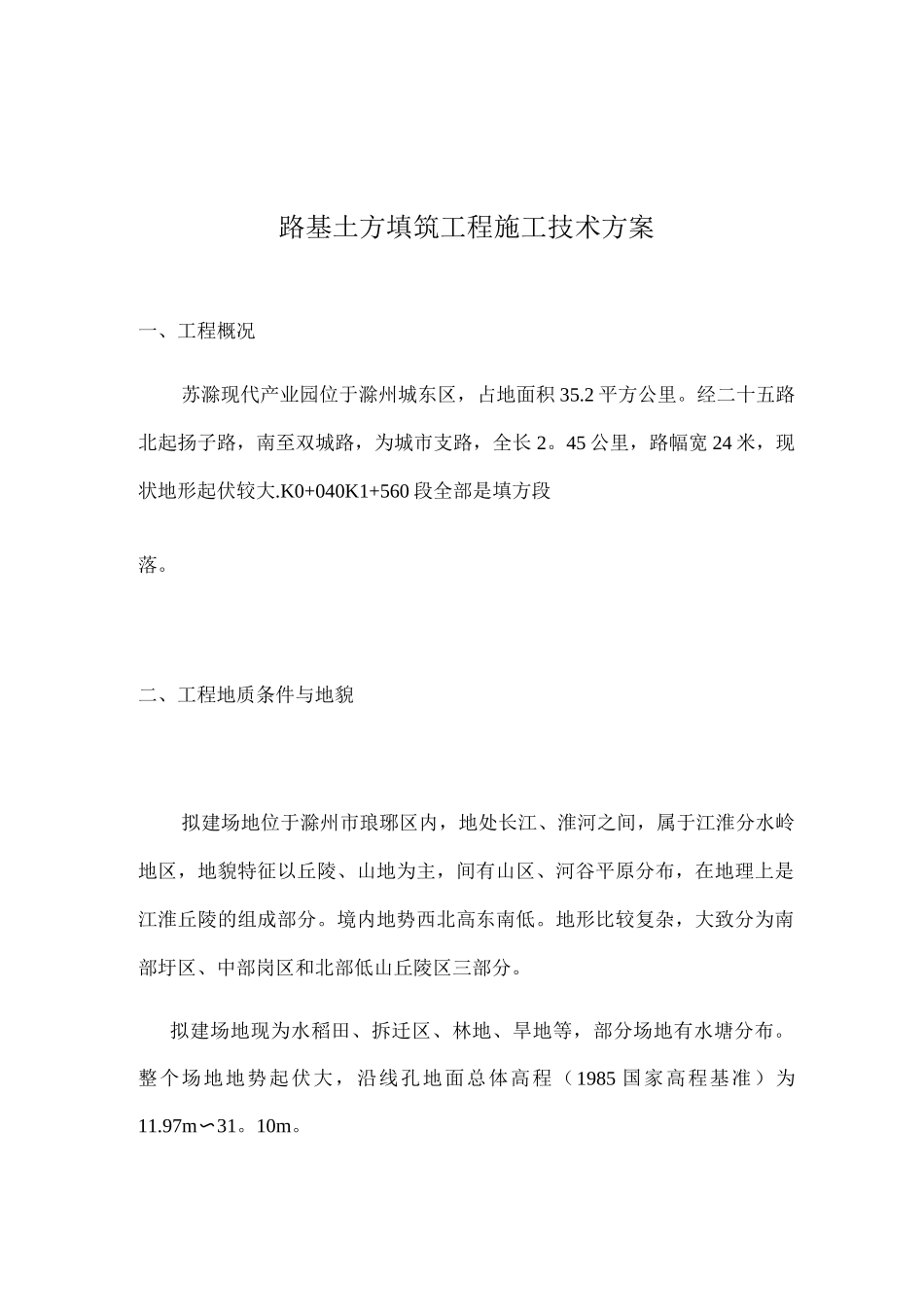

苏滁现代产业园 2025 年度第三批市政工程路基填筑施工技术方案编制:审核:审批:江苏新景源建设集团有限公司路基土方填筑工程施工技术方案一、工程概况苏滁现代产业园位于滁州城东区,占地面积 35
2 平方公里
经二十五路北起扬子路,南至双城路,为城市支路,全长 2
45 公里,路幅宽 24 米,现状地形起伏较大
K0+040K1+560 段全部是填方段落
二、工程地质条件与地貌拟建场地位于滁州市琅琊区内,地处长江、淮河之间,属于江淮分水岭地区,地貌特征以丘陵、山地为主,间有山区、河谷平原分布,在地理上是江淮丘陵的组成部分
境内地势西北高东南低
地形比较复杂,大致分为南部圩区、中部岗区和北部低山丘陵区三部分
拟建场地现为水稻田、拆迁区、林地、旱地等,部分场地有水塘分布
整个场地地势起伏大,沿线孔地面总体高程(1985 国家高程基准)为11
97m〜31
拟建场地内地貌以冲洪积波状平原地貌为主,以粘性土为主
三、施工准备工作(一)复测放样依据已复核并经测量监理工程师认可的导线点、水准点,对道路中线、纵横断面进行测设,准确放出各桩号的填筑坡脚,外加 0
5 米超填线,用白灰和木桩作好明显标记
(二)开挖排水沟由于该施工段内水网纵横,沿线均为,路基填方施工前应充分作好防水、排水工作
根据施工现场情况,沿两侧征地边线开挖 0
6m x 0
6m 的排水沟,必要时增加横向临时排水沟
使地面水及时得到排除,以利于路基填筑的顺利进行
在路基土方填筑施工过程中,随时检查疏通排水沟并保持当地农田灌溉体系的正常运行
确保路基土方填筑施工期内的排水畅通
(三)修建施工便道施工便道是施工机械设备、材料进场的主要通道,进场后立即组织施工便道施工
其最小填土高度不得低于原地面 0
5m,并作好相应的排水、防水工作
四)机械设备各路基土方专业工程队根据合同文件及项目经理部的要求,根据各自承担施工任务
