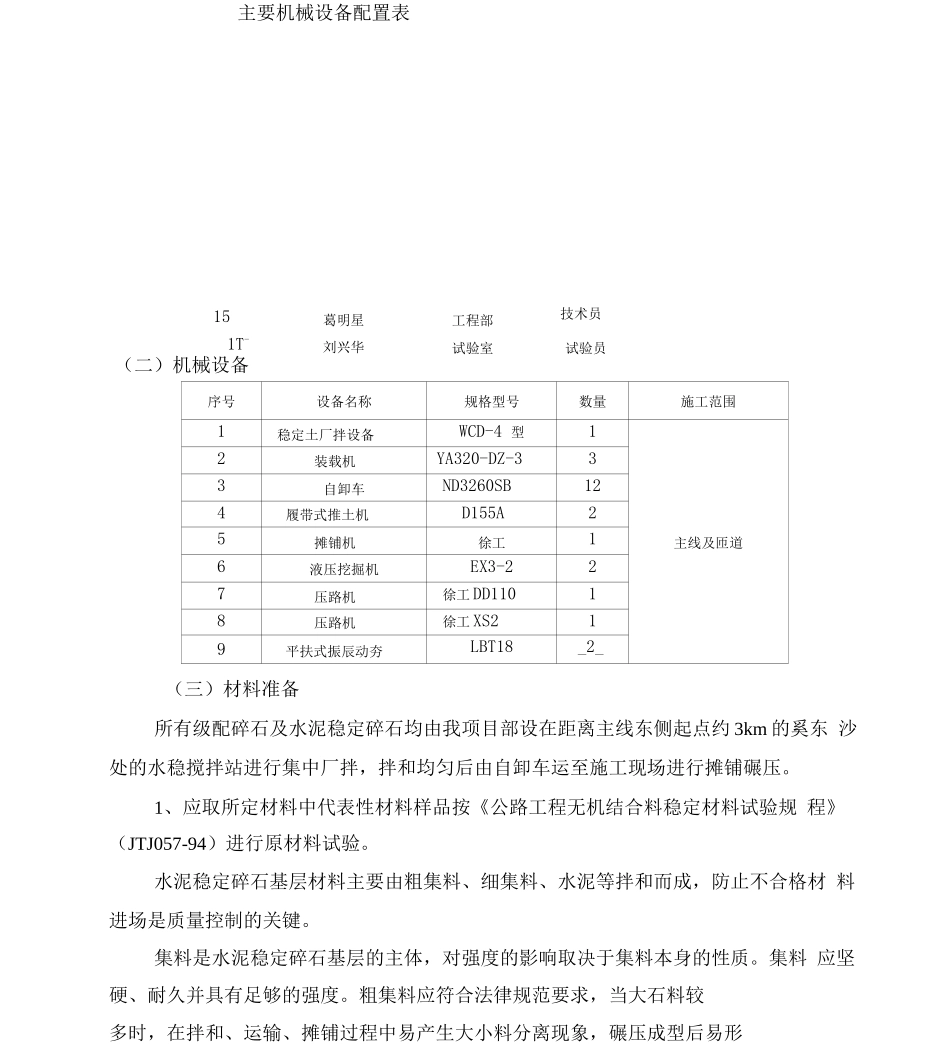

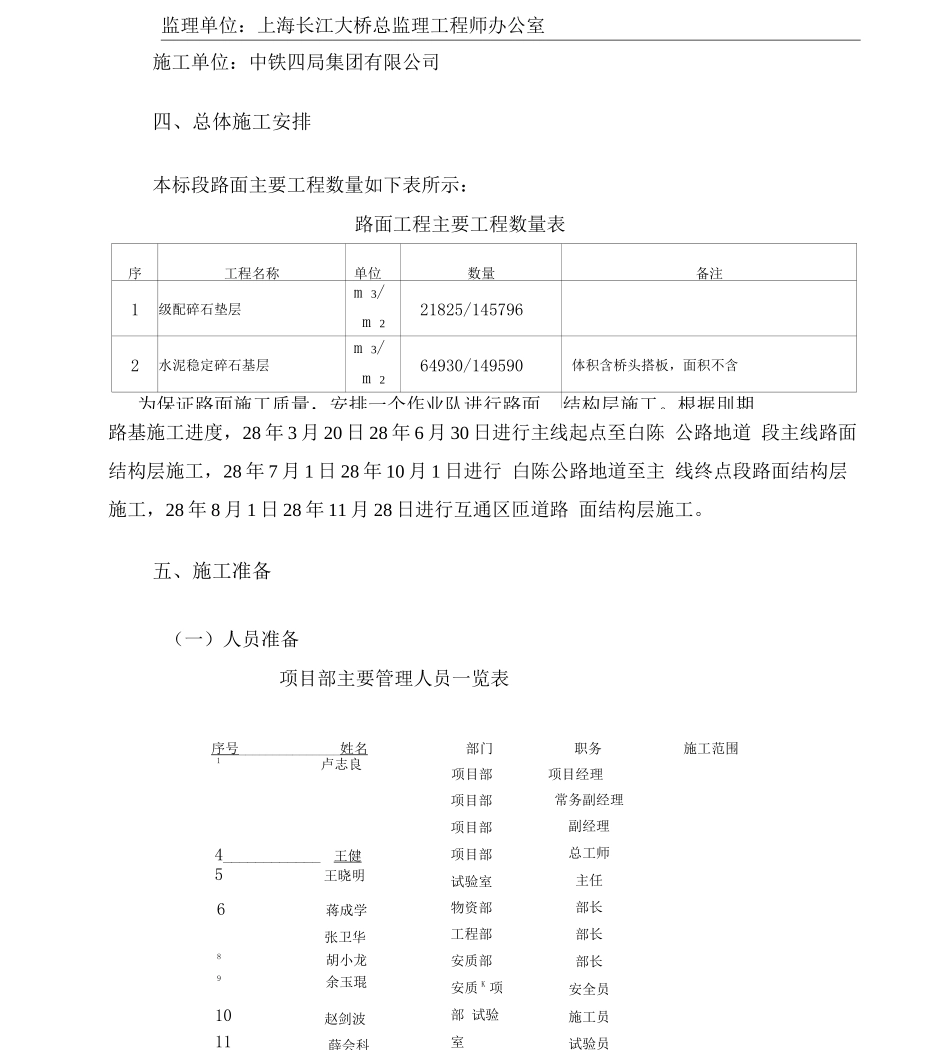

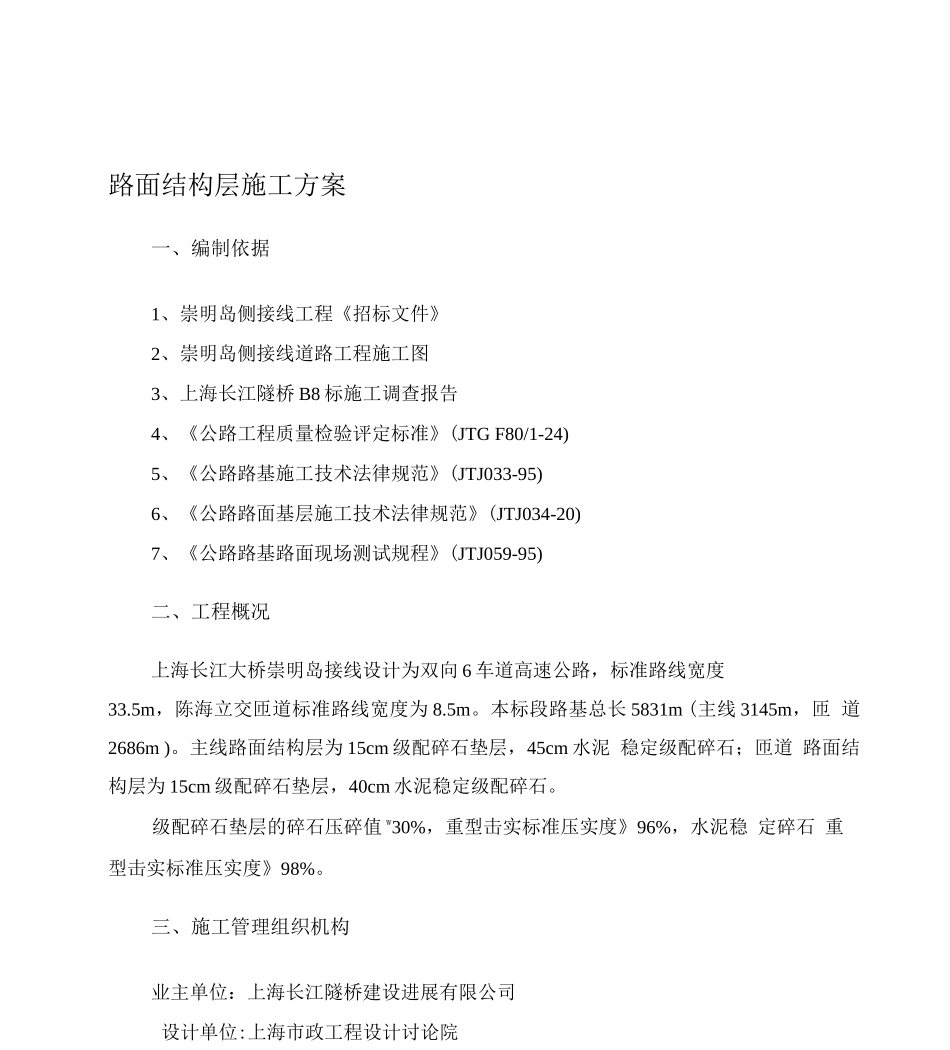

路面结构层施工方案一、编制依据1、崇明岛侧接线工程《招标文件》2、崇明岛侧接线道路工程施工图3、上海长江隧桥 B8 标施工调查报告4、《公路工程质量检验评定标准》(JTG F80/1-24)5、《公路路基施工技术法律规范》(JTJ033-95)6、《公路路面基层施工技术法律规范》(JTJ034-20)7、《公路路基路面现场测试规程》(JTJ059-95)二、工程概况上海长江大桥崇明岛接线设计为双向 6 车道高速公路,标准路线宽度33.5m,陈海立交匝道标准路线宽度为 8.5m。本标段路基总长 5831m (主线 3145m,匝 道2686m )。主线路面结构层为 15cm 级配碎石垫层,45cm 水泥 稳定级配碎石;匝道 路面结构层为 15cm 级配碎石垫层,40cm 水泥稳定级配碎石。级配碎石垫层的碎石压碎值 w30%,重型击实标准压实度》96%,水泥稳 定碎石 重型击实标准压实度》98%。三、施工管理组织机构业主单位:上海长江隧桥建设进展有限公司设计单位:上海市政工程设计讨论院序号_______________姓名1卢志良部门职务施工范围项目部项目经理4____________王健5王晓明6蒋成学张卫华8胡小龙9余玉琨1011赵剑波薛会科项目部项目部项目部试验室物资部 工程部安质部 安质 K 项部 试验室常务副经理副经理总工师主任部长部长部长安全员施工员试验员监理单位:上海长江大桥总监理工程师办公室施工单位:中铁四局集团有限公司四、总体施工安排本标段路面主要工程数量如下表所示:路面工程主要工程数量表序工程名称单位数量备注1级配碎石垫层m 3/m 221825/1457962水泥稳定碎石基层m 3/m 264930/149590体积含桥头搭板,面积不含为保证路面施工质量,安排一个作业队进行路面结构层施工。根据刖期路基施工进度,28 年 3 月 20 日 28 年 6 月 30 日进行主线起点至白陈 公路地道 段主线路面结构层施工,28 年 7 月 1 日 28 年 10 月 1 日进行 白陈公路地道至主 线终点段路面结构层施工,28 年 8 月 1 日 28 年 11 月 28 日进行互通区匝道路 面结构层施工。五、施工准备(一)人员准备项目部主要管理人员一览表1011赵剑波薛会科常务副经理副经理总工师主任部长部长部长安全员施工员试验员主要机械设备配置表序号设备名称规格型号数量施工范围1稳定土厂拌设备WCD-4 型1主线及匝道2装载机YA320-DZ-333自卸车ND3260SB124履带式推土机D155A25摊铺机徐工16液压挖掘机EX3-227压路机徐工 DD11018压路机徐工 XS219平扶式振辰动夯LBT18_2_(三)材料准备...
