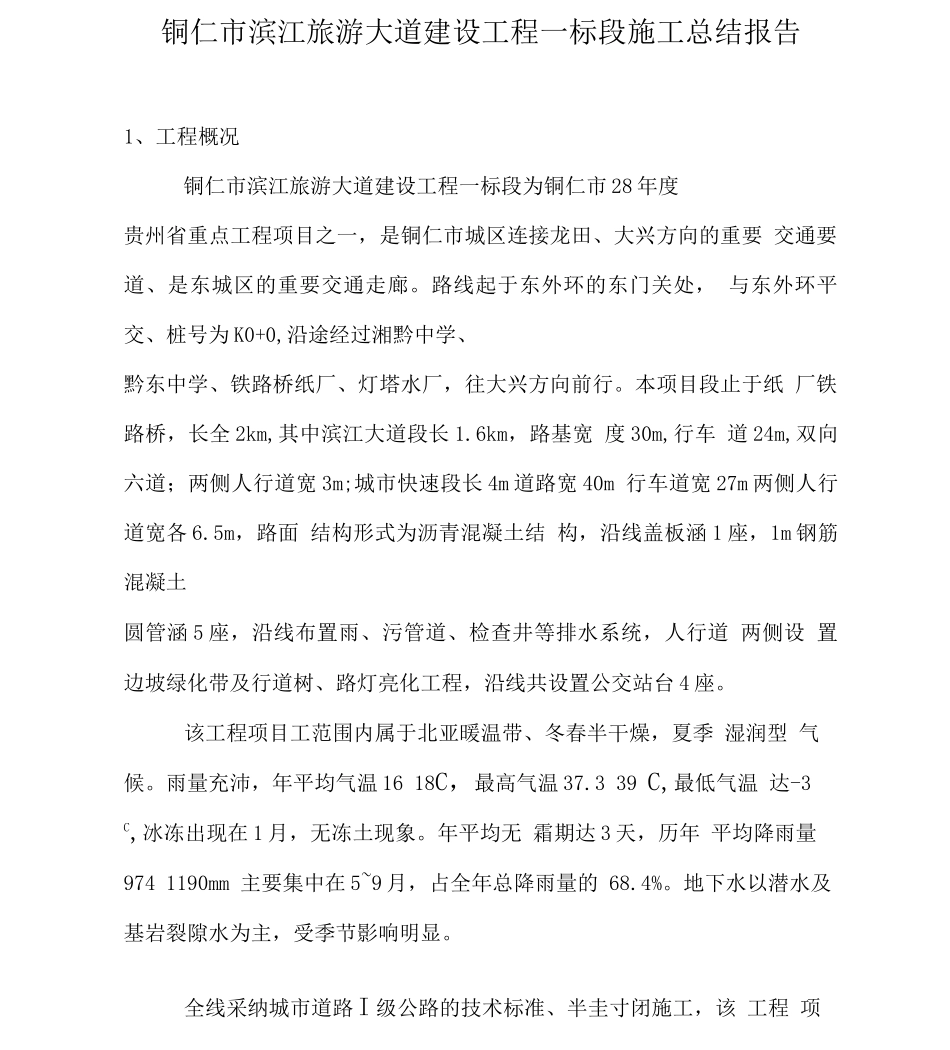

铜仁市滨江旅游大道建设工程一标段施工总结报告1、工程概况铜仁市滨江旅游大道建设工程一标段为铜仁市 28 年度贵州省重点工程项目之一,是铜仁市城区连接龙田、大兴方向的重要 交通要道、是东城区的重要交通走廊
路线起于东外环的东门关处, 与东外环平交、桩号为 K0+0,沿途经过湘黔中学、黔东中学、铁路桥纸厂、灯塔水厂,往大兴方向前行
本项目段止于纸 厂铁路桥,长全 2km,其中滨江大道段长 1
6km,路基宽 度 30m,行车 道 24m,双向六道;两侧人行道宽 3m;城市快速段长 4m 道路宽 40m 行车道宽 27m 两侧人行道宽各 6
5m,路面 结构形式为沥青混凝土结 构,沿线盖板涵 1 座,1m 钢筋混凝土圆管涵 5 座,沿线布置雨、污管道、检查井等排水系统,人行道 两侧设 置边坡绿化带及行道树、路灯亮化工程,沿线共设置公交站台 4 座

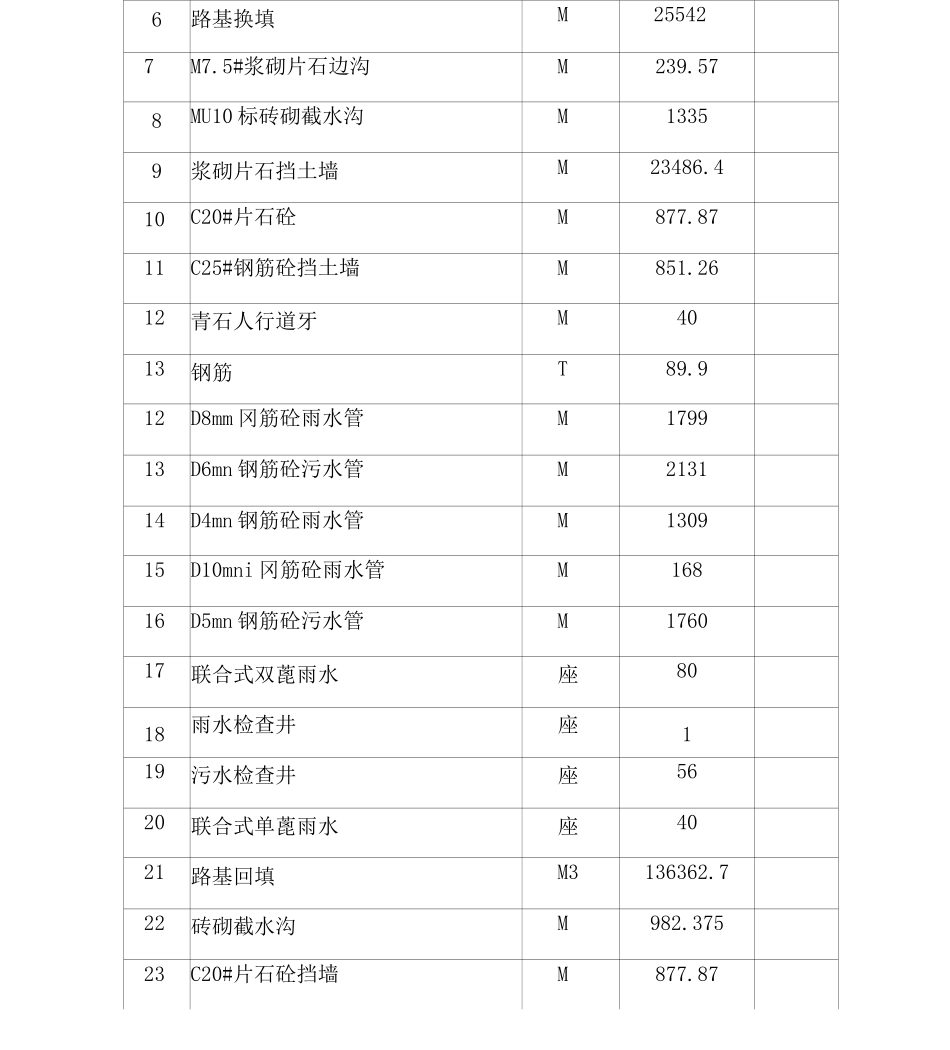

该工程项目工范围内属于北亚暖温带、冬春半干燥,夏季 湿润型 气候
雨量充沛,年平均气温 16 18C,最高气温 37
3 39 C,最低气温 达-3 C,冰冻出现在 1 月,无冻土现象
年平均无 霜期达 3 天,历年 平均降雨量974 1190mm 主要集中在 5~9 月,占全年总降雨量的 68
地下水以潜水及基岩裂隙水为主,受季节影响明显

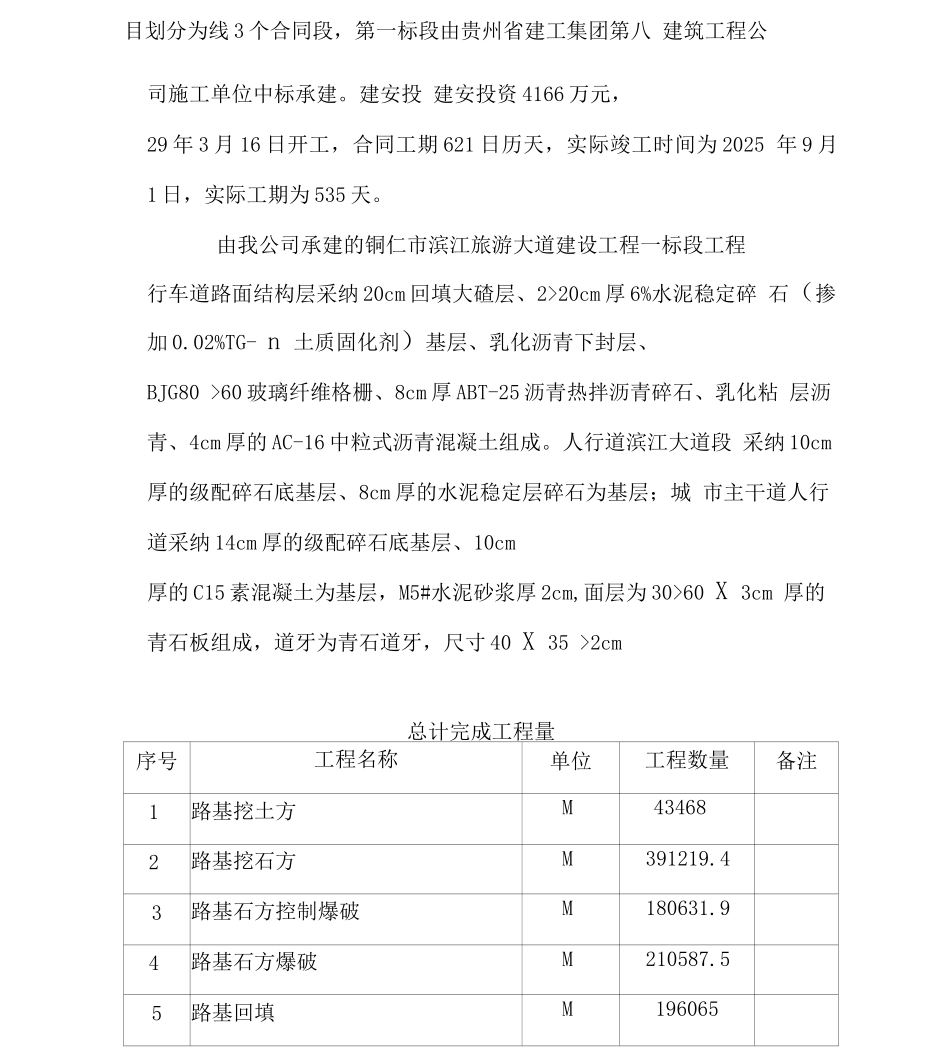

全线采纳城市道路 I 级公路的技术标准、半圭寸闭施工,该 工程 项目划分为线 3 个合同段,第一标段由贵州省建工集团第八 建筑工程公司施工单位中标承建
建安投 建安投资 4166 万元,29 年 3 月 16 日开工,合同工期 621 日历天,实际竣工时间为 2025 年 9 月1 日,实际工期为 535 天
由我公司承建的铜仁市滨江旅游大道建设工程一标段工程行车道路面结构层采纳 20cm 回填大碴层、2>20cm 厚 6%水泥稳定碎 石(掺加 0
02%TG- n 土质固化剂)基层、乳化沥青
