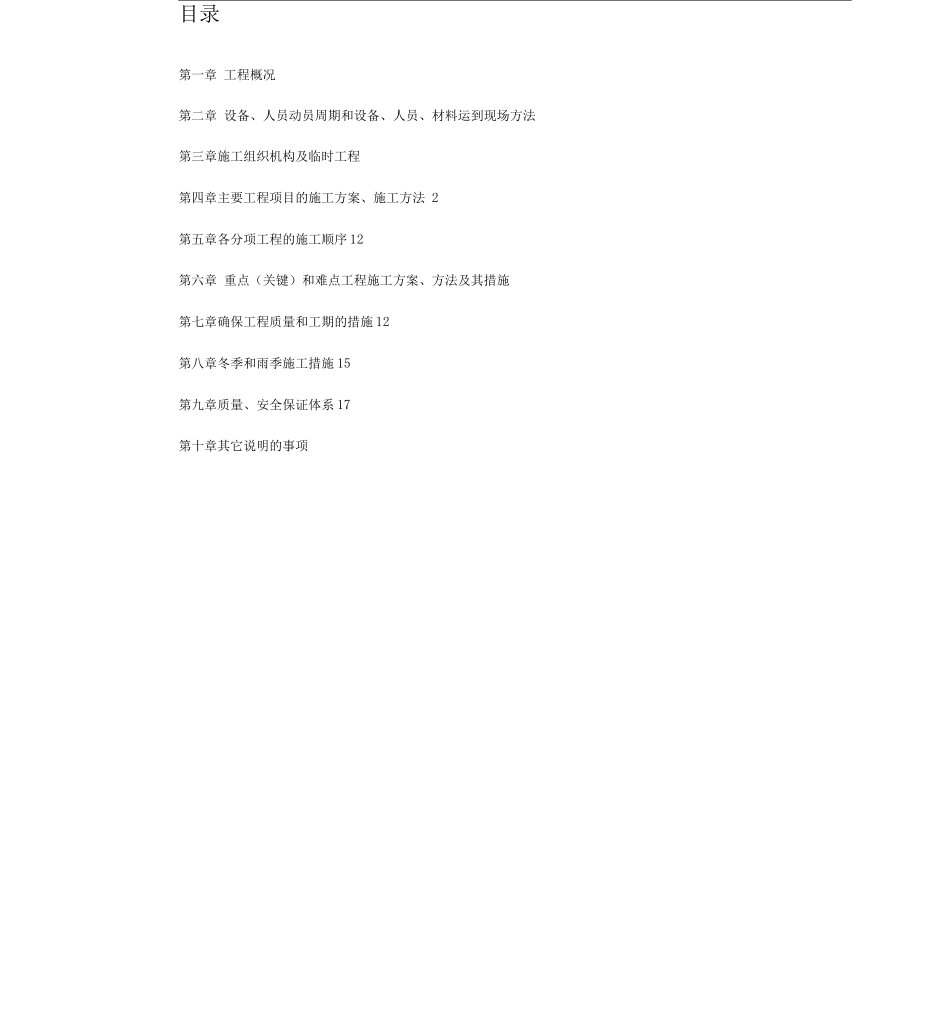

目录第一章 工程概况第二章 设备、人员动员周期和设备、人员、材料运到现场方法 第三章施工组织机构及临时工程第四章主要工程项目的施工方案、施工方法 2第五章各分项工程的施工顺序 12第六章 重点(关键)和难点工程施工方案、方法及其措施 第七章确保工程质量和工期的措施 12第八章冬季和雨季施工措施 15第九章质量、安全保证体系 17第十章其它说明的事项第一章主要工程项目的施工方案、施工方法(一)、总体施工方案1、路基工程施工方案①路基总体施工方案根据路基设计情况及当地气候条件,设备进场后,首先开挖路基两侧临时排水沟,疏 通沟渠,确保排水畅通。土方开挖采纳挖掘机开挖,石质开挖采纳光面、预裂爆破。采纳挖掘机或装载 机装车,大吨位自卸车运输。路基填筑采纳“三阶段、四区段、八流程”施工工艺,推土机进行摊铺、初平,平地机精平,压路机碾压。在 填筑前,须做试验段,以确定压实参数。及时进行路基防护及排水工程施工,防护和排水工程与路基施工交叉进行,协调安排。高边坡防护采纳分 层开挖、分层防护的方法施工,路基排水采纳机械挖沟,人工砌筑施工。②路基土石方调配方案以合理利用路堑挖方、充分发挥大型机械的优势、运距经济合理、弃土少占耕地和保护环境为原则,综合 考虑土石方调配。根据招标文件及实际地形、交通情况,充分利用本合同段挖方。(二)、路基工程施工方法1、施工准备施工前,首先对设计文件进行现场调查与核对,恢复线路中线,复核横断面。进场后及时清理现场,做 好截排水设施,永临结合设计排水系统。开工前,先调查施工场地降雨量与自然排水能力,充分利用地 形,节约资源。2、试验段路基施工路基施工前先进行填方路基试验。通过现场填筑压实工艺试验,确定最适宜的碾压机械、最有效的填层厚度、最经济的压实遍数、最佳的控制含水量以及最合理的施工控制方法等。确定这些参数作为实施科学填筑压实工艺的依据。3、路基基底处理根据现场实际情况按设计要求对基底进行处理,铲除树根、草皮、腐植土和淤泥。对于在道路红线内的沟 塘需采纳挖台阶的方法进行沟塘处理,回填土密实度要符合设计要求。对软土地基 及其它不良地质段基底的 处理,按设计要求进行处理。4、路基填筑施工路基填方采纳水平分层填筑法施工,挖、装、运、摊、平、压、检测,机械化一条龙作业。施 工采纳推土机摊铺、平地机整平、重型振动压路机碾压。⑴ 土方路堤填筑施工①施工放样:开工前,先进行导线、中...
