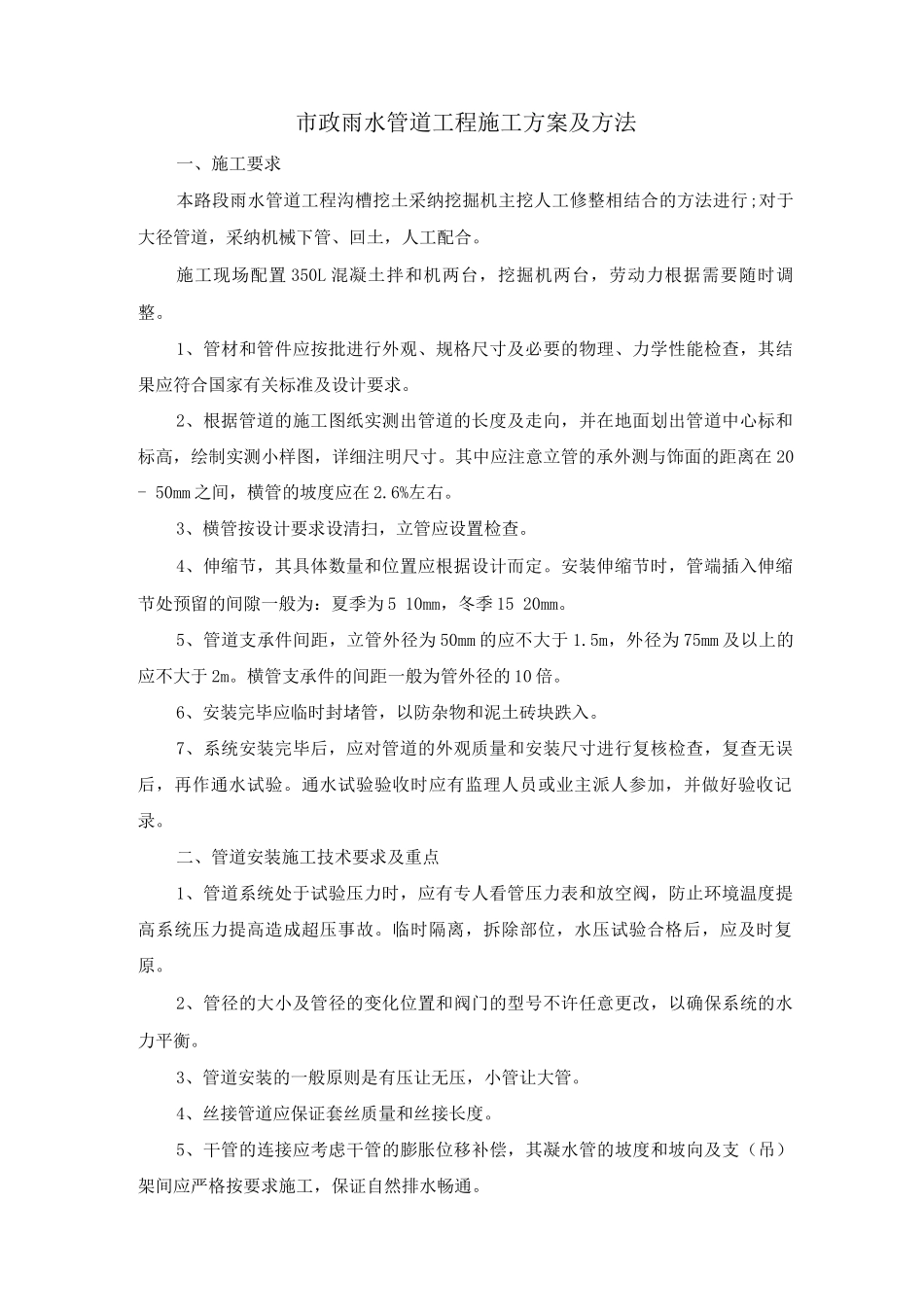

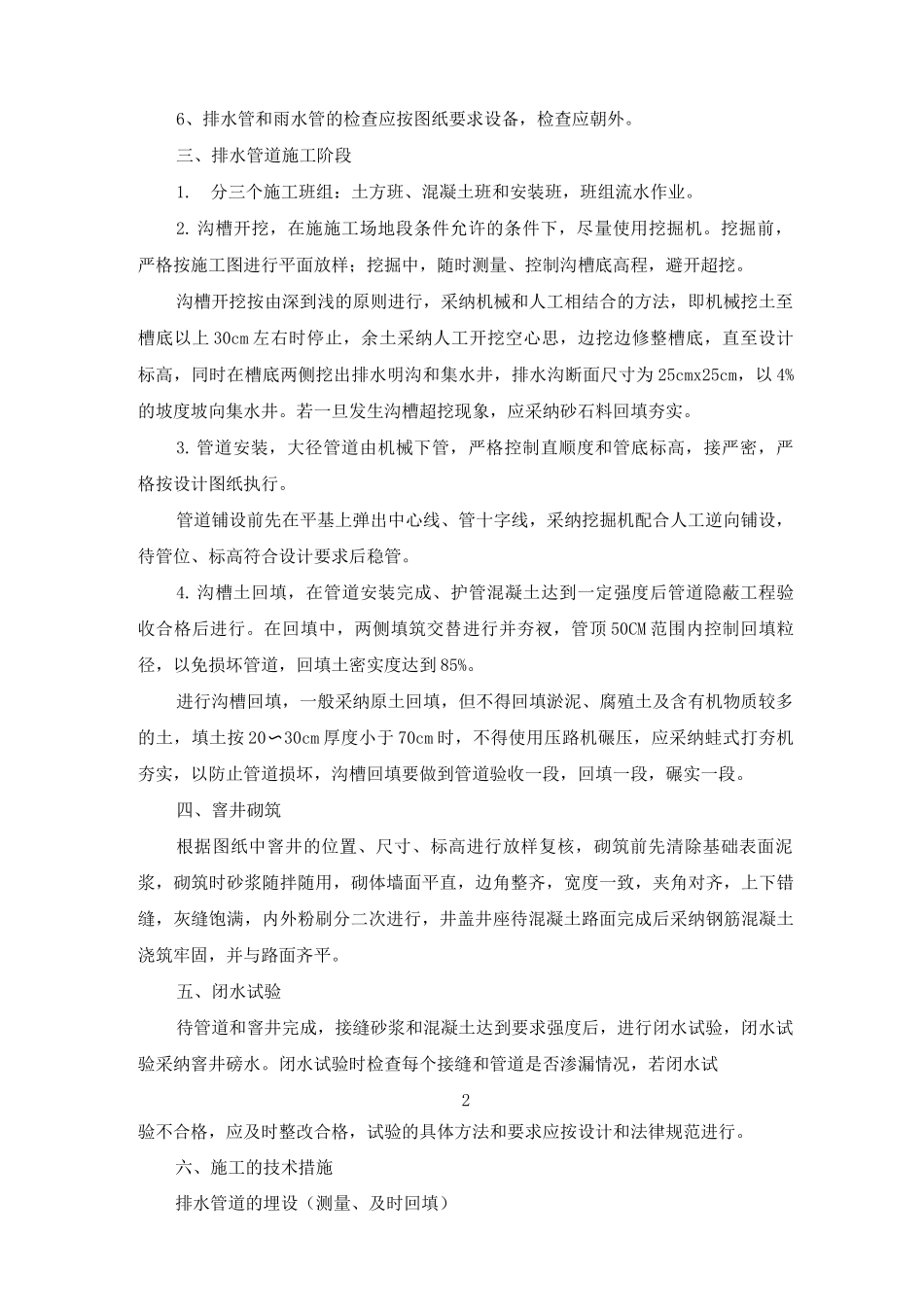

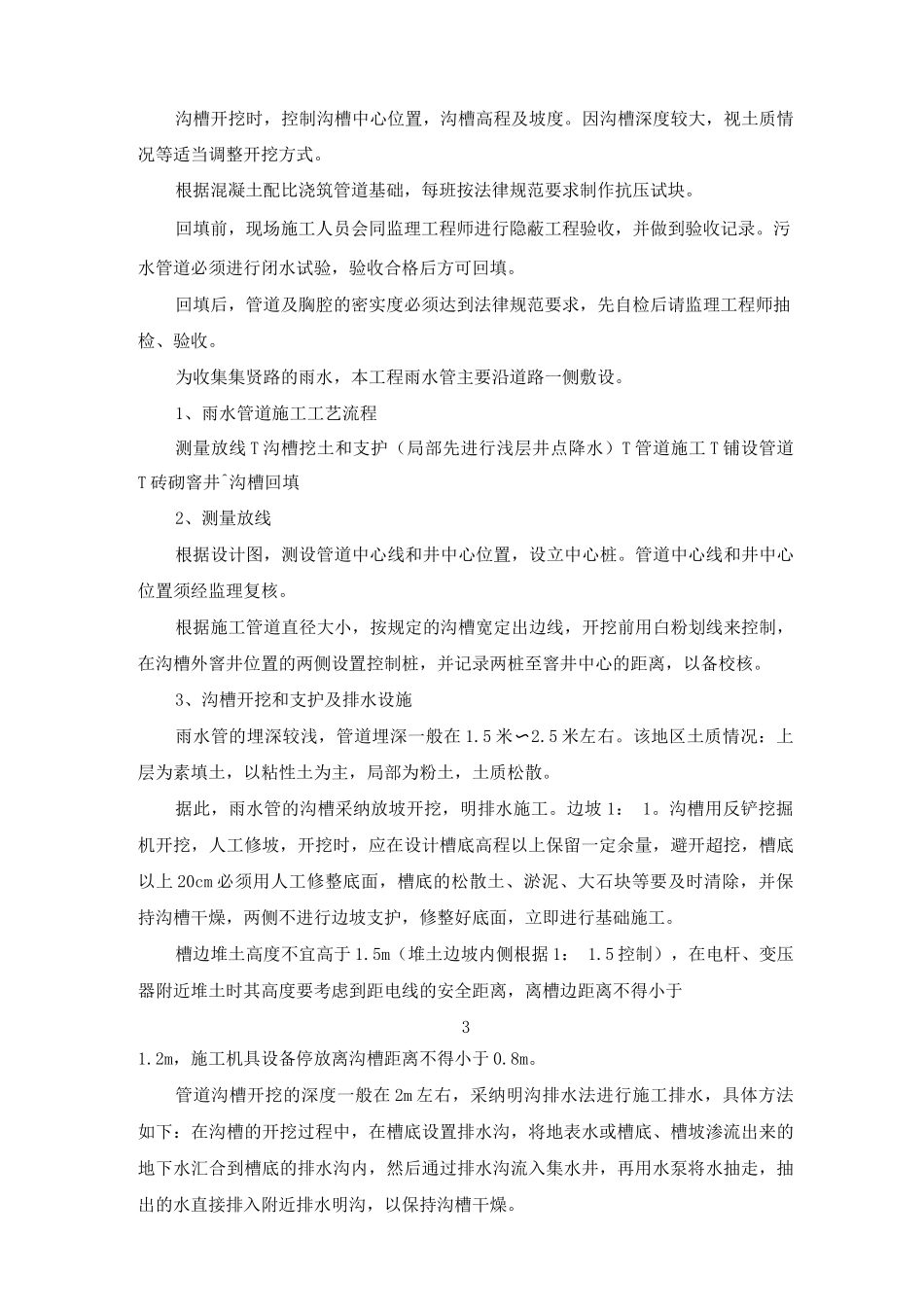

市政雨水管道工程施工方案及方法一、施工要求本路段雨水管道工程沟槽挖土采纳挖掘机主挖人工修整相结合的方法进行;对于大径管道,采纳机械下管、回土,人工配合
施工现场配置 350L 混凝土拌和机两台,挖掘机两台,劳动力根据需要随时调整
1、管材和管件应按批进行外观、规格尺寸及必要的物理、力学性能检查,其结果应符合国家有关标准及设计要求
2、根据管道的施工图纸实测出管道的长度及走向,并在地面划出管道中心标和标高,绘制实测小样图,详细注明尺寸
其中应注意立管的承外测与饰面的距离在 20 - 50mm 之间,横管的坡度应在 2
3、横管按设计要求设清扫,立管应设置检查
4、伸缩节,其具体数量和位置应根据设计而定
安装伸缩节时,管端插入伸缩节处预留的间隙一般为:夏季为 5 10mm,冬季 15 20mm
5、管道支承件间距,立管外径为 50mm 的应不大于 1
5m,外径为 75mm 及以上的应不大于 2m
横管支承件的间距一般为管外径的 10 倍
6、安装完毕应临时封堵管,以防杂物和泥土砖块跌入
7、系统安装完毕后,应对管道的外观质量和安装尺寸进行复核检查,复查无误后,再作通水试验
通水试验验收时应有监理人员或业主派人参加,并做好验收记录
二、管道安装施工技术要求及重点1、管道系统处于试验压力时,应有专人看管压力表和放空阀,防止环境温度提高系统压力提高造成超压事故
临时隔离,拆除部位,水压试验合格后,应及时复原
2、管径的大小及管径的变化位置和阀门的型号不许任意更改,以确保系统的水力平衡
3、管道安装的一般原则是有压让无压,小管让大管
4、丝接管道应保证套丝质量和丝接长度
5、干管的连接应考虑干管的膨胀位移补偿,其凝水管的坡度和坡向及支(吊)架间应严格按要求施工,保证自然排水畅通
6、排水管和雨水管的检查应按图纸要求设备,检查应朝外
三、排水管道施工阶段1
分三个施工班组:土
