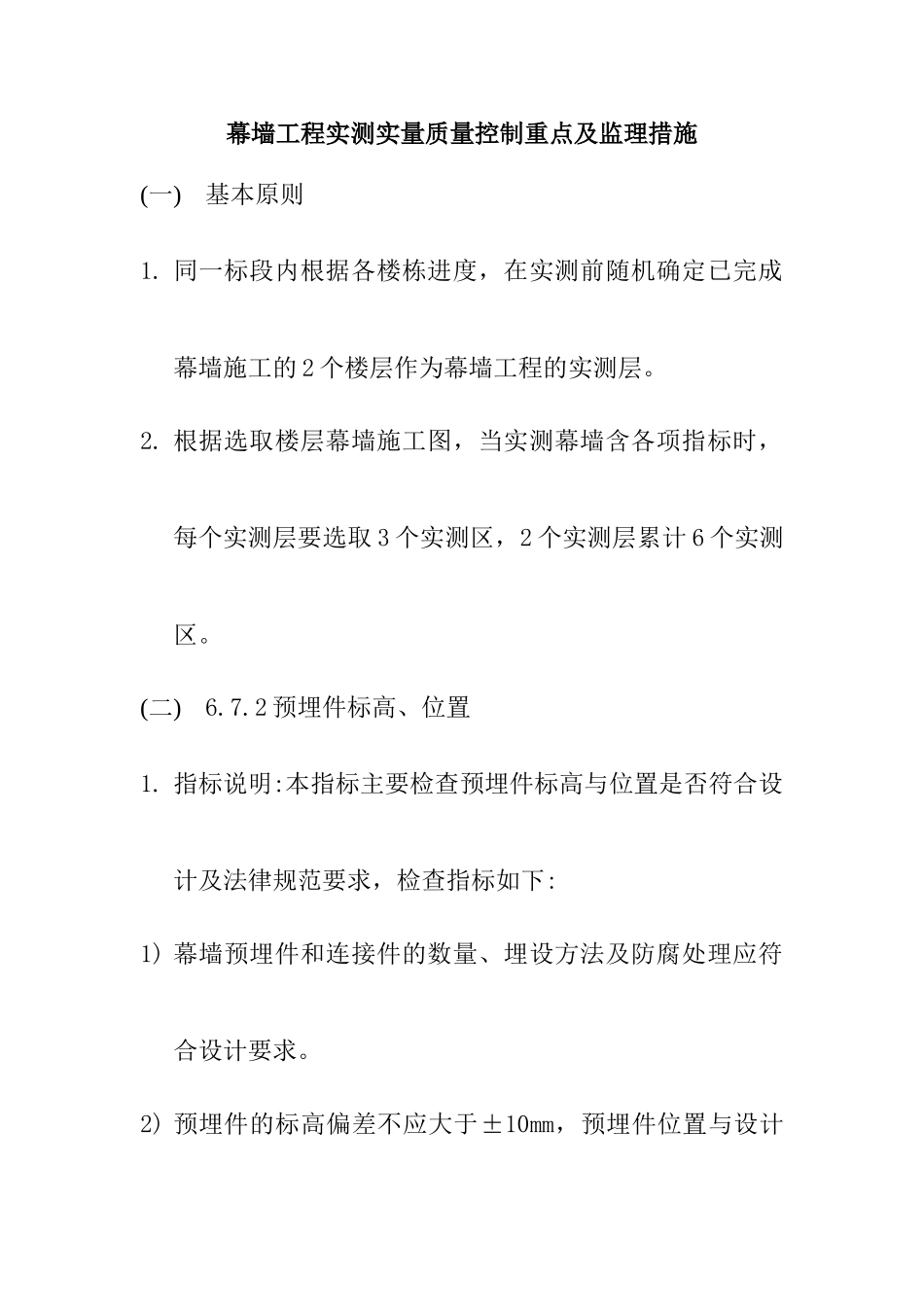

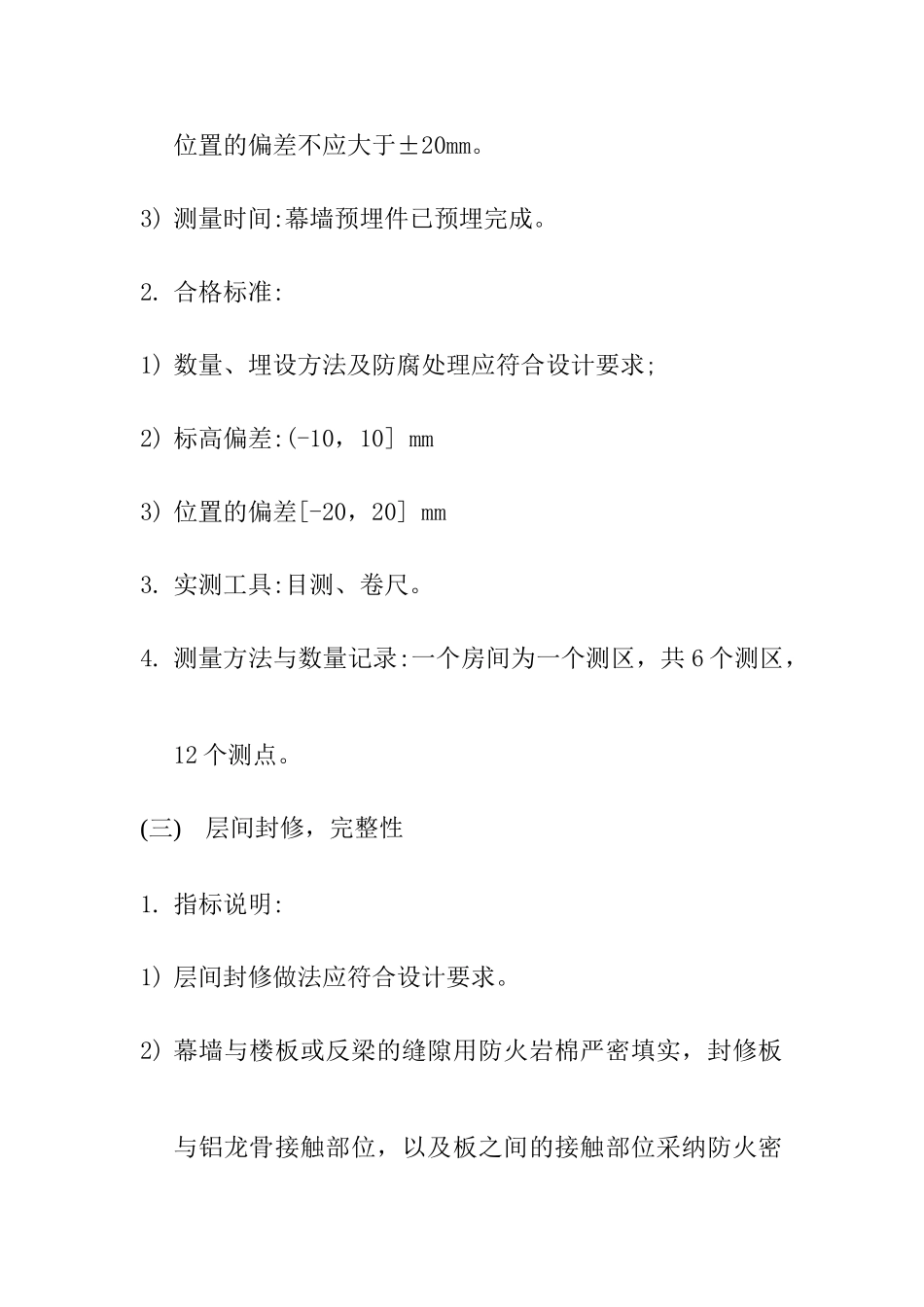

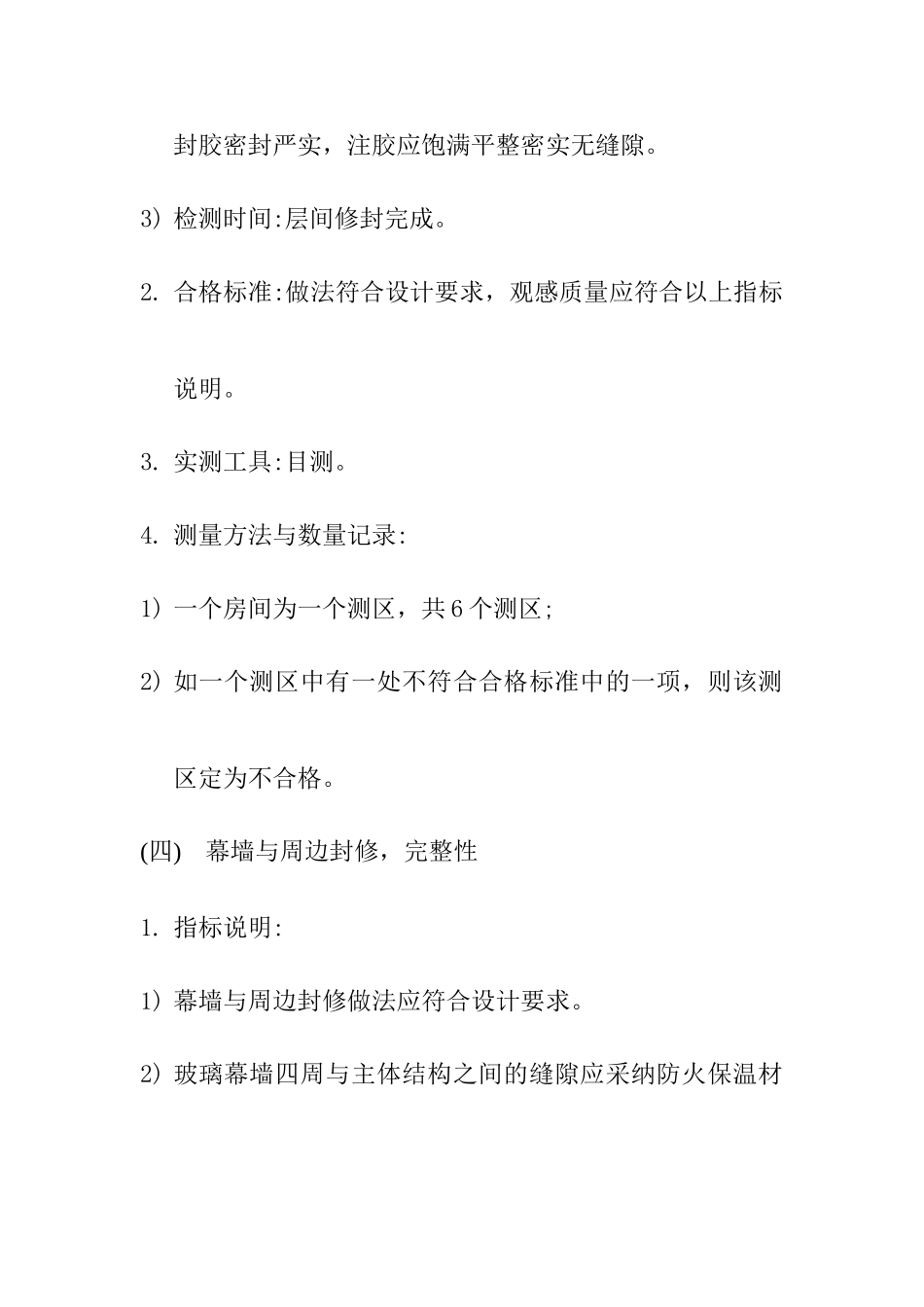

幕墙工程实测实量质量控制重点及监理措施(一)基本原则1. 同一标段内根据各楼栋进度,在实测前随机确定已完成幕墙施工的 2 个楼层作为幕墙工程的实测层。2. 根据选取楼层幕墙施工图,当实测幕墙含各项指标时,每个实测层要选取 3 个实测区,2 个实测层累计 6 个实测区。(二)6.7.2 预埋件标高、位置1. 指标说明:本指标主要检查预埋件标高与位置是否符合设计及法律规范要求,检查指标如下:1) 幕墙预埋件和连接件的数量、埋设方法及防腐处理应符合设计要求。2) 预埋件的标高偏差不应大于±10mm,预埋件位置与设计位置的偏差不应大于±20mm。3) 测量时间:幕墙预埋件已预埋完成。2. 合格标准:1) 数量、埋设方法及防腐处理应符合设计要求;2) 标高偏差:(-10,10] mm3) 位置的偏差[-20,20] mm3. 实测工具:目测、卷尺。4. 测量方法与数量记录:一个房间为一个测区,共 6 个测区,12 个测点。(三)层间封修,完整性1. 指标说明:1) 层间封修做法应符合设计要求。2) 幕墙与楼板或反梁的缝隙用防火岩棉严密填实,封修板与铝龙骨接触部位,以及板之间的接触部位采纳防火密封胶密封严实,注胶应饱满平整密实无缝隙。3) 检测时间:层间修封完成。2. 合格标准:做法符合设计要求,观感质量应符合以上指标说明。3. 实测工具:目测。4. 测量方法与数量记录:1) 一个房间为一个测区,共 6 个测区;2) 如一个测区中有一处不符合合格标准中的一项,则该测区定为不合格。(四)幕墙与周边封修,完整性1. 指标说明:1) 幕墙与周边封修做法应符合设计要求。2) 玻璃幕墙四周与主体结构之间的缝隙应采纳防火保温材料严密填塞,水泥砂浆不得与铝型材直接接触,不得采纳干硬性材料填塞。内外表面应采纳密封胶连续封闭,接缝应严密不渗漏,密封胶不应污染周围相邻表面。3) 幕墙转角、上下、侧边、封口及与周边墙体的连接构造应牢固并满足密封防水要求,外表应整齐美观。4) 幕墙玻璃与室内装饰物之间的间隙不宜少于 10mm。5) 幕墙安装完成。2. 合格标准:观感质量应符合以上指标说明。3. 实测工具:钢直尺、目测。4. 测量方法与数量记录:1) 一个房间为一个测区,共 6 个测区。2) 观感质量应符合所有的指标说明项,如一项不符合,则该测区定为不合格。(五)开启扇(幕墙分格框)安装1. 指标说明:1) 对角线偏差:分格框对角线差,对角线长度 Ld≤,2m 或Ld>2m,允许偏差分别为≤3mm、≤3.5mm。2) 开启灵活。3) 检测时间:开启窗(幕墙分格框)安...
