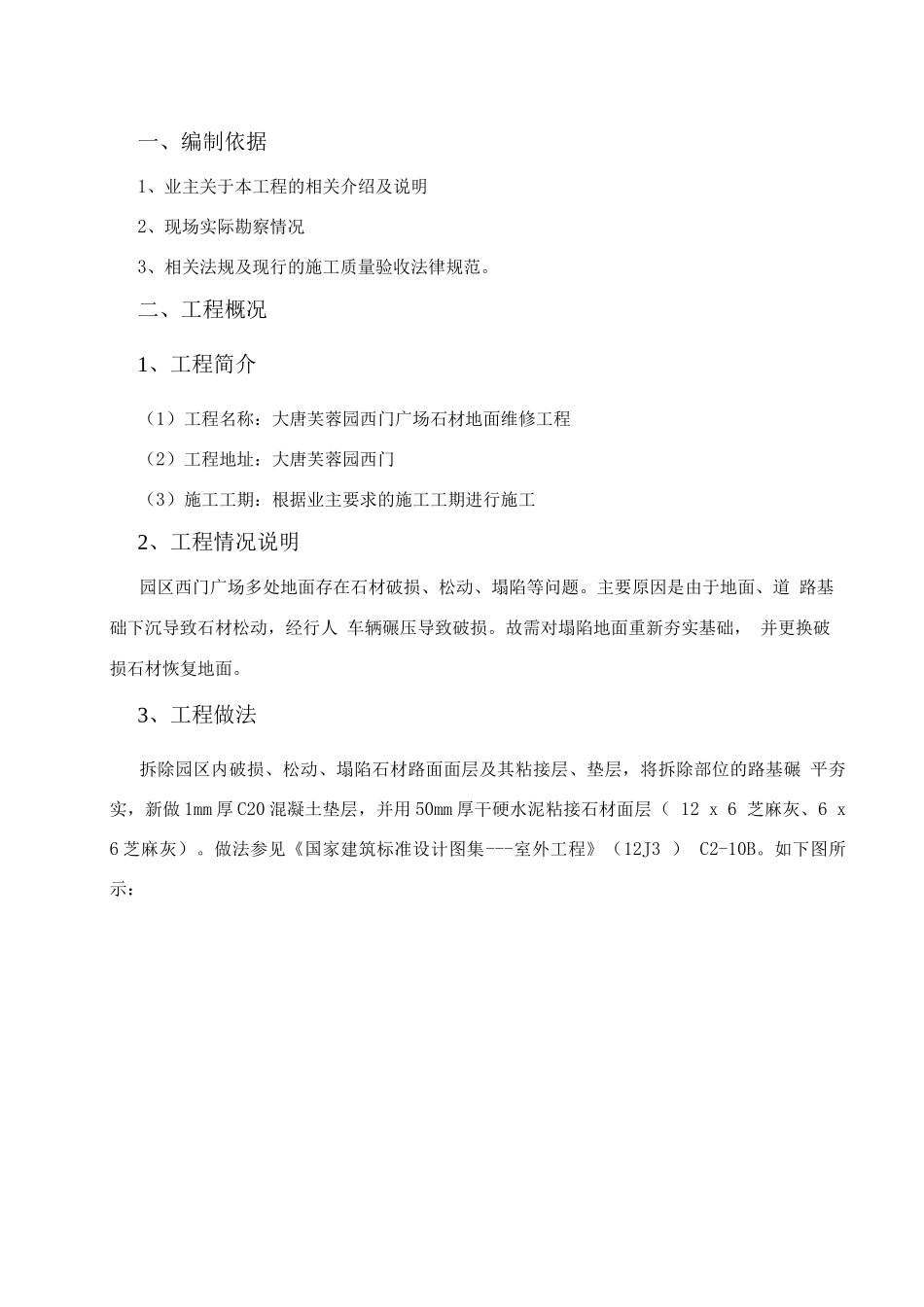

目 录一、编制依据 1二、工程概况 11、工程简介 12、工程情况说明 13、工程做法 1三、施工准备 21、劳动力准备 22、机具准备 23、综合现场准备 24、材料计划及要求 2四、主要施工方法及措施 31、施工工序安排 32、拆除施工 33、基础处理 34、混凝土垫层施工 35、石材面层施工 4五、质量要求 51、混凝土垫层质量要求 52、石材面层质量要求 5六、其他施工管理要求 61、安全保证措施 62、环保和文明措施 6一、编制依据1、业主关于本工程的相关介绍及说明2、现场实际勘察情况3、相关法规及现行的施工质量验收法律规范。二、工程概况1、工程简介(1)工程名称:大唐芙蓉园西门广场石材地面维修工程(2)工程地址:大唐芙蓉园西门(3)施工工期:根据业主要求的施工工期进行施工2、工程情况说明园区西门广场多处地面存在石材破损、松动、塌陷等问题。主要原因是由于地面、道 路基础下沉导致石材松动,经行人 车辆碾压导致破损。故需对塌陷地面重新夯实基础, 并更换破损石材恢复地面。3、工程做法拆除园区内破损、松动、塌陷石材路面面层及其粘接层、垫层,将拆除部位的路基碾 平夯实,新做 1mm 厚 C20 混凝土垫层,并用 50mm 厚干硬水泥粘接石材面层( 12 x 6 芝麻灰、6 x 6 芝麻灰)。做法参见《国家建筑标准设计图集---室外工程》(12J3 ) C2-10B。如下图所示:花圈岩抑厚 1 : 3〒硬性水泥砂浆50 屋 CM 混凝 土/素土秀实」任实度>9 衅@ 人行花岗岩路面(混凝土垫房)三、施工准备1、劳动力准备我们将根据施工技术要求和施工进度的计划要求,合理安排劳动力数量及进场时间, 确保满足正常施工需要。2、机具准备序号机械名称单位数量备注1电锤台22石材切割机台23角磨机台14手推灰车台25钢丝刷、喷壶、橡皮锤把若干6铁抹子、铁锹把若干3、综合现场准备检查施工范围内的现场情况(包括地下水电管网情况),道路及场内运输等条件,落 实施工用水用电。4、材料计划及要求(1)石材使用计划根据施工现场情况,计算出需采购数量约 4m 2。根据施工进度情况,制定材料分批 进场计划。(2 )花岗岩石材规格为 12 x 6 x 40, 6 x 6 x 40,颜色为芝麻灰,选购石材 要确保石材无缺棱、缺角、裂纹、色斑等缺陷,另外,颜色要尽量与原路面石材一致。(3) 材料的保管材料进场后,在规划好的场地上按批分别堆放整齐,板底铺 1 x 1mm 木方。(4) 现场石材运输石材进场后应堆放在室外石材一次堆...
