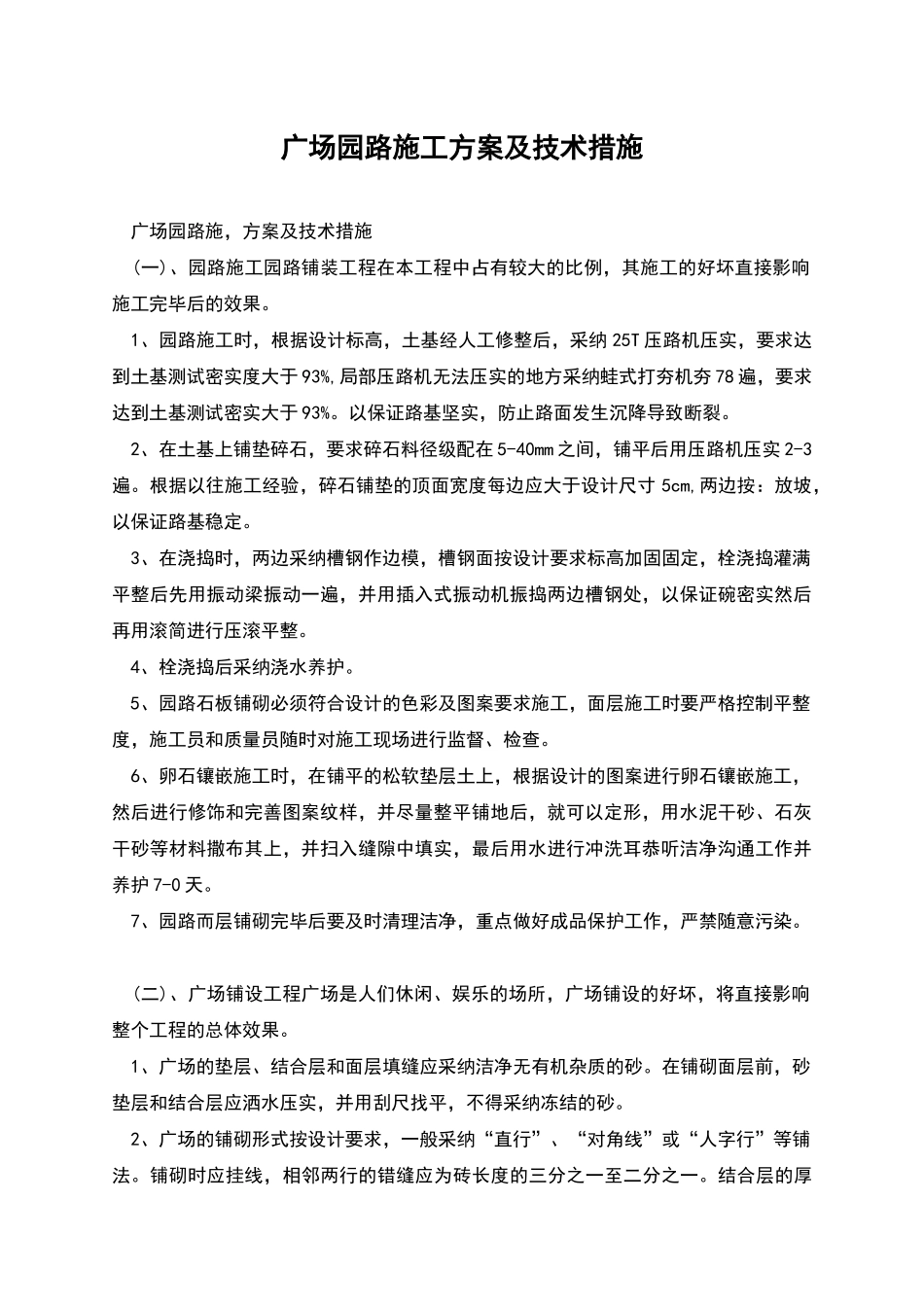

广场园路施工方案及技术措施 广场园路施,方案及技术措施 (一)、园路施工园路铺装工程在本工程中占有较大的比例,其施工的好坏直接影响施工完毕后的效果
1、园路施工时,根据设计标高,土基经人工修整后,采纳 25T 压路机压实,要求达到土基测试密实度大于 93%,局部压路机无法压实的地方采纳蛙式打夯机夯 78 遍,要求达到土基测试密实大于 93%
以保证路基坚实,防止路面发生沉降导致断裂
2、在土基上铺垫碎石,要求碎石料径级配在 5-40mm 之间,铺平后用压路机压实 2-3遍
根据以往施工经验,碎石铺垫的顶面宽度每边应大于设计尺寸 5cm,两边按:放坡,以保证路基稳定
3、在浇捣时,两边采纳槽钢作边模,槽钢面按设计要求标高加固固定,栓浇捣灌满平整后先用振动梁振动一遍,并用插入式振动机振捣两边槽钢处,以保证碗密实然后再用滚简进行压滚平整
4、栓浇捣后采纳浇水养护
5、园路石板铺砌必须符合设计的色彩及图案要求施工,面层施工时要严格控制平整度,施工员和质量员随时对施工现场进行监督、检查
6、卵石镶嵌施工时,在铺平的松软垫层土上,根据设计的图案进行卵石镶嵌施工,然后进行修饰和完善图案纹样,并尽量整平铺地后,就可以定形,用水泥干砂、石灰干砂等材料撒布其上,并扫入缝隙中填实,最后用水进行冲洗耳恭听洁净沟通工作并养护 7-0 天
7、园路而层铺砌完毕后要及时清理洁净,重点做好成品保护工作,严禁随意污染
(二)、广场铺设工程广场是人们休闲、娱乐的场所,广场铺设的好坏,将直接影响整个工程的总体效果
1、广场的垫层、结合层和面层填缝应采纳洁净无有机杂质的砂
在铺砌面层前,砂垫层和结合层应洒水压实,并用刮尺找平,不得采纳冻结的砂
2、广场的铺砌形式按设计要求,一般采纳“直行”、“对角线”或“人字行”等铺法
铺砌时应挂线,相邻两行的错缝应为砖长度的三分之一至二分之一

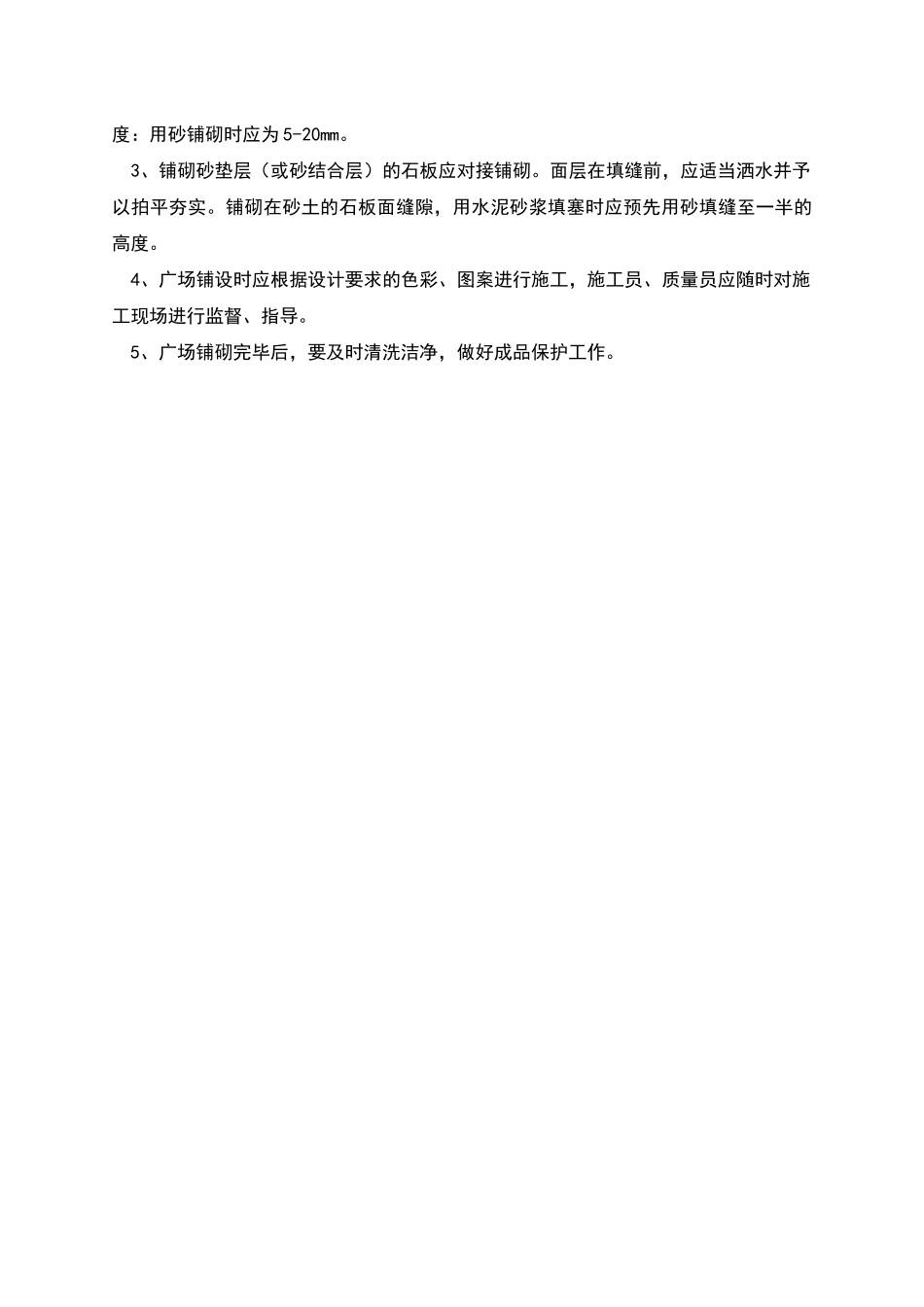

结合层的厚度:
