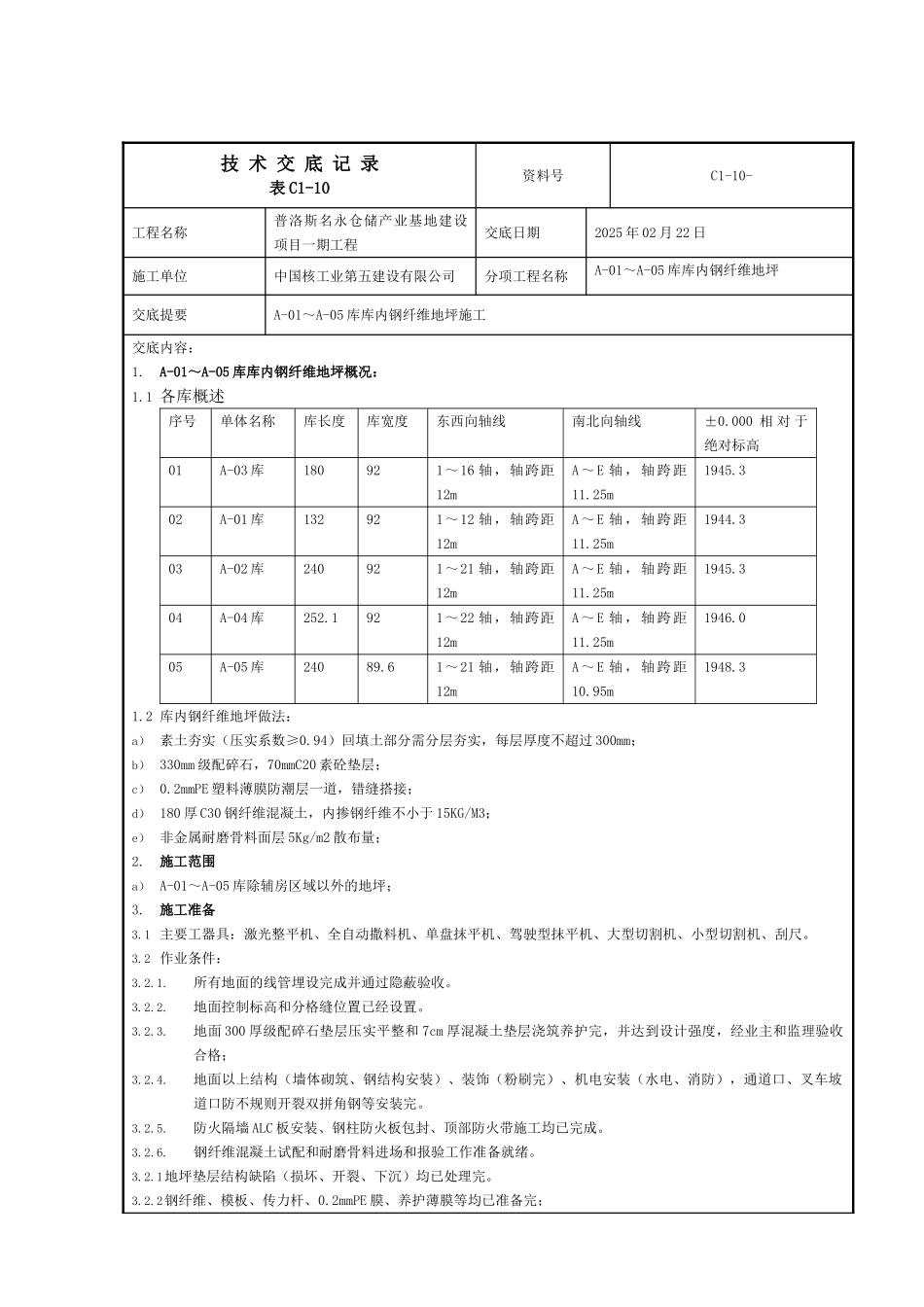

技 术 交 底 记 录表 C1-10资料号C1-10-工程名称普洛斯名永仓储产业基地建设项目一期工程交底日期2025 年 02 月 22 日施工单位中国核工业第五建设有限公司分项工程名称A-01~A-05 库库内钢纤维地坪交底提要A-01~A-05 库库内钢纤维地坪施工交底内容:1.A-01~A-05 库库内钢纤维地坪概况:1.1 各库概述序号单体名称库长度库宽度东西向轴线南北向轴线±0.000 相 对 于绝对标高01A-03 库180921~16 轴,轴跨距12mA ~ E 轴,轴跨距11.25m1945.302A-01 库132921~12 轴,轴跨距12mA ~ E 轴,轴跨距11.25m1944.303A-02 库240921~21 轴,轴跨距12mA ~ E 轴,轴跨距11.25m1945.304A-04 库252.1921~22 轴,轴跨距12mA ~ E 轴,轴跨距11.25m1946.005A-05 库24089.61~21 轴,轴跨距12mA ~ E 轴,轴跨距10.95m1948.31.2 库内钢纤维地坪做法:a) 素土夯实(压实系数≥0.94)回填土部分需分层夯实,每层厚度不超过 300mm;b) 330mm 级配碎石,70mmC20 素砼垫层;c) 0.2mmPE 塑料薄膜防潮层一道,错缝搭接;d) 180 厚 C30 钢纤维混凝土,内掺钢纤维不小于 15KG/M3;e) 非金属耐磨骨料面层 5Kg/m2 散布量;2.施工范围a) A-01~A-05 库除辅房区域以外的地坪;3.施工准备3.1 主要工器具:激光整平机、全自动撒料机、单盘抹平机、驾驶型抹平机、大型切割机、小型切割机、刮尺。3.2 作业条件:3.2.1.所有地面的线管埋设完成并通过隐蔽验收。3.2.2.地面控制标高和分格缝位置已经设置。3.2.3.地面 300 厚级配碎石垫层压实平整和 7cm 厚混凝土垫层浇筑养护完,并达到设计强度,经业主和监理验收合格;3.2.4.地面以上结构(墙体砌筑、钢结构安装)、装饰(粉刷完)、机电安装(水电、消防),通道口、叉车坡道口防不规则开裂双拼角钢等安装完。3.2.5.防火隔墙 ALC 板安装、钢柱防火板包封、顶部防火带施工均已完成。3.2.6.钢纤维混凝土试配和耐磨骨料进场和报验工作准备就绪。3.2.1地坪垫层结构缺陷(损坏、开裂、下沉)均已处理完。3.2.2钢纤维、模板、传力杆、0.2mmPE 膜、养护薄膜等均已准备完;3.2.3施工场地现场临时水源、电源;3.2.4熟悉图纸,做好技术交底;4.施工技术4.1 工艺流程:基层清理、验收、定位放线(地面控制标高)→柱防火涂料保护→挤塑板安装→分仓模板安装→传力杆安装固定→PE 膜施工→混凝土摊铺→激光整平仪提奖、振捣(边角人工抹平处理)→撒耐磨骨料(...
