应急救援预案本工程是一项大型的基坑工程,其规模大、涉及范围广、周边环境条件复杂、施工历时长、工期紧、质量要求高,在施工过程中难免有不可预见的因素,影响工程的安全
故在施工过程中,除了在现实的工程环境和条件下,很好地满足规定的技术、经济指标外,还必须预测施工风险,并将消除风险放在工程管理的第一位,制定各项应急预案来防范风险,严格控制施工风险
项目部成立应急救援小组,安全员负责施工过程中基坑的日常巡视工作,观察基坑周边是否变形、路面是否开裂、止水帷幕是否漏水等情况,一旦发现异常,及时召集成员并组织应急施工队伍进行抢险作业

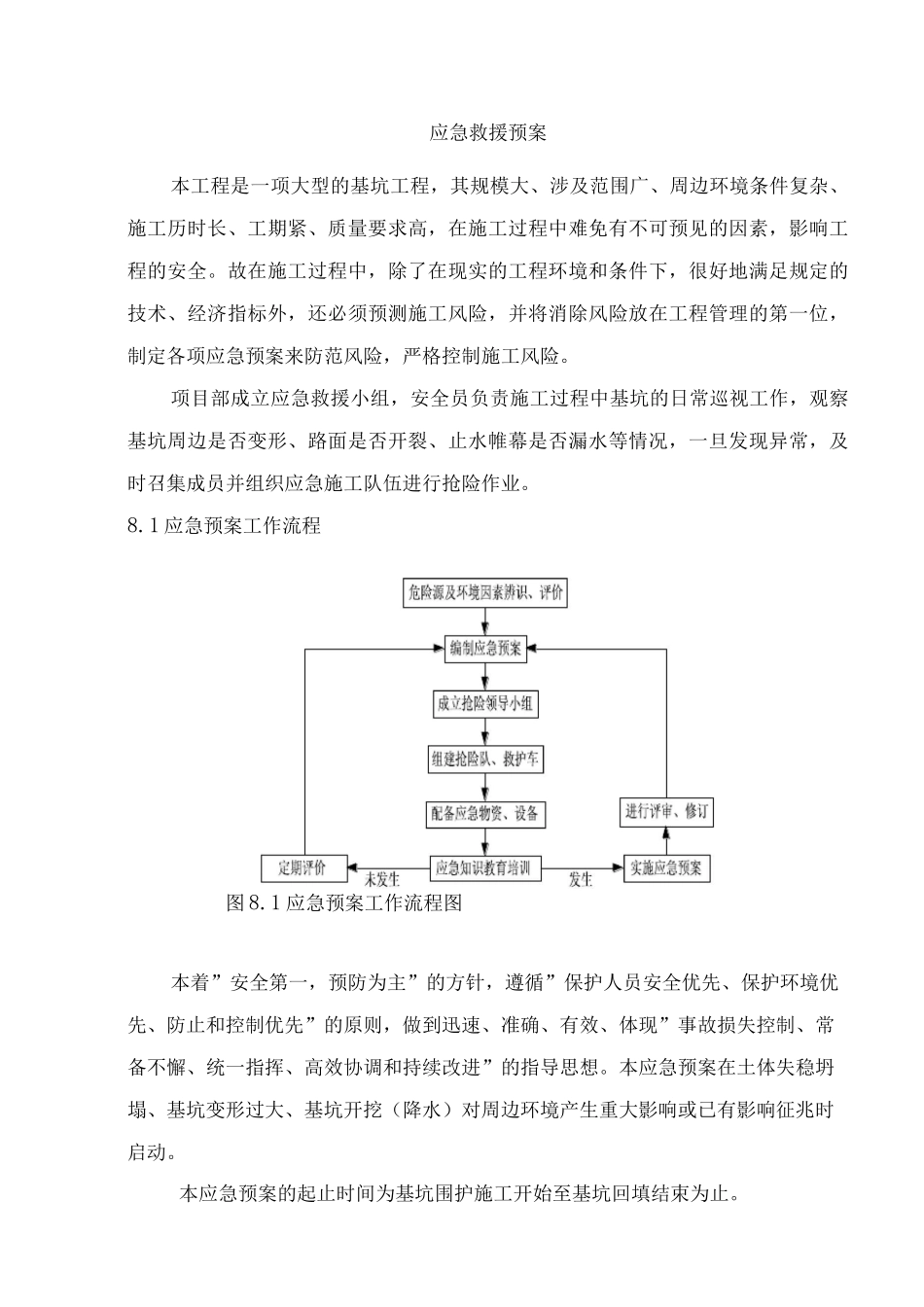

1 应急预案工作流程图 8
1 应急预案工作流程图本着”安全第一,预防为主”的方针,遵循”保护人员安全优先、保护环境优先、防止和控制优先”的原则,做到迅速、准确、有效、体现”事故损失控制、常备不懈、统一指挥、高效协调和持续改进”的指导思想
本应急预案在土体失稳坍塌、基坑变形过大、基坑开挖(降水)对周边环境产生重大影响或已有影响征兆时启动
本应急预案的起止时间为基坑围护施工开始至基坑回填结束为止
2 组织机构为保证基坑围护施工过程中的安全,项目部成立紧急状态下的应急指挥部,指挥部成员共 7 人,由公司生产总指挥担任总指挥,项目经理担任现场总指挥,项目技术负责人、项目安全负责人、项目质量负责人、项目材料负责人、项目施工员
指挥部办公地点设置在项目部会议室
下设应急救援组,后勤保障组,治安保卫组,技术分析组合善后处理组 5 个救援专业组
2 基坑工程应急指挥部组织机构图8
3 应急小组职责分工应急指挥部职责:负责指挥施工应急救援期间救援专业组的应急救援行动,为现场提供应急资源,救援装备、器材、物品等工作;负责对公众和上级有关部门发布事故公告等

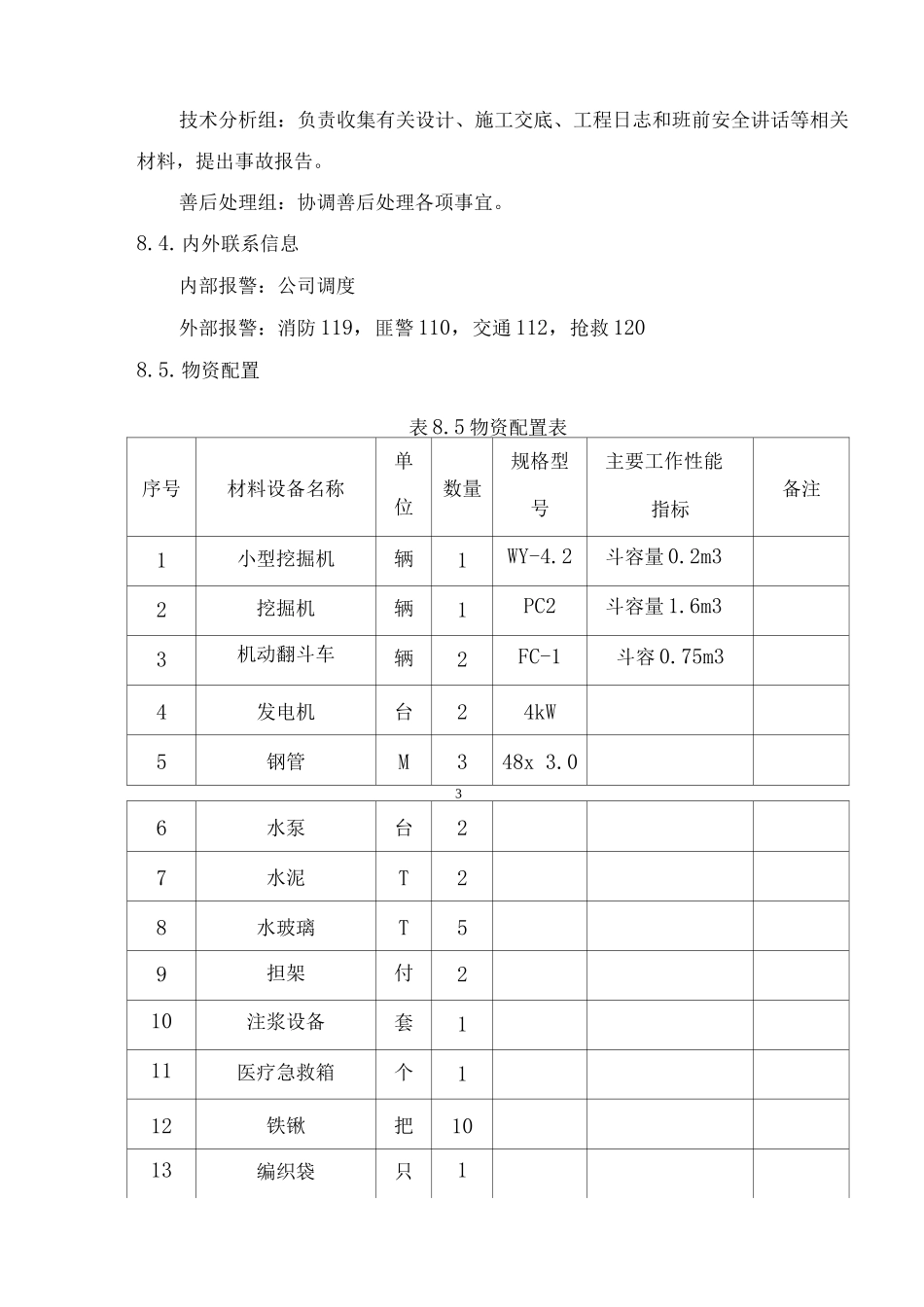

救援专业组分工应急救援组:安全质量部、物资设备部有关人员组成,负责风险分析,险情推断,判别事故响应级别;负责
