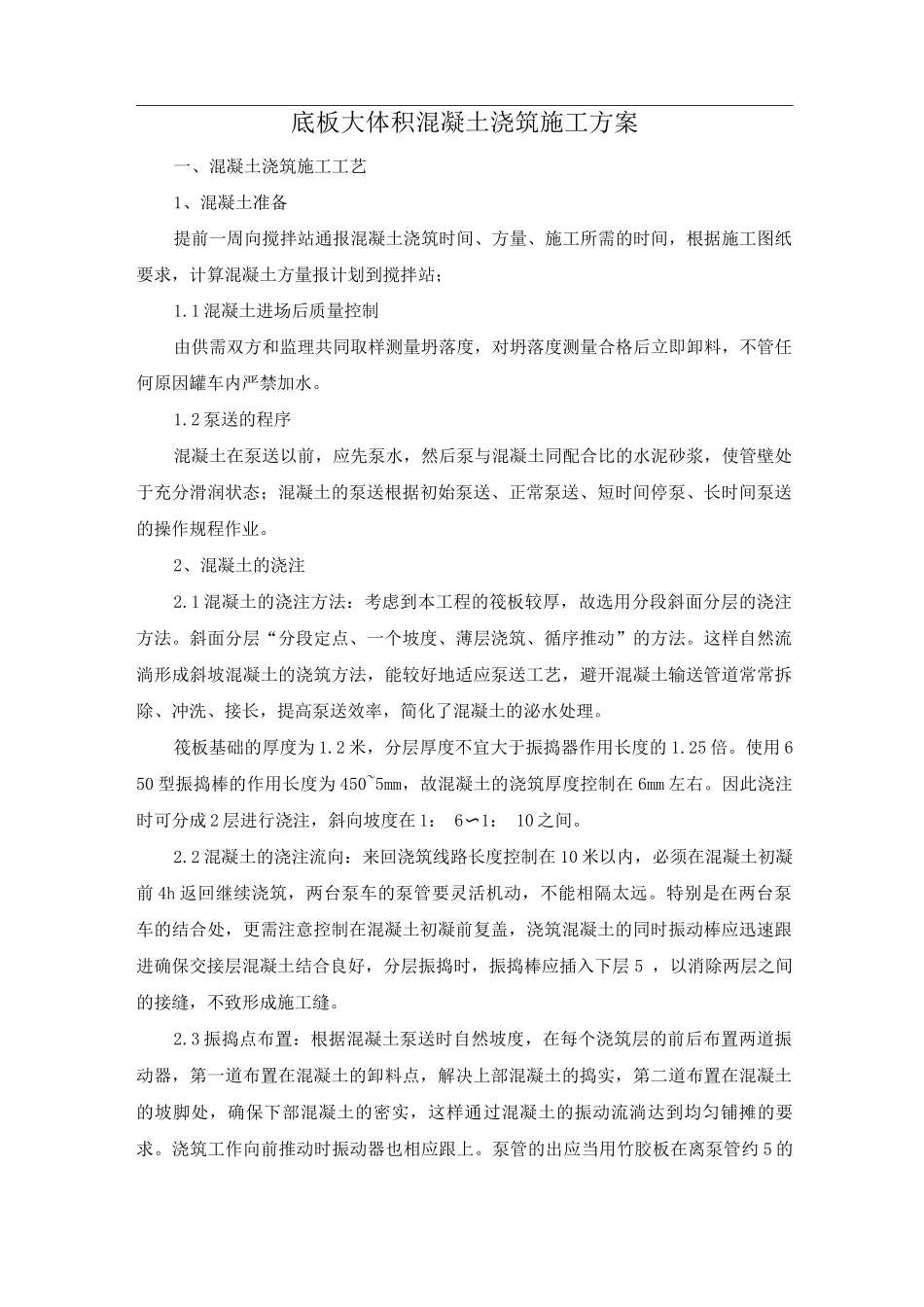

底板大体积混凝土浇筑施工方案一、混凝土浇筑施工工艺1、混凝土准备提前一周向搅拌站通报混凝土浇筑时间、方量、施工所需的时间,根据施工图纸要求,计算混凝土方量报计划到搅拌站;1
1 混凝土进场后质量控制由供需双方和监理共同取样测量坍落度,对坍落度测量合格后立即卸料,不管任何原因罐车内严禁加水
2 泵送的程序混凝土在泵送以前,应先泵水,然后泵与混凝土同配合比的水泥砂浆,使管壁处于充分滑润状态;混凝土的泵送根据初始泵送、正常泵送、短时间停泵、长时间泵送的操作规程作业
2、混凝土的浇注2
1 混凝土的浇注方法:考虑到本工程的筏板较厚,故选用分段斜面分层的浇注方法
斜面分层“分段定点、一个坡度、薄层浇筑、循序推动”的方法
这样自然流淌形成斜坡混凝土的浇筑方法,能较好地适应泵送工艺,避开混凝土输送管道常常拆除、冲洗、接长,提高泵送效率,简化了混凝土的泌水处理
筏板基础的厚度为 1
2 米,分层厚度不宜大于振捣器作用长度的 1
使用 6 50 型振捣棒的作用长度为 450~5mm,故混凝土的浇筑厚度控制在 6mm 左右
因此浇注时可分成 2 层进行浇注,斜向坡度在 1: 6〜1: 10 之间
2 混凝土的浇注流向:来回浇筑线路长度控制在 10 米以内,必须在混凝土初凝前 4h 返回继续浇筑,两台泵车的泵管要灵活机动,不能相隔太远
特别是在两台泵车的结合处,更需注意控制在混凝土初凝前复盖,浇筑混凝土的同时振动棒应迅速跟进确保交接层混凝土结合良好,分层振捣时,振捣棒应插入下层 5 ,以消除两层之间的接缝,不致形成施工缝
3 振捣点布置:根据混凝土泵送时自然坡度,在每个浇筑层的前后布置两道振动器,第一道布置在混凝土的卸料点,解决上部混凝土的捣实,第二道布置在混凝土的坡脚处,确保下部混凝土的密实,这样通过混凝土的振动流淌达到均匀铺摊的要求
浇筑工作向前推动时振动器也相应跟上
