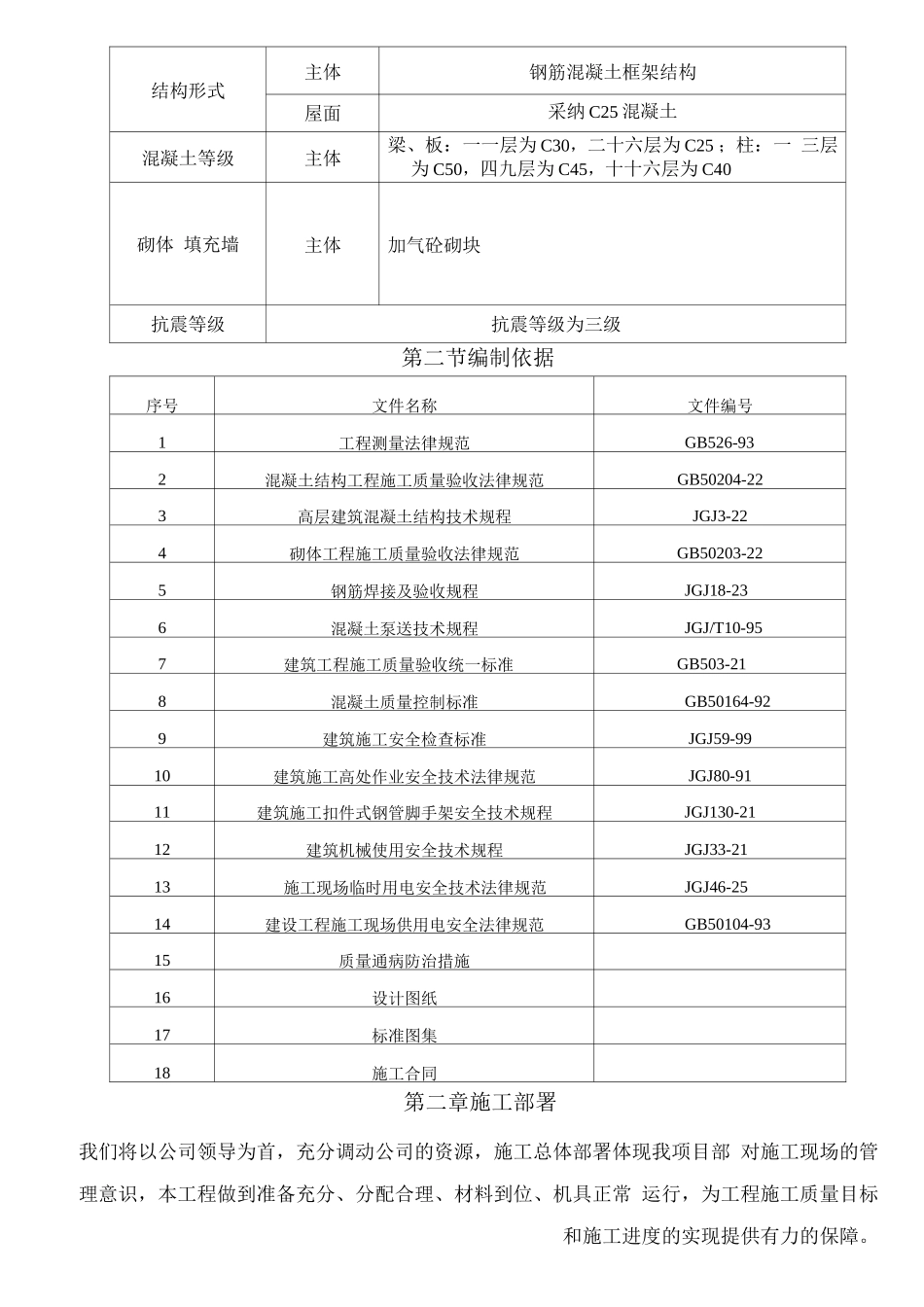

XXXX 工程主体施工方案编制单位:编制人:审核人:编制日期:第一章工程概况第一节工程概述一、工程概述1、总体概况工程名称:XXXX 工程建设地点:建设单位:监理单位:设计单位:施工单位:质量要求:国家现行工程质量验收合格标准工期要求:合同工期 540 日历天,计划工期 530 天。2、建筑概况结构类型框架结构建筑层数16+1 层建筑面积35403.03 m2建筑高度58.05m层高± 0.~二层为 4.2m,三层为 4.8m,四层为 3.6m,五~九层为 3.3m 层,十 层为 3.6 层,十一~十六层 3.3m室内外高差15cm防水等级II 级建筑安全等级二级设计使用年限50 年抗震设防烈度六度外墙装饰幕墙(玻璃石材)、仿真石漆屋面不上人屋面:水泥聚苯板;上人屋面:挤塑聚苯板楼地面地砖、防滑地砖、放水抗静电架空地板、大理石、水泥砂浆楼 面内墙加气混凝土砌块门窗外窗采纳粉末喷涂段热铝合金框料,中空玻璃(5+9A+5 ) 门采纳甲乙丙防火门,高级木门防火防盗门3、结构概况结构形式主体钢筋混凝土框架结构屋面采纳 C25 混凝土混凝土等级主体梁、板:一一层为 C30,二十六层为 C25 ;柱:一 三层为 C50,四九层为 C45,十十六层为 C40砌体 填充墙主体加气砼砌块抗震等级抗震等级为三级第二节编制依据序号文件名称文件编号1工程测量法律规范GB526-932混凝土结构工程施工质量验收法律规范GB50204-223高层建筑混凝土结构技术规程JGJ3-224砌体工程施工质量验收法律规范GB50203-225钢筋焊接及验收规程JGJ18-236混凝土泵送技术规程JGJ/T10-957建筑工程施工质量验收统一标准GB503-218混凝土质量控制标准GB50164-929建筑施工安全检查标准JGJ59-9910建筑施工高处作业安全技术法律规范JGJ80-9111建筑施工扣件式钢管脚手架安全技术规程JGJ130-2112建筑机械使用安全技术规程JGJ33-2113施工现场临时用电安全技术法律规范JGJ46-2514建设工程施工现场供用电安全法律规范GB50104-9315质量通病防治措施16设计图纸17标准图集18施工合同第二章施工部署我们将以公司领导为首,充分调动公司的资源,施工总体部署体现我项目部 对施工现场的管理意识,本工程做到准备充分、分配合理、材料到位、机具正常 运行,为工程施工质量目标和施工进度的实现提供有力的保障。第一节人员组织人员组织包括劳动力组织和管理人员组织,主体结构施工高峰将在 2025 年 8 月至 2025年 5 月,现场劳动力将达到 145 人左右。工程施工人员组织见下表。表 2-1-1 劳动力计划表序号...
