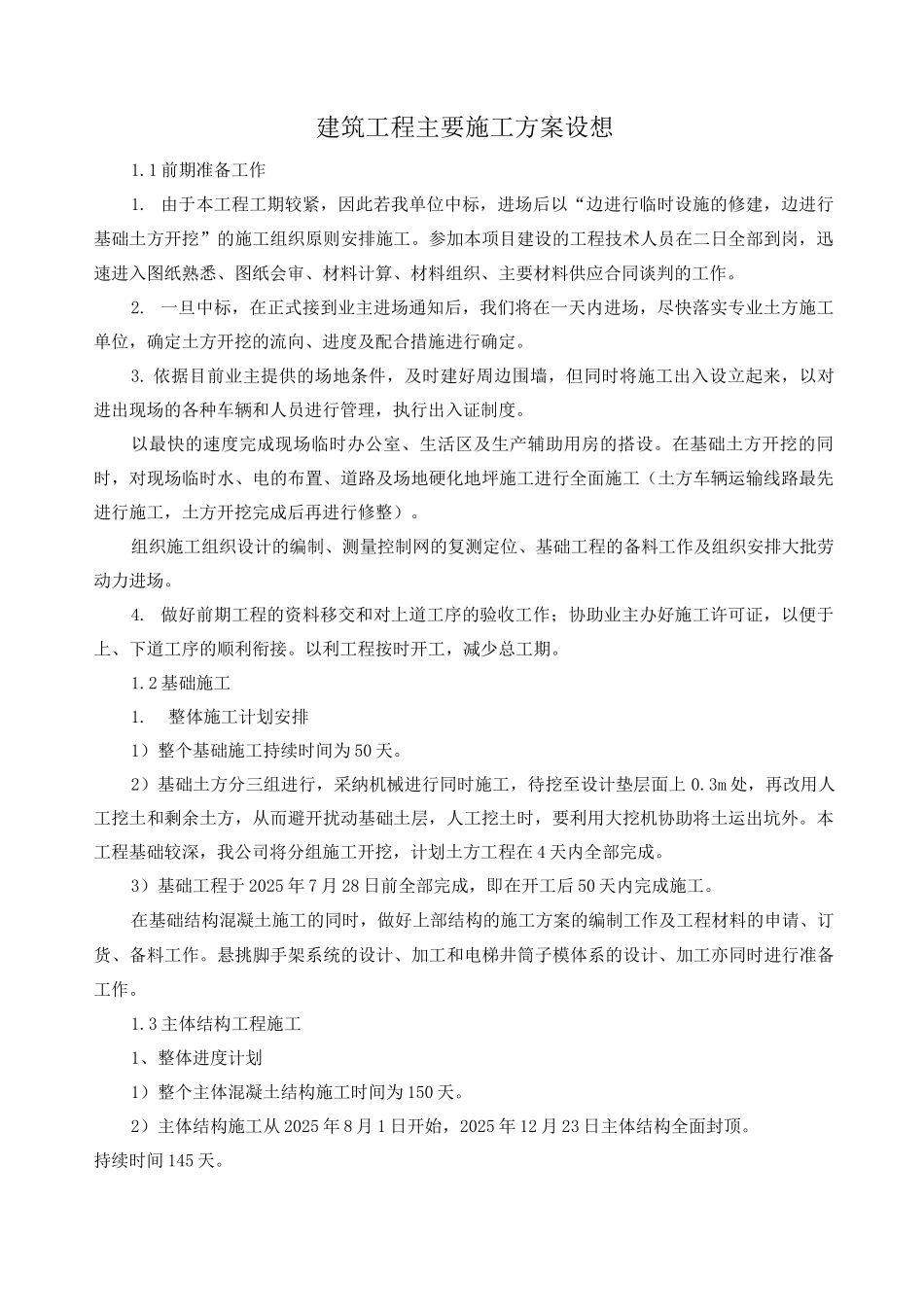

建筑工程主要施工方案设想1
1 前期准备工作1
由于本工程工期较紧,因此若我单位中标,进场后以“边进行临时设施的修建,边进行基础土方开挖”的施工组织原则安排施工
参加本项目建设的工程技术人员在二日全部到岗,迅速进入图纸熟悉、图纸会审、材料计算、材料组织、主要材料供应合同谈判的工作
一旦中标,在正式接到业主进场通知后,我们将在一天内进场,尽快落实专业土方施工单位,确定土方开挖的流向、进度及配合措施进行确定
依据目前业主提供的场地条件,及时建好周边围墙,但同时将施工出入设立起来,以对进出现场的各种车辆和人员进行管理,执行出入证制度
以最快的速度完成现场临时办公室、生活区及生产辅助用房的搭设
在基础土方开挖的同时,对现场临时水、电的布置、道路及场地硬化地坪施工进行全面施工(土方车辆运输线路最先进行施工,土方开挖完成后再进行修整)
组织施工组织设计的编制、测量控制网的复测定位、基础工程的备料工作及组织安排大批劳动力进场
做好前期工程的资料移交和对上道工序的验收工作;协助业主办好施工许可证,以便于上、下道工序的顺利衔接
以利工程按时开工,减少总工期
2 基础施工1
整体施工计划安排1)整个基础施工持续时间为 50 天
2)基础土方分三组进行,采纳机械进行同时施工,待挖至设计垫层面上 0
3m 处,再改用人工挖土和剩余土方,从而避开扰动基础土层,人工挖土时,要利用大挖机协助将土运出坑外
本工程基础较深,我公司将分组施工开挖,计划土方工程在 4 天内全部完成
3)基础工程于 2025 年 7 月 28 日前全部完成,即在开工后 50 天内完成施工
在基础结构混凝土施工的同时,做好上部结构的施工方案的编制工作及工程材料的申请、订货、备料工作
悬挑脚手架系统的设计、加工和电梯井筒子模体系的设计、加工亦同时进行准备工作

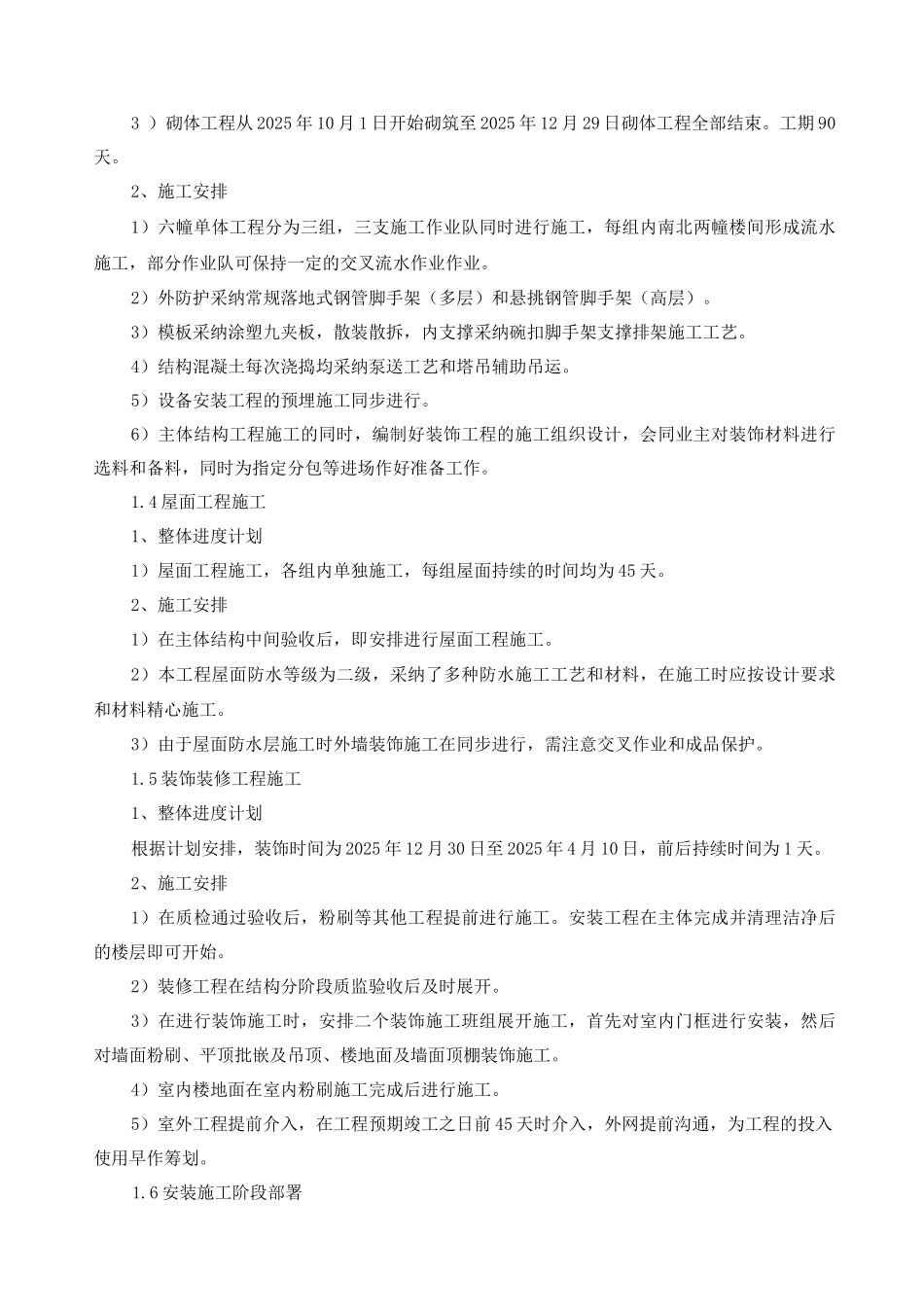

3 主体结构工程施工1、整体进度计划1)整个主
