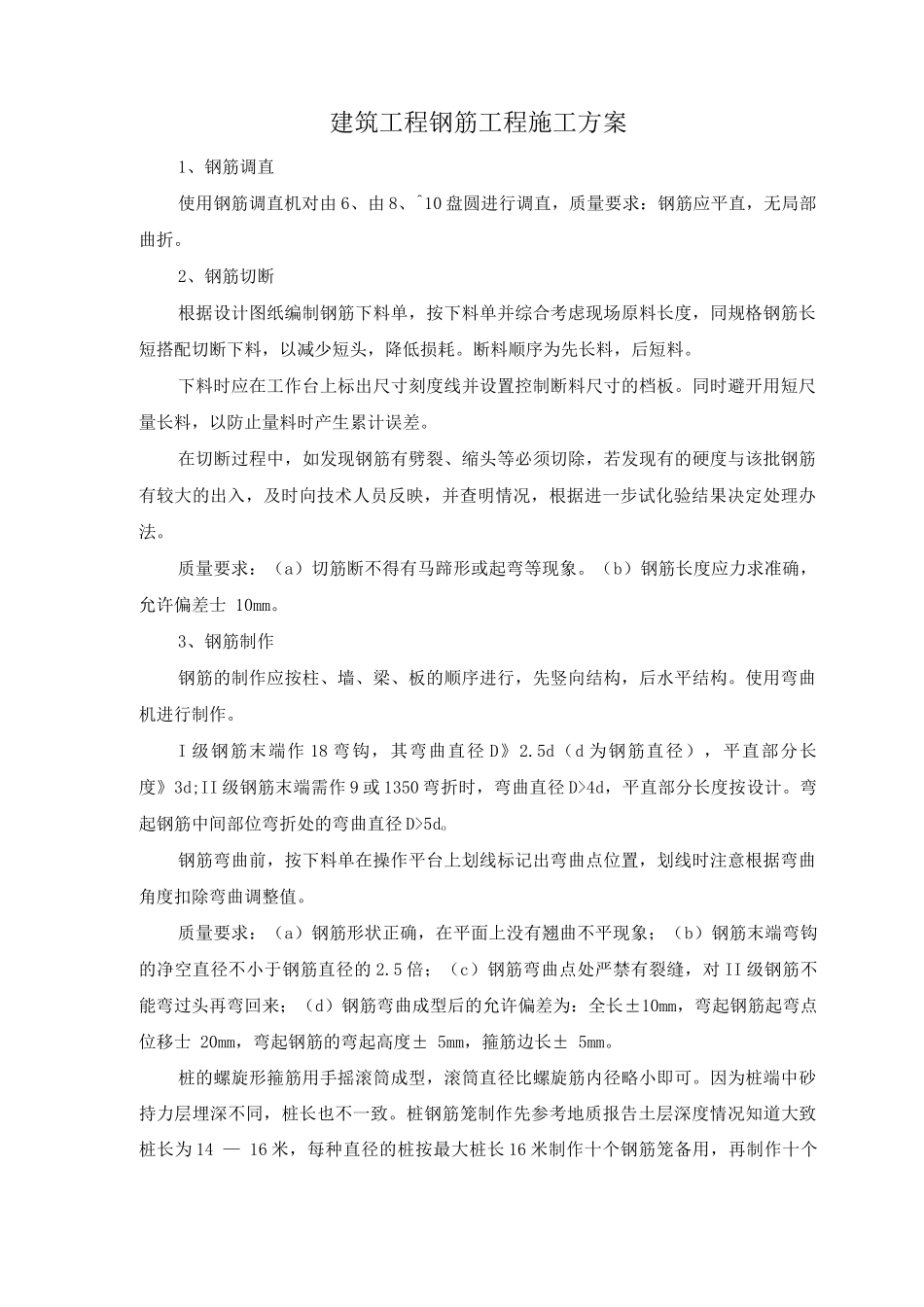

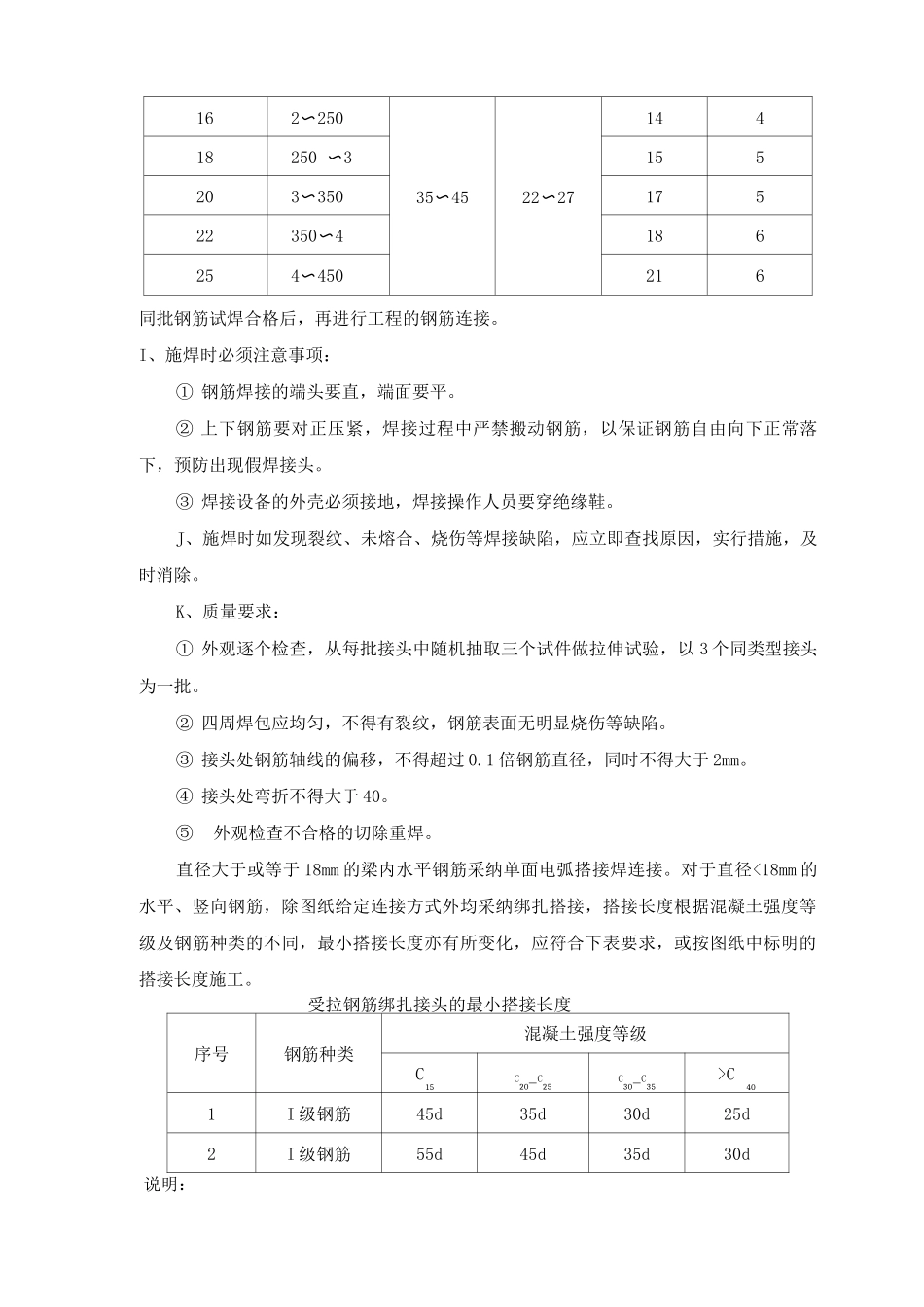

建筑工程钢筋工程施工方案1、钢筋调直使用钢筋调直机对由 6、由 8、^10 盘圆进行调直,质量要求:钢筋应平直,无局部曲折。2、钢筋切断根据设计图纸编制钢筋下料单,按下料单并综合考虑现场原料长度,同规格钢筋长短搭配切断下料,以减少短头,降低损耗。断料顺序为先长料,后短料。下料时应在工作台上标出尺寸刻度线并设置控制断料尺寸的档板。同时避开用短尺量长料,以防止量料时产生累计误差。在切断过程中,如发现钢筋有劈裂、缩头等必须切除,若发现有的硬度与该批钢筋有较大的出入,及时向技术人员反映,并查明情况,根据进一步试化验结果决定处理办法。质量要求:(a)切筋断不得有马蹄形或起弯等现象。(b)钢筋长度应力求准确,允许偏差士 10mm。3、钢筋制作钢筋的制作应按柱、墙、梁、板的顺序进行,先竖向结构,后水平结构。使用弯曲机进行制作。I 级钢筋末端作 18 弯钩,其弯曲直径 D》2.5d(d 为钢筋直径),平直部分长度》3d;II 级钢筋末端需作 9 或 1350 弯折时,弯曲直径 D>4d,平直部分长度按设计。弯起钢筋中间部位弯折处的弯曲直径 D>5do钢筋弯曲前,按下料单在操作平台上划线标记出弯曲点位置,划线时注意根据弯曲角度扣除弯曲调整值。质量要求:(a)钢筋形状正确,在平面上没有翘曲不平现象;(b)钢筋末端弯钩的净空直径不小于钢筋直径的 2.5 倍;(c)钢筋弯曲点处严禁有裂缝,对 II 级钢筋不能弯过头再弯回来;(d)钢筋弯曲成型后的允许偏差为:全长±10mm,弯起钢筋起弯点位移士 20mm,弯起钢筋的弯起高度± 5mm,箍筋边长± 5mm。桩的螺旋形箍筋用手摇滚筒成型,滚筒直径比螺旋筋内径略小即可。因为桩端中砂持力层埋深不同,桩长也不一致。桩钢筋笼制作先参考地质报告土层深度情况知道大致桩长为 14 — 16 米,每种直径的桩按最大桩长 16 米制作十个钢筋笼备用,再制作十个15 米桩长的钢筋笼,先成孔的根据实际桩长从制作好的钢筋笼中选用(只能长,不能短),然后再根据已经成孔的实际平均桩深制作钢筋笼,保证钢筋笼的长度。4、钢筋的连接基础桩钢筋竖向接头,直径小于 22mm 的采纳绑扎搭接接头,搭接长度为 36 倍钢筋直径,在搭接长度内绑扎三点,两端及中间各一点。直径大于或等于 22mm 的均采纳单面电弧搭接焊连接,安排四台焊机设备,焊缝长 10d。施工时严格根据规定进行试焊、抗拉试验,合格后方可进入结构施工。对焊工要求持证上岗,保证达到规定的质量要求。焊接时在垫...
