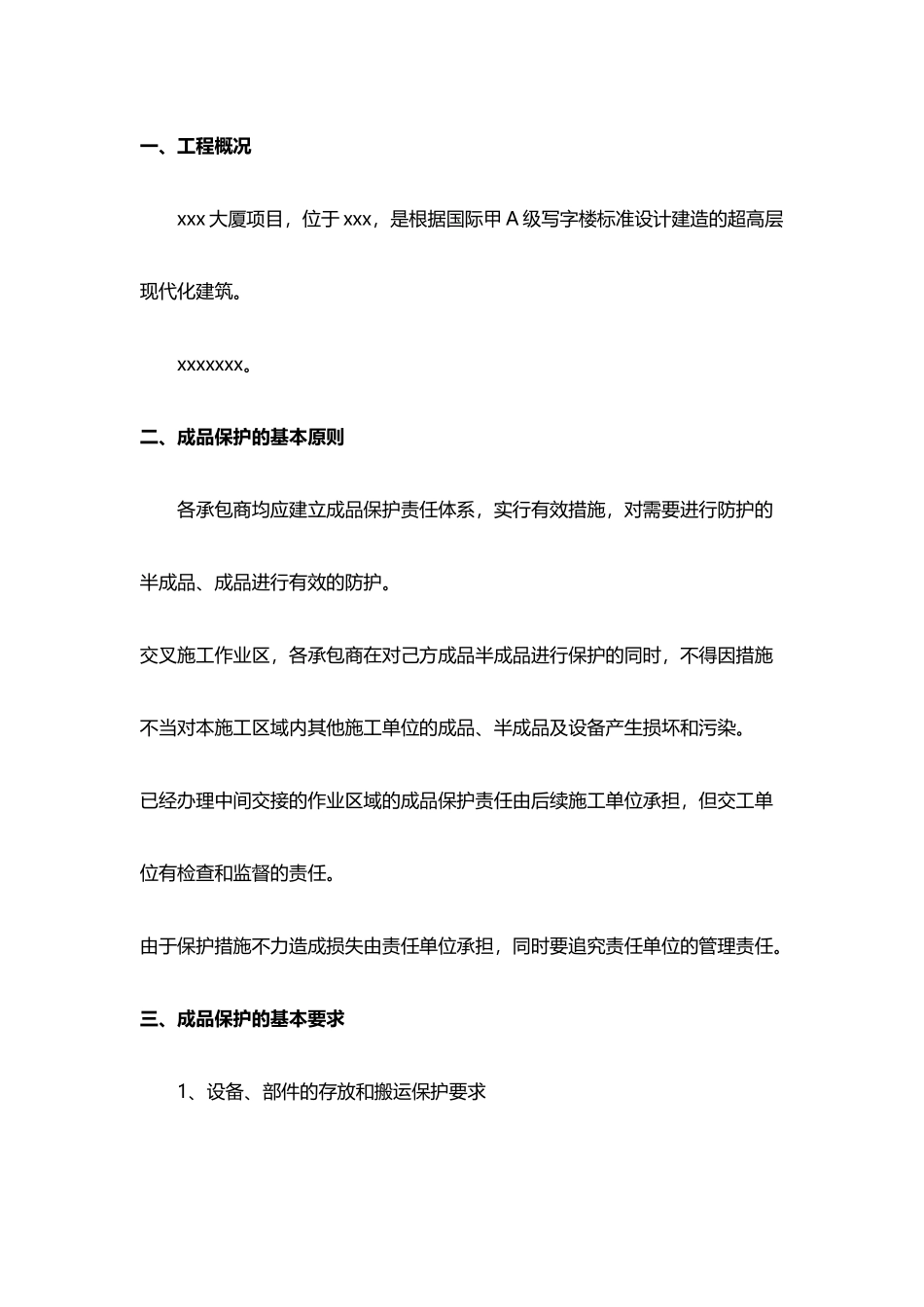

弱电工程成品保护方案(20页)Good is good, but better carries it.精益求精,善益求善。xxx 大厦弱电升级施工工程成品保护方案四川 xxx 科技有限公司二〇一三年二月二十八日一、工程概况xxx 大厦项目,位于 xxx,是根据国际甲 A 级写字楼标准设计建造的超高层现代化建筑。xxxxxxx。二、成品保护的基本原则 各承包商均应建立成品保护责任体系,实行有效措施,对需要进行防护的半成品、成品进行有效的防护。交叉施工作业区,各承包商在对己方成品半成品进行保护的同时,不得因措施不当对本施工区域内其他施工单位的成品、半成品及设备产生损坏和污染。 已经办理中间交接的作业区域的成品保护责任由后续施工单位承担,但交工单位有检查和监督的责任。由于保护措施不力造成损失由责任单位承担,同时要追究责任单位的管理责任。三、成品保护的基本要求1、设备、部件的存放和搬运保护要求露天存放的物资、器材必须离地脱空放置,不允许雨水浸泡。重要的整套设备、转动部件、有包装箱的设备及部件,必须用防水毡布遮盖,防止日晒及风雨浸入。在露天存放的裸露重要部件(如汽轮机内外缸),其结合面、螺孔、管孔要涂油脂防锈。防尘、防潮湿、防高温部件(如电子设备、热控电气盘柜、液压件、监测仪表、计量器具、备品备件等),必须放置在仓库并妥善保管。如厂家对保管、存放有特别要求的,应按厂家要求办理。设备开箱检查后,在安装领用前,尽量保持原封状态。油系统的管道阀门,除锈防腐处理的管道和其它有保护要求的(如锅炉受热面、连通管、四大管道等)内表面,其孔口必须有严密的封盖保护,避开灰尘、杂物、水汽进入。DCS、DEH 等重要热控、电气盘柜在搬运过程中应防止倾斜、碰撞并作到轻放稳放。在未开始安装前不要及早开箱检查,避开受潮和丢失部件。有衬胶的化工设备,其存放与安装场地的环境温度不得低于 5℃,且不受到阳光曝晒。发电机定子安装前应定期检查充有压力为 3.5—14Kpa 的干燥氮气。发电机转子从防雨箱中取出后,应放在专用轴承架上,盖上防尘布并用 2500 伏兆欧表测量转子线圈电阻,绝缘电阻不应小于 200 兆欧。汽轮机转子到达现场后,应尽快从包装箱中取出放置到专用轴承架上,每隔二星期盘动转子 1800,防止转子弯曲。大型油浸变压器在运输安装过程中,不能有严重冲击和震动。在安放保存期,内部充氮气 0.01—0.03MPa 压力。供保温用的外护(铝合金板、镀锌板、彩钢板)应放置于防雨、防潮气侵入的通风...
