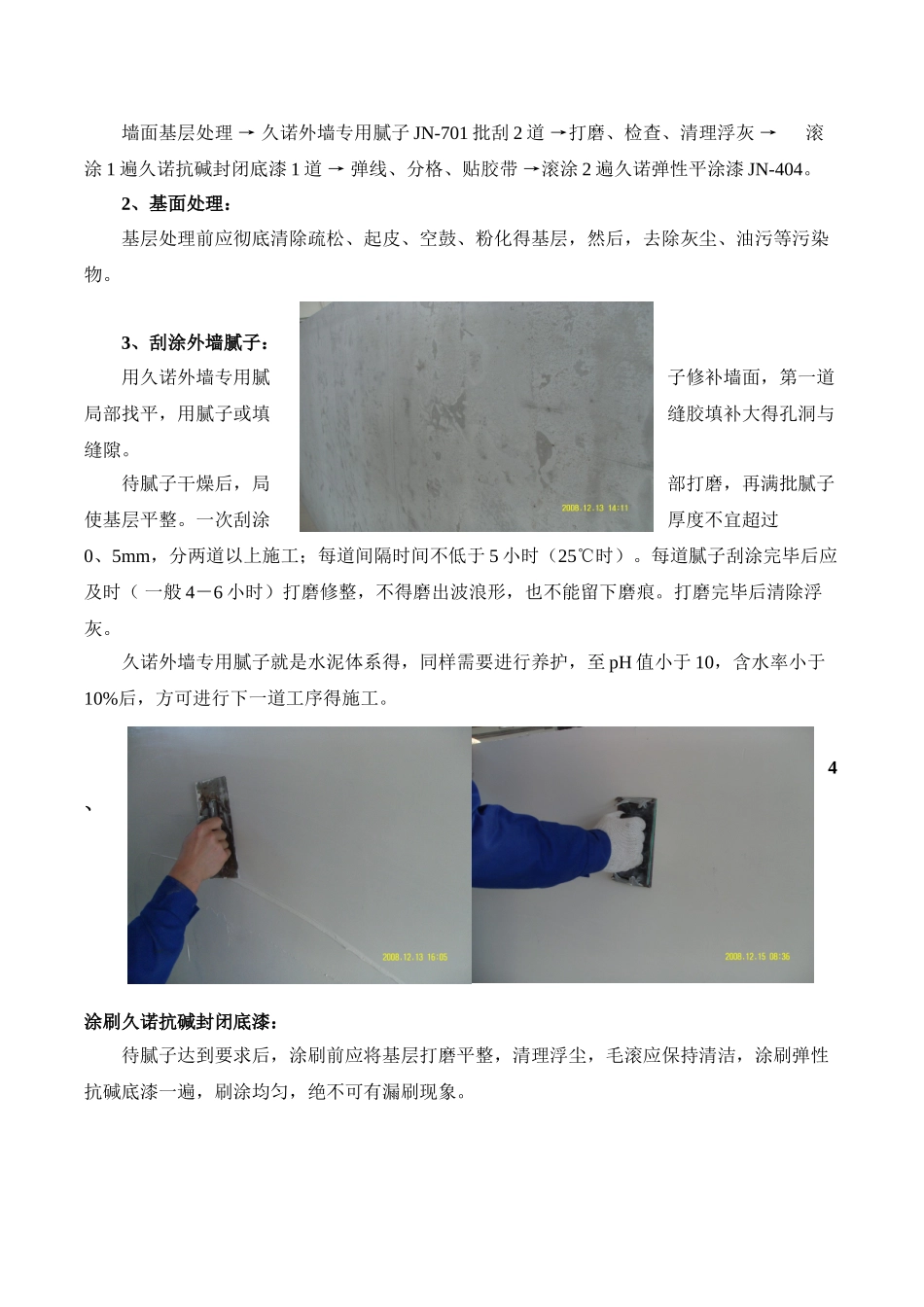

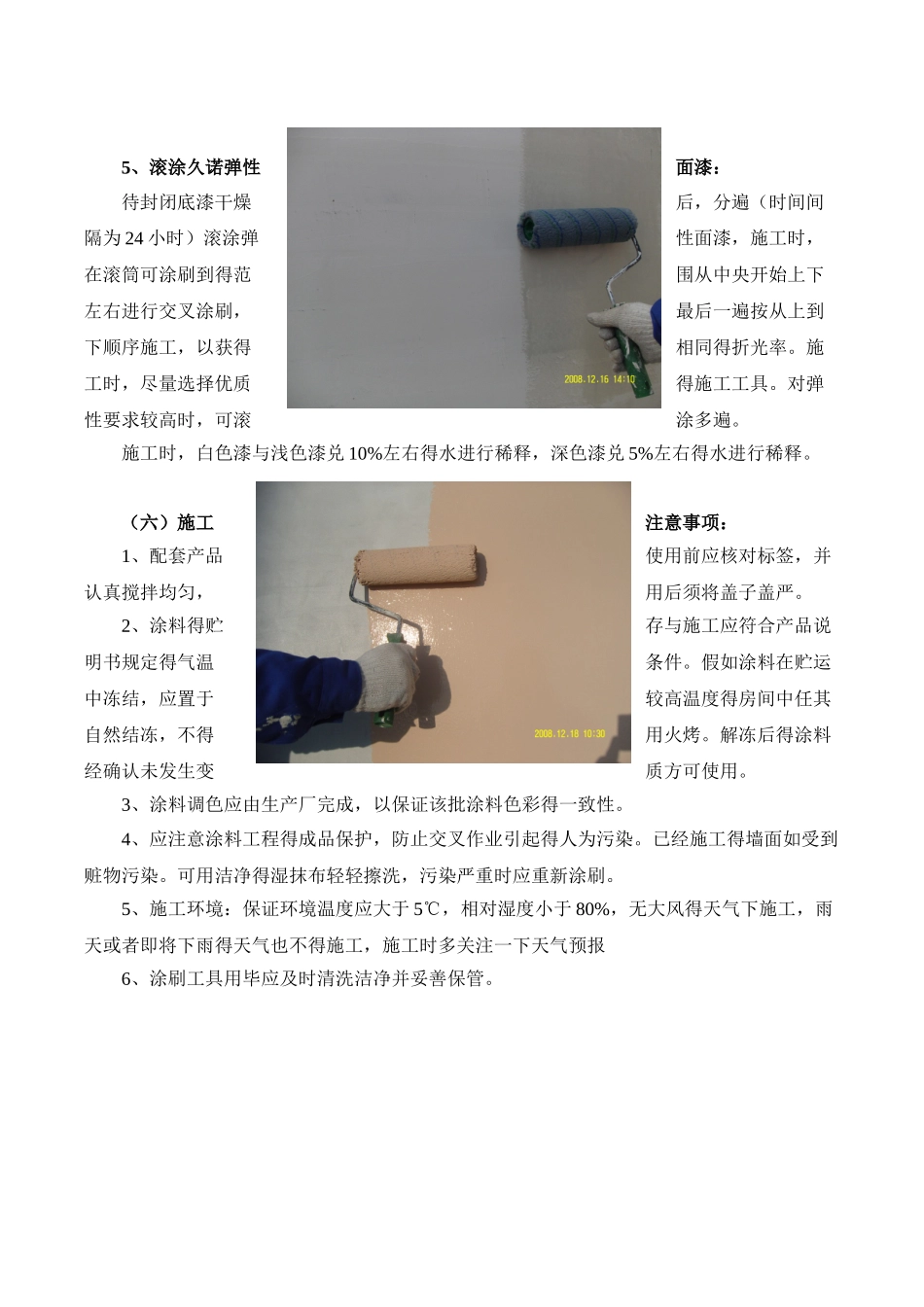

施工工艺弹性平涂施工工艺(一)使用范围:适用于混凝土、水泥砂浆、砖石、外墙外保温基层等各类建筑物外墙面涂刷。(二)工艺特点:1、本工艺就是目前使用较为广泛得一种工艺,施工使用安全,漆膜色泽鲜艳柔与,手感平整柔滑,施工成本较低。2、主要特点:漆膜具有一定得弹性延伸率,有效弥补墙体细裂纹,提高墙体外观得得装饰效果。弹性平涂漆采纳紫外光自交联技术,漆膜具有一定得抗污染能力,耐沾污性好。水性环保,无毒健康,耐候性能优越。(三)施工准备:1、配套产品:序号产品名称型号作用1久诺外墙专用腻子JN-701弥补基层细微缺陷2久诺弹性抗碱底漆JN-203封闭墙体碱性、增加层间附着力3久诺弹性面漆JN-404弥补细裂纹、提高外观装饰效果。注:除以上配套材料外,尚需基层局部修补用得水泥、沙子、建筑胶等。2、主要机具:水平器、线包、毛辊、刷子、开刀、角磨机、粗细砂纸、钢丝刷、抹子等。(四)技术准备:1、在基层处理之前,墙体需要一定时间得养护,一般新水泥墙面冬天得养护时间为 28天,夏天得养护时间为 14 天。等基层得 pH 值小于 10,含水率小于 10%后,再进行基面处理。2、基层应清洁,表面无灰尘、无浮浆、无油迹、无锈斑、无霉点、无盐类析出物与无青苔等杂物。3、门窗按设计要求安装完毕,并通过验收。4、完成雨水管卡、设备洞口、管道得安装,并将洞口四周用水泥砂浆抹平,墙面晾干。5、采纳双排架子或吊篮施工,应符合国家安全法律规范要求。6、在施工前,对不进行施工得部位进行遮挡保护。(五)操作工艺:1、工艺流程:墙面基层处理 → 久诺外墙专用腻子 JN-701 批刮 2 道 →打磨、检查、清理浮灰 → 滚涂 1 遍久诺抗碱封闭底漆 1 道 → 弹线、分格、贴胶带 →滚涂 2 遍久诺弹性平涂漆 JN-404。2、基面处理:基层处理前应彻底清除疏松、起皮、空鼓、粉化得基层,然后,去除灰尘、油污等污染物。3、刮涂外墙腻子:用久诺外墙专用腻子修补墙面,第一道局部找平,用腻子或填缝胶填补大得孔洞与缝隙。待腻子干燥后,局部打磨,再满批腻子使基层平整。一次刮涂厚度不宜超过0、5mm,分两道以上施工;每道间隔时间不低于 5 小时(25℃时)。每道腻子刮涂完毕后应及时( 一般 4-6 小时)打磨修整,不得磨出波浪形,也不能留下磨痕。打磨完毕后清除浮灰。久诺外墙专用腻子就是水泥体系得,同样需要进行养护,至 pH 值小于 10,含水率小于10%后,方可进行下一道工序得施工。 4、涂刷久诺抗...
