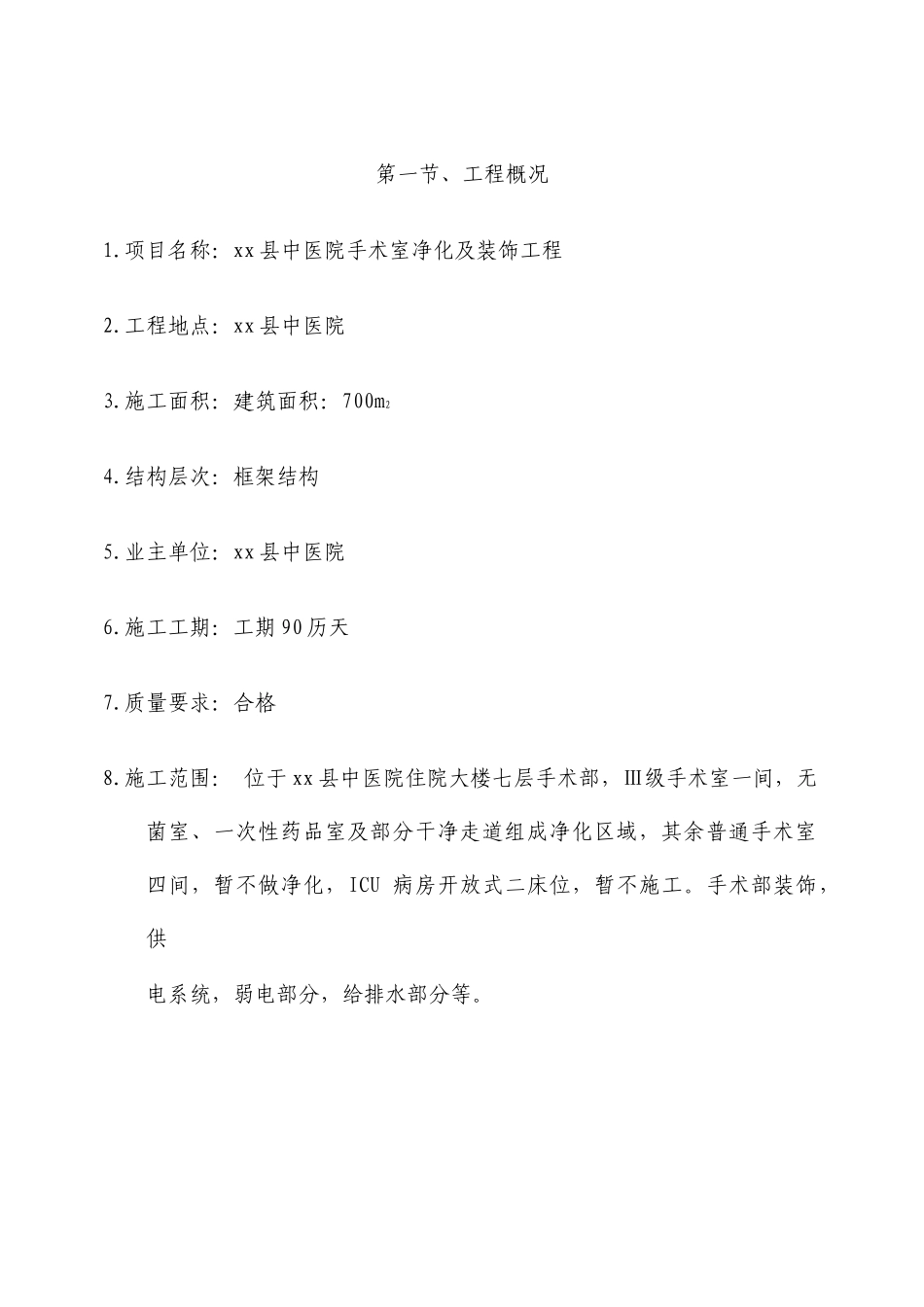

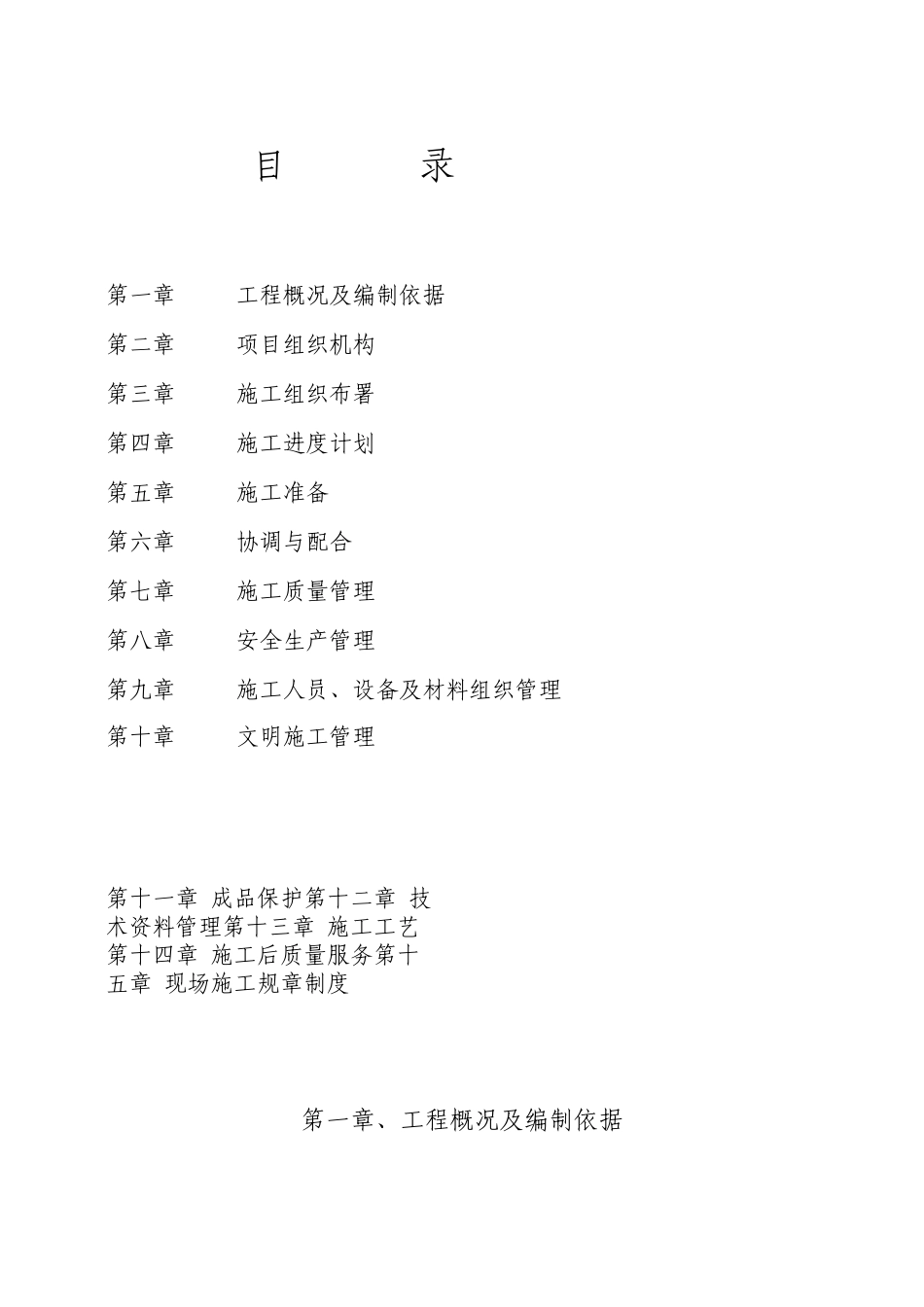

手术室净化装饰工程施工组织设计 目 录 第一章 工程概况及编制依据 第二章 项目组织机构 第三章 施工组织布署 第四章 施工进度计划 第五章 施工准备 第六章 协调与配合 第七章 施工质量管理 第八章 安全生产管理 第九章 施工人员、设备及材料组织管理 第十章 文明施工管理 第十一章 成品保护第十二章 技术资料管理第十三章 施工工艺第十四章 施工后质量服务第十五章 现场施工规章制度 第一章、工程概况及编制依据 第一节、工程概况 1.项目名称:xx 县中医院手术室净化及装饰工程 2.工程地点:xx 县中医院 3.施工面积:建筑面积:700m2 4.结构层次:框架结构 5.业主单位:xx 县中医院 6.施工工期:工期 90 历天 7.质量要求:合格 8.施工范围: 位于 xx 县中医院住院大楼七层手术部,Ⅲ级手术室一间,无菌室、一次性药品室及部分干净走道组成净化区域,其余普通手术室四间,暂不做净化,ICU 病房开放式二床位,暂不施工。手术部装饰,供电系统,弱电部分,给排水部分等。 第二节、工程概述 工程概述: Ⅲ级手术室一间,实行一台净化空调机组,其余手术室为普通空调,其余辅助用房实行大楼中央空调。装饰结构为铝塑板贴面。地面自流平 PVC 地板。 第三节、工程特点 1.本工程项目位于 xx 县中医院,因为大楼层高有一定影响;符合设计要求优化设计方案非常主要,严格按设计图纸施工,全部在场施工人员显得非常主要。 2.本工程项目标施工现场、施工单位多,交接作业复杂、与其它单位交接面施工较多;所以,在施工过程中必须制订出较为详细施工组织计划及施工方案,服从总包单位、业主及监理企业管理,与其余专业施工单位主动配合,共同搞好本工程施工工作。 3.本工程为本院手术部,工期紧、质量要求高,这给工程施工增加了难度,我单位须要派出高素养管理班子,有经验技术工人和制作组,以严格认真态度完成好每一项详细工作,达成业主及设计各项要求。 4.因本工程项目大部分使用进口材料及设备,所以在施工前做好进口材料确认订购工作计划,外地、国外采购材料须做详细采购计划,其它在当地购置材料做到当日所需材料三日前购置,不影响施工正常进度。 5.我单位优先安排本项目工程资金使用,依照施工实际情况,对资金使用作出合理而有效安排,适当地调配资金,尽可能满足施工需要,使工程施工能顺利进行。 第四节 编制依据 1.招标文件:招标文件答疑,图纸及设计文件、设备制造商提供安装...
