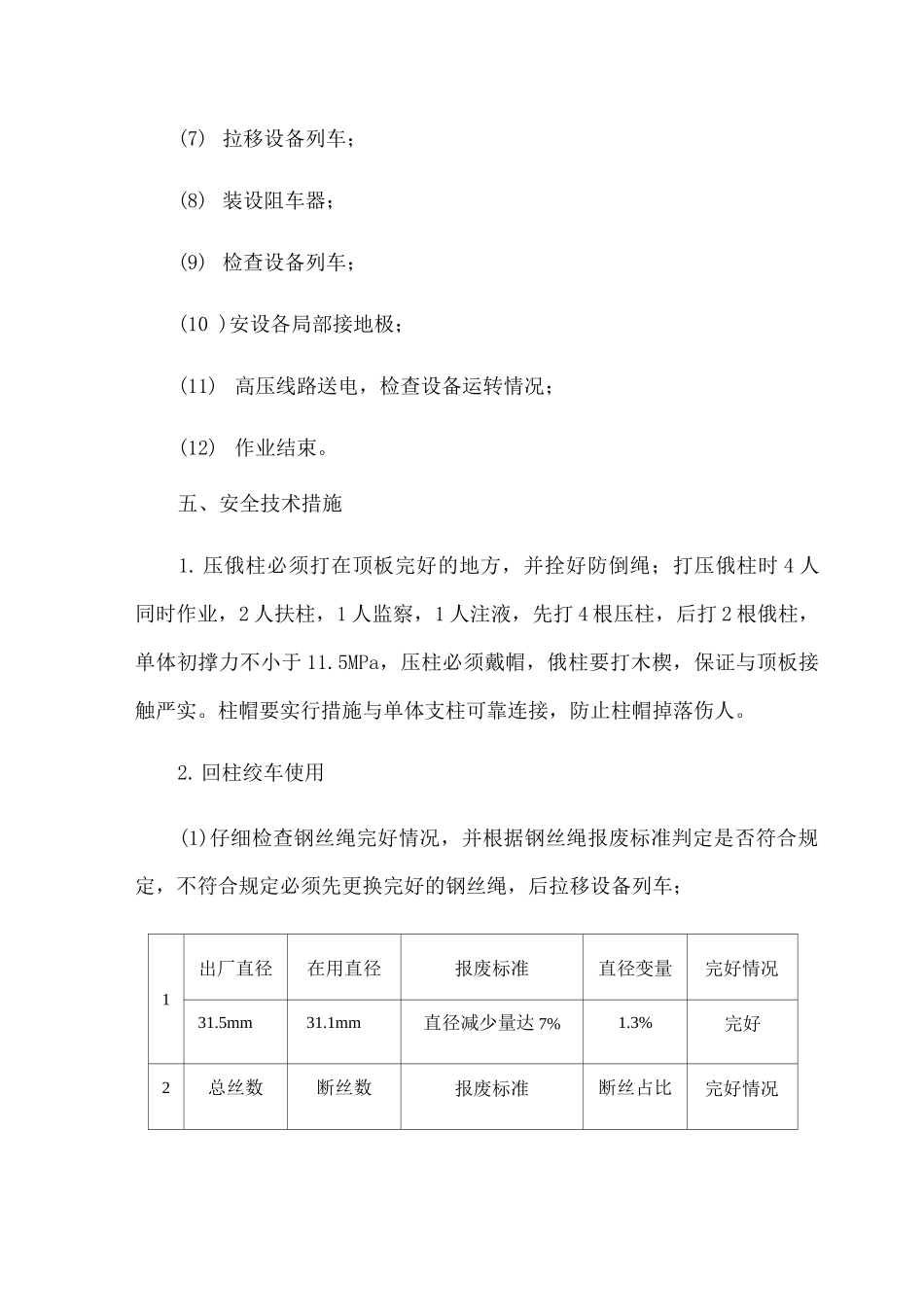

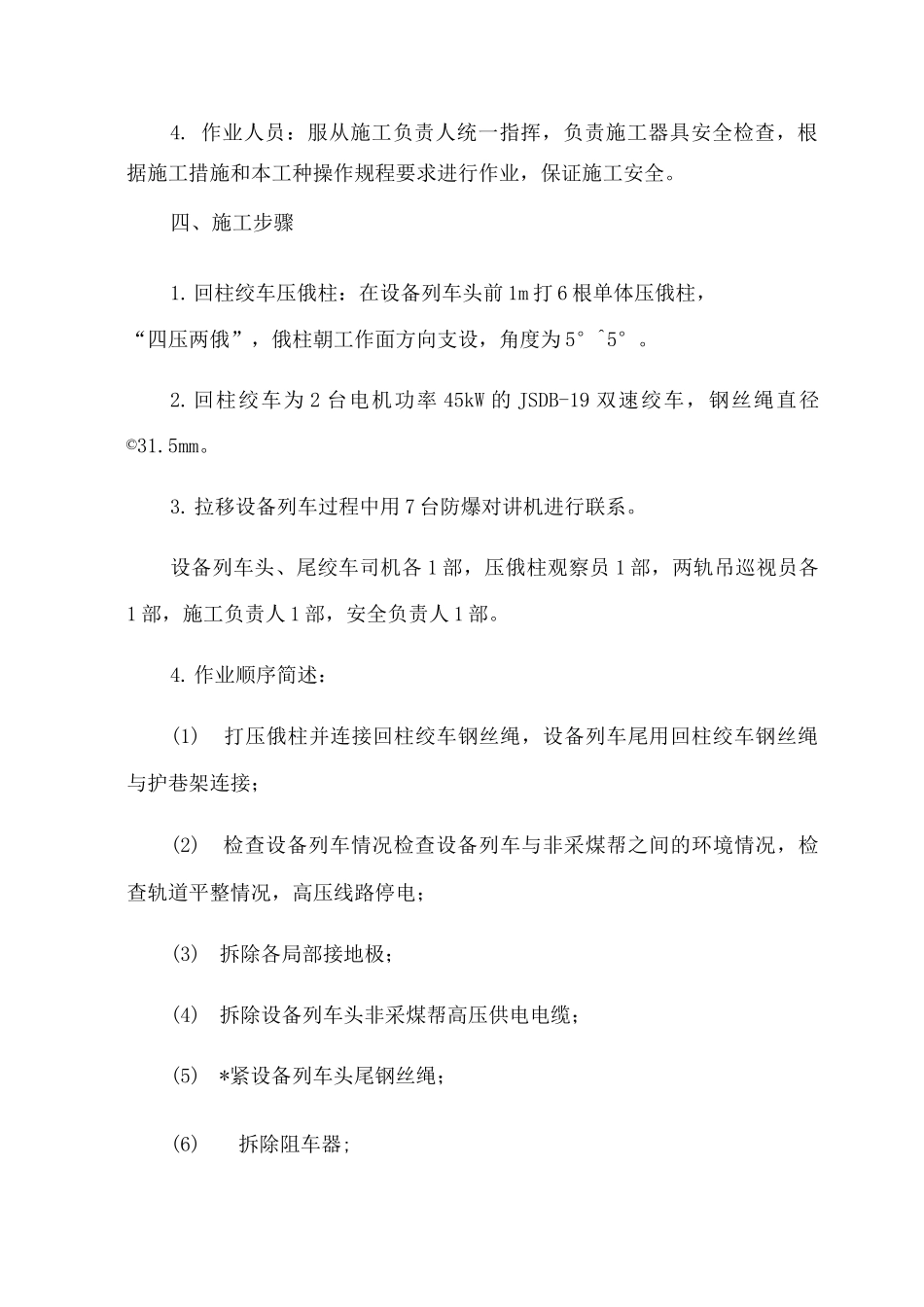

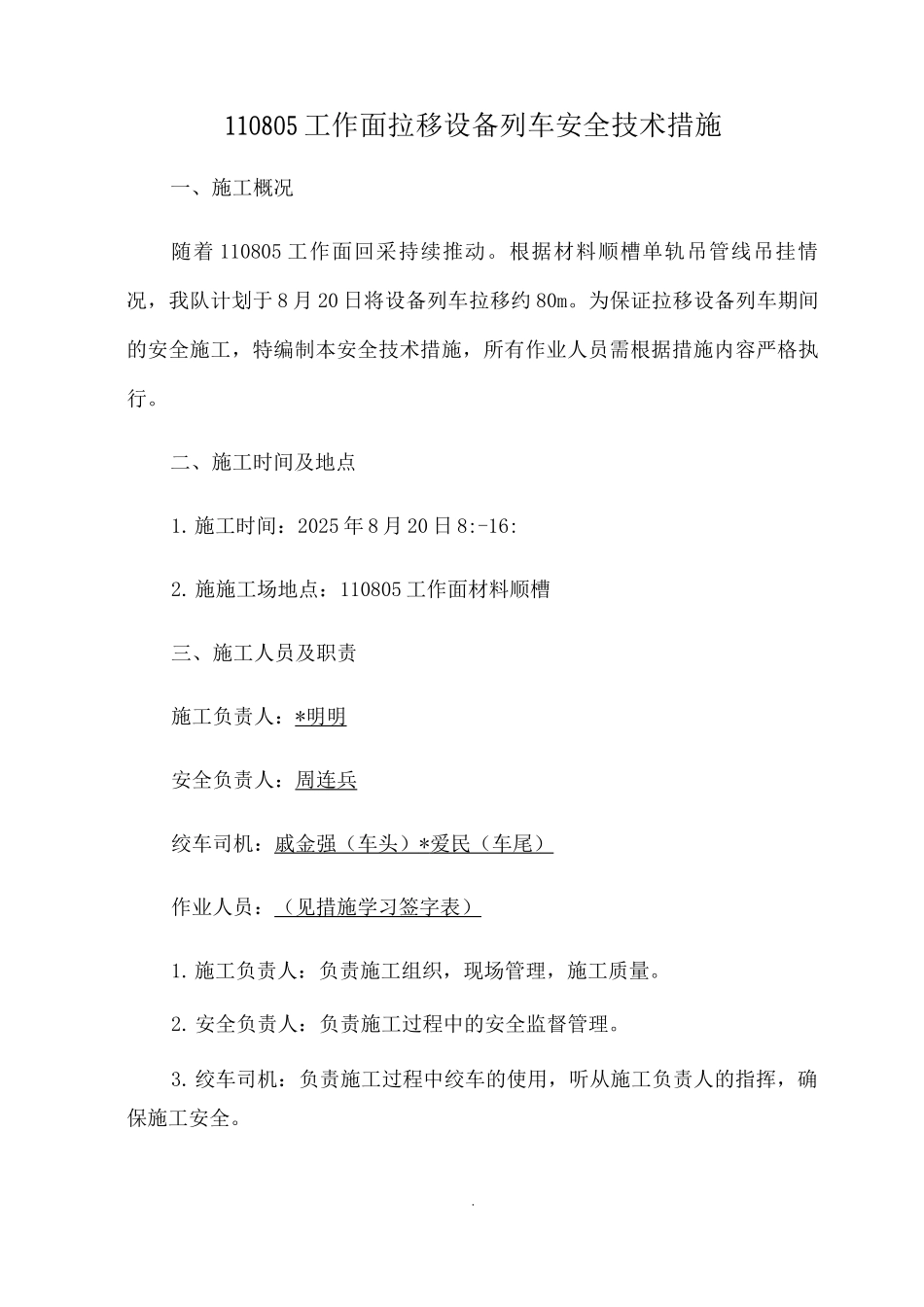

110805 工作面拉移设备列车安全技术措施一、施工概况随着 110805 工作面回采持续推动。根据材料顺槽单轨吊管线吊挂情况,我队计划于 8 月 20 日将设备列车拉移约 80m。为保证拉移设备列车期间的安全施工,特编制本安全技术措施,所有作业人员需根据措施内容严格执行。二、施工时间及地点1.施工时间:2025 年 8 月 20 日 8:-16:2.施施工场地点:110805 工作面材料顺槽三、施工人员及职责施工负责人:* 明明 安全负责人:周连兵绞车司机:戚金强(车头) * 爱民(车尾) 作业人员:(见措施学习签字表)1.施工负责人:负责施工组织,现场管理,施工质量。2.安全负责人:负责施工过程中的安全监督管理。3.绞车司机:负责施工过程中绞车的使用,听从施工负责人的指挥,确保施工安全。.4. 作业人员:服从施工负责人统一指挥,负责施工器具安全检查,根据施工措施和本工种操作规程要求进行作业,保证施工安全。四、施工步骤1.回柱绞车压俄柱:在设备列车头前 1m 打 6 根单体压俄柱,“四压两俄”,俄柱朝工作面方向支设,角度为 5°^5°。2.回柱绞车为 2 台电机功率 45kW 的 JSDB-19 双速绞车,钢丝绳直径 ©31.5mm。3.拉移设备列车过程中用 7 台防爆对讲机进行联系。设备列车头、尾绞车司机各 1 部,压俄柱观察员 1 部,两轨吊巡视员各1 部,施工负责人 1 部,安全负责人 1 部。4.作业顺序简述:(1)打压俄柱并连接回柱绞车钢丝绳,设备列车尾用回柱绞车钢丝绳与护巷架连接;(2)检查设备列车情况检查设备列车与非采煤帮之间的环境情况,检查轨道平整情况,高压线路停电;(3)拆除各局部接地极;(4)拆除设备列车头非采煤帮高压供电电缆;(5)*紧设备列车头尾钢丝绳;(6)拆除阻车器;(7) 拉移设备列车;(8) 装设阻车器;(9) 检查设备列车;(10 )安设各局部接地极;(11) 高压线路送电,检查设备运转情况;(12) 作业结束。五、安全技术措施1. 压俄柱必须打在顶板完好的地方,并拴好防倒绳;打压俄柱时 4 人同时作业,2 人扶柱,1 人监察,1 人注液,先打 4 根压柱,后打 2 根俄柱,单体初撑力不小于 11.5MPa,压柱必须戴帽,俄柱要打木楔,保证与顶板接触严实。柱帽要实行措施与单体支柱可靠连接,防止柱帽掉落伤人。2.回柱绞车使用(1)仔细检查钢丝绳完好情况,并根据钢丝绳报废标准判定是否符合规定,不符合规定必须先更换完好的钢丝绳,后拉移设备列车;1出厂直径在用直径报废标准直径变量完好...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

拉移设备列车措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
