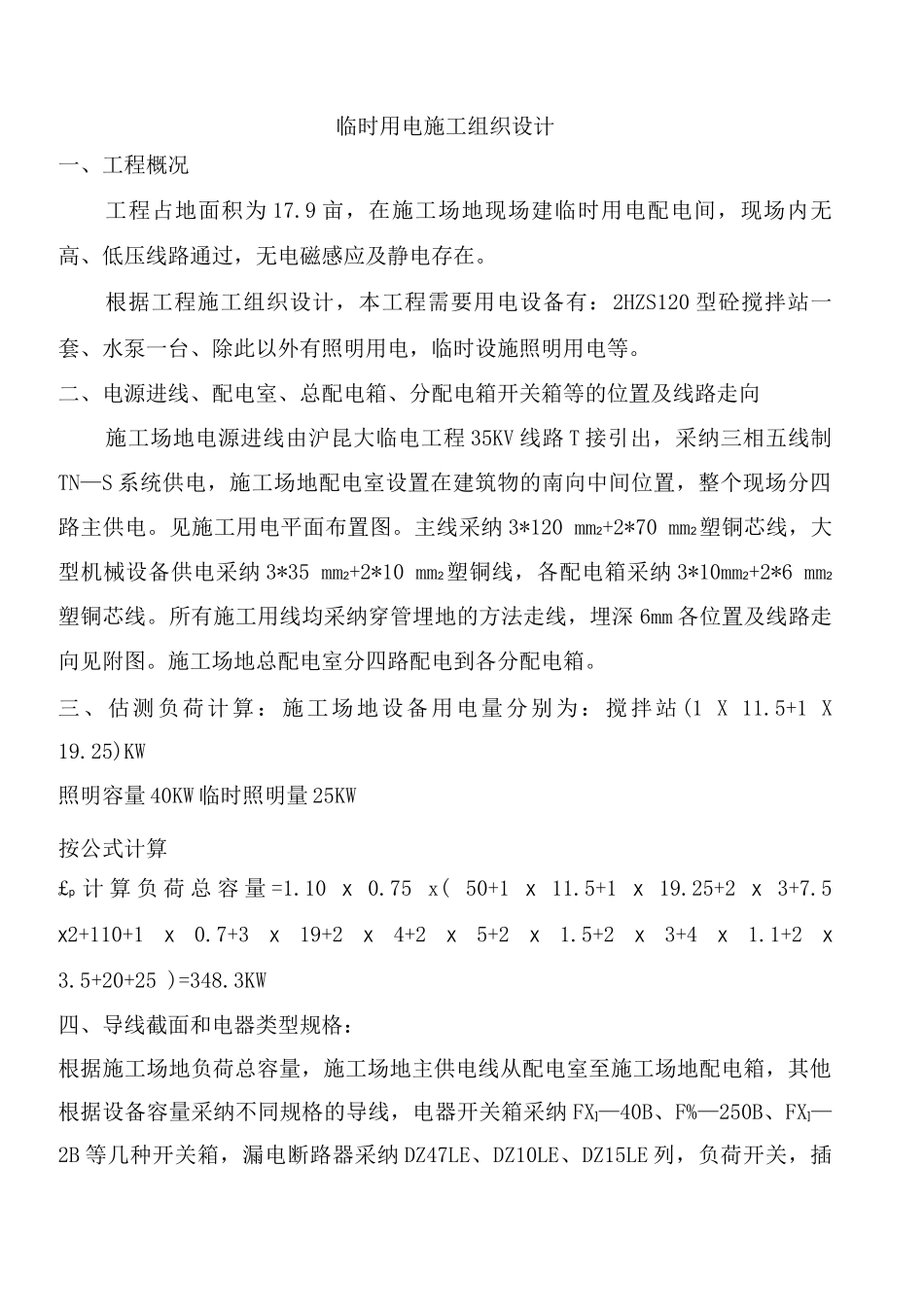

临时用电施工组织设计一、工程概况工程占地面积为 17
9 亩,在施工场地现场建临时用电配电间,现场内无高、低压线路通过,无电磁感应及静电存在
根据工程施工组织设计,本工程需要用电设备有:2HZS120 型砼搅拌站一套、水泵一台、除此以外有照明用电,临时设施照明用电等
二、电源进线、配电室、总配电箱、分配电箱开关箱等的位置及线路走向施工场地电源进线由沪昆大临电工程 35KV 线路 T 接引出,采纳三相五线制TN—S 系统供电,施工场地配电室设置在建筑物的南向中间位置,整个现场分四路主供电
见施工用电平面布置图
主线采纳 3*120 mm2+2*70 mm2塑铜芯线,大型机械设备供电采纳 3*35 mm2+2*10 mm2塑铜线,各配电箱采纳 3*10mm2+2*6 mm2塑铜芯线
所有施工用线均采纳穿管埋地的方法走线,埋深 6mm 各位置及线路走向见附图
施工场地总配电室分四路配电到各分配电箱
三、估测负荷计算:施工场地设备用电量分别为:搅拌站 (1 X 11
5+1 X 19
25)KW照明容量 40KW 临时照明量 25KW按公式计算£p 计 算 负 荷 总 容 量 =1
10 X 0
75 x( 50+1 X 11
5+1 X 19
25+2 X 3+7
5 X2+110+1 X 0
7+3 X 19+2 X 4+2 X 5+2 X 1
5+2 X 3+4 X 1
1+2 X 3
5+20+25 )=348
3KW四、导线截面和电器类型规格:根据施工场地负荷总容量,施工场地主供电线从配电室至施工场地配电箱,其他根据设备容量采纳不同规格的导线,电器开关箱采纳 FX]—40B、F%—250B、FX]—2B 等几种开关箱,漏电断路器采纳 DZ47LE、DZ10LE、DZ15LE 列,负荷开关,插头插座等均采纳符合 GB 系列产品

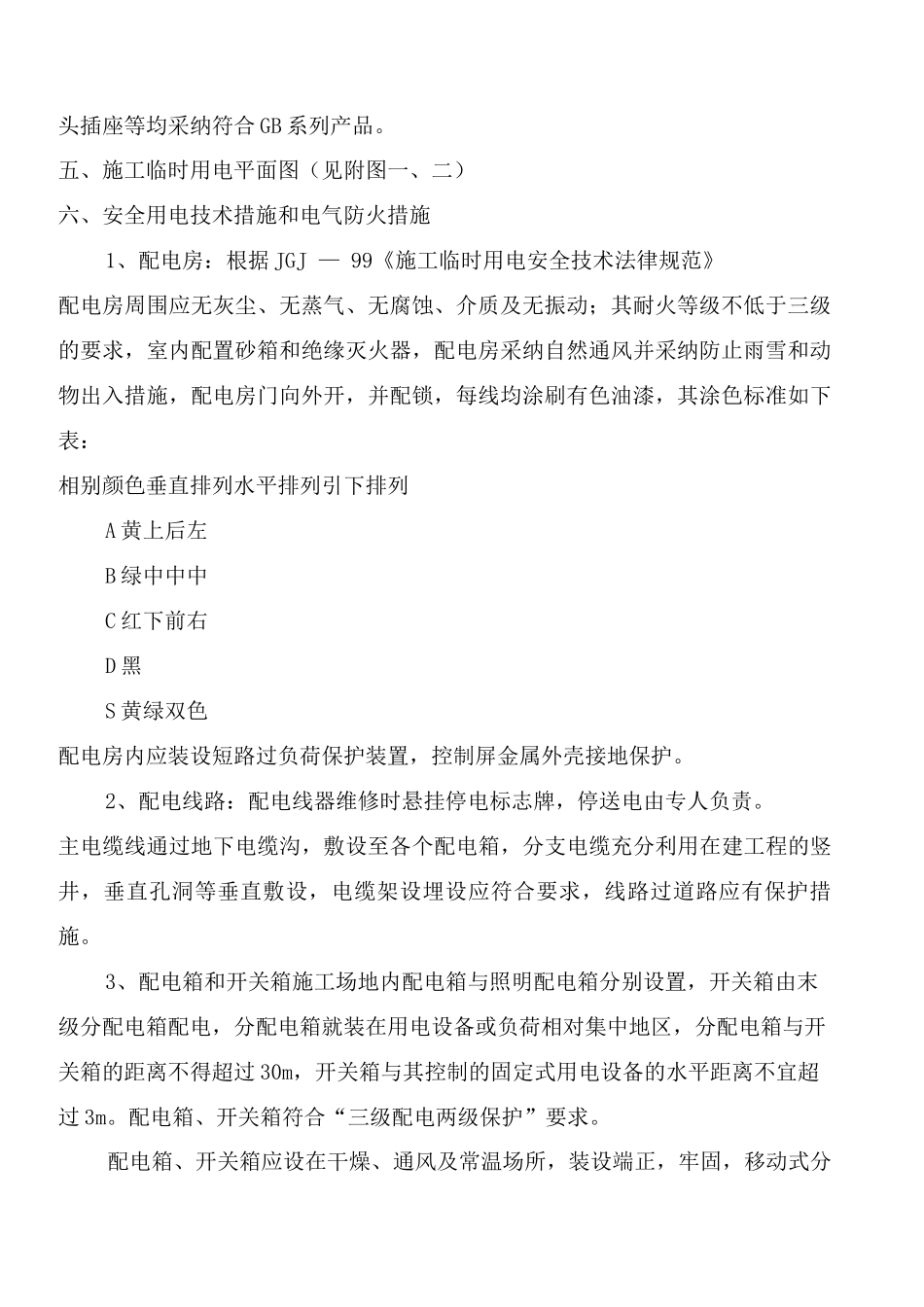

五、施工临时用电平面图(见附图一、二)六、安全
