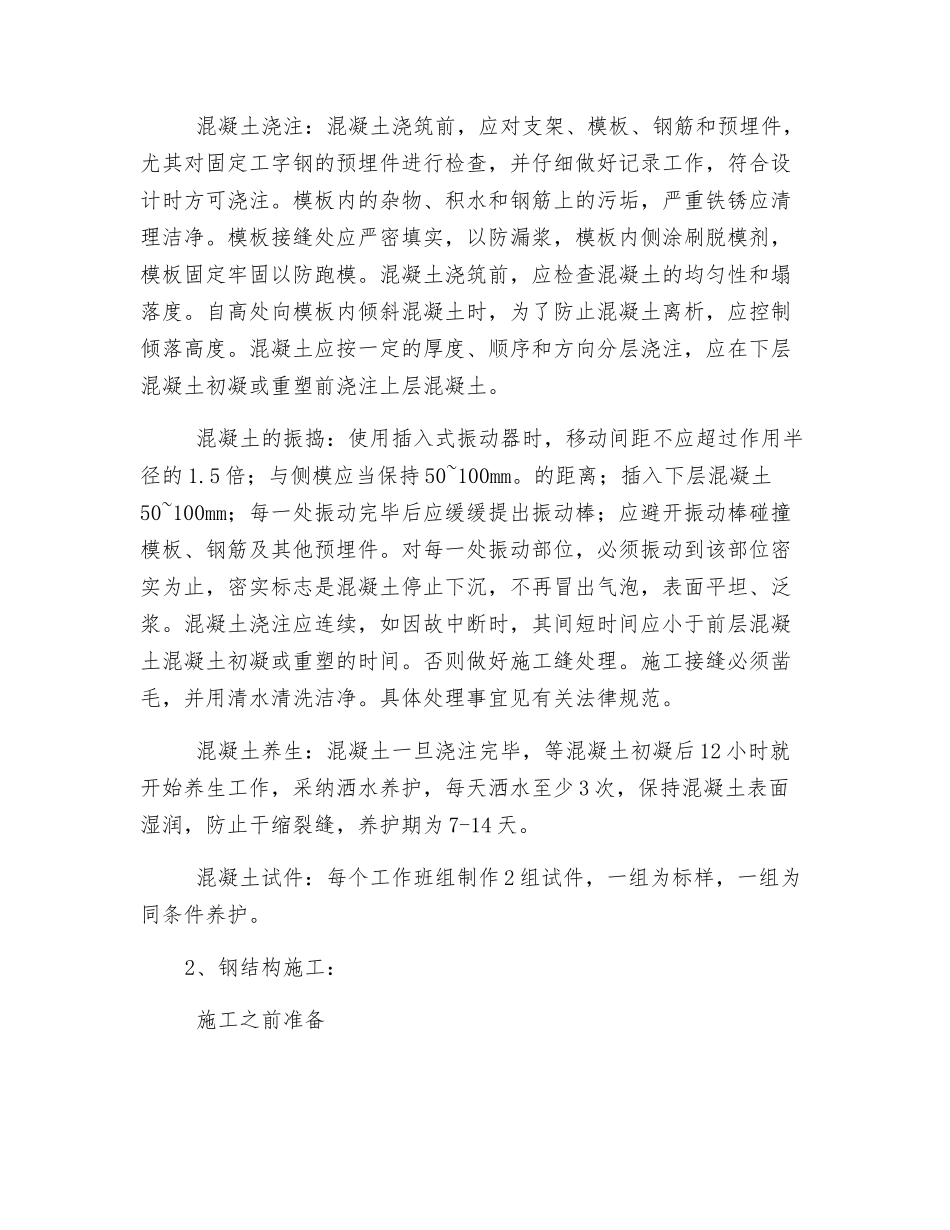

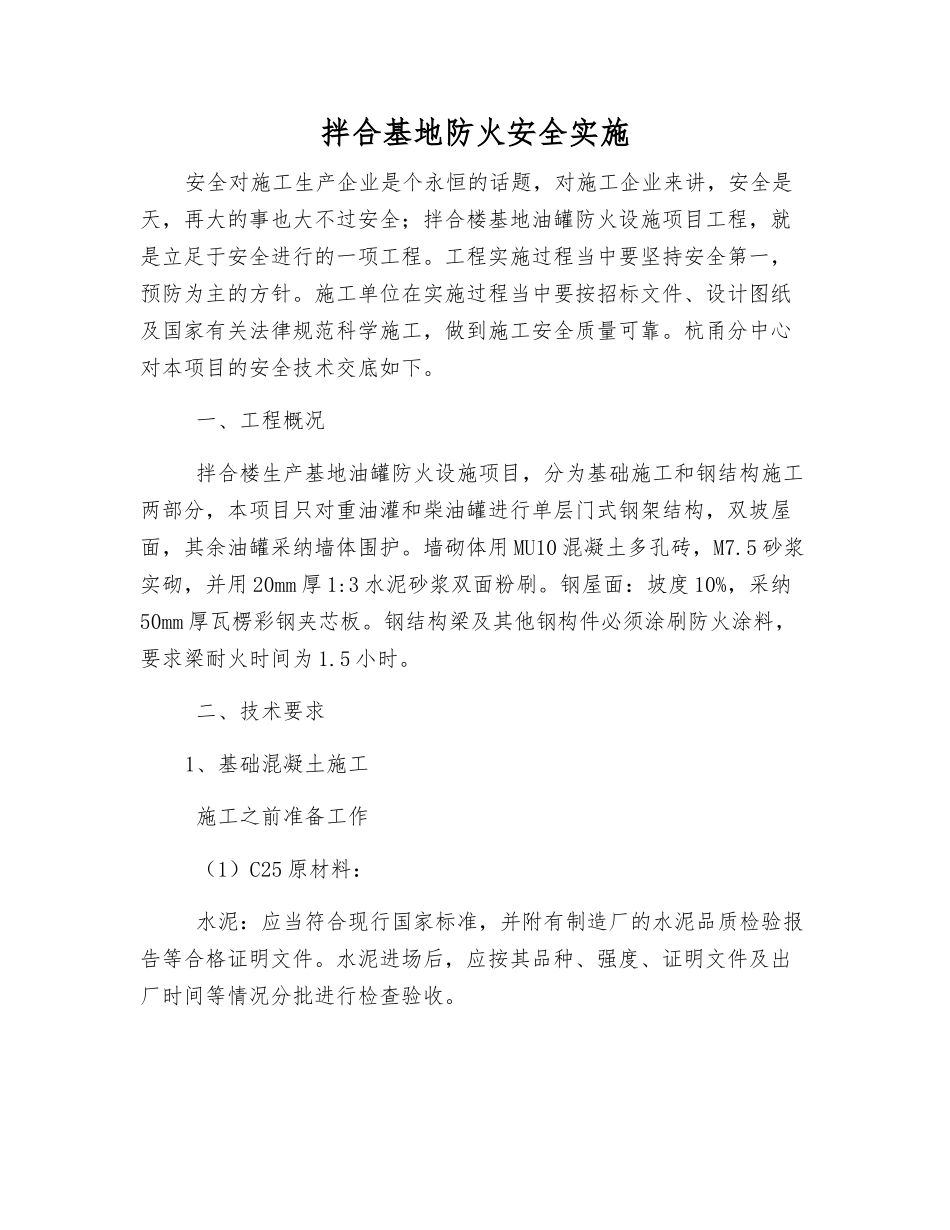

拌合基地防火安全实施安全对施工生产企业是个永恒的话题,对施工企业来讲,安全是天,再大的事也大不过安全;拌合楼基地油罐防火设施项目工程,就是立足于安全进行的一项工程
工程实施过程当中要坚持安全第一,预防为主的方针
施工单位在实施过程当中要按招标文件、设计图纸及国家有关法律规范科学施工,做到施工安全质量可靠
杭甬分中心对本项目的安全技术交底如下
一、工程概况 拌合楼生产基地油罐防火设施项目,分为基础施工和钢结构施工两部分,本项目只对重油灌和柴油罐进行单层门式钢架结构,双坡屋面,其余油罐采纳墙体围护
墙砌体用 MU10 混凝土多孔砖,M7
5 砂浆实砌,并用 20mm 厚 1:3 水泥砂浆双面粉刷
钢屋面:坡度 10%,采纳50mm 厚瓦楞彩钢夹芯板
钢结构梁及其他钢构件必须涂刷防火涂料,要求梁耐火时间为 1

二、技术要求1、基础混凝土施工 施工之前准备工作 (1)C25 原材料: 水泥:应当符合现行国家标准,并附有制造厂的水泥品质检验报告等合格证明文件
水泥进场后,应按其品种、强度、证明文件及出厂时间等情况分批进行检查验收
细骨料:应采纳级配良好、质地坚硬、颗粒洁净、粒径小于 5mm的河砂
砂的级配采纳中粗砂,细度模数 2
0;砂的含泥量不大于5%,其它杂质应当符合有关规定
粗骨料:应采纳坚硬的碎石,级配采纳连续级配,粗骨料最大粒径不得超过 40mm
压碎值及含泥量符合法律规范要求
拌合用水:饮用水 配合比:施工配合比应以质量比计,并应通过设计和适配选定
适配时应使用实际采纳的材料,配制的混凝土拌合物应满足和易性、凝聚速度等施工技术条件,制成的混凝土应当符合强度、耐久性等质量要求(如采纳商品混凝土可直接提供生产厂家的报告)
配合比和原材料检验报告须由有资质的试验室提供
(2)钢筋:应具备生产厂家的出厂质量证明书和检验报告单以及有相应资质的实验室提
