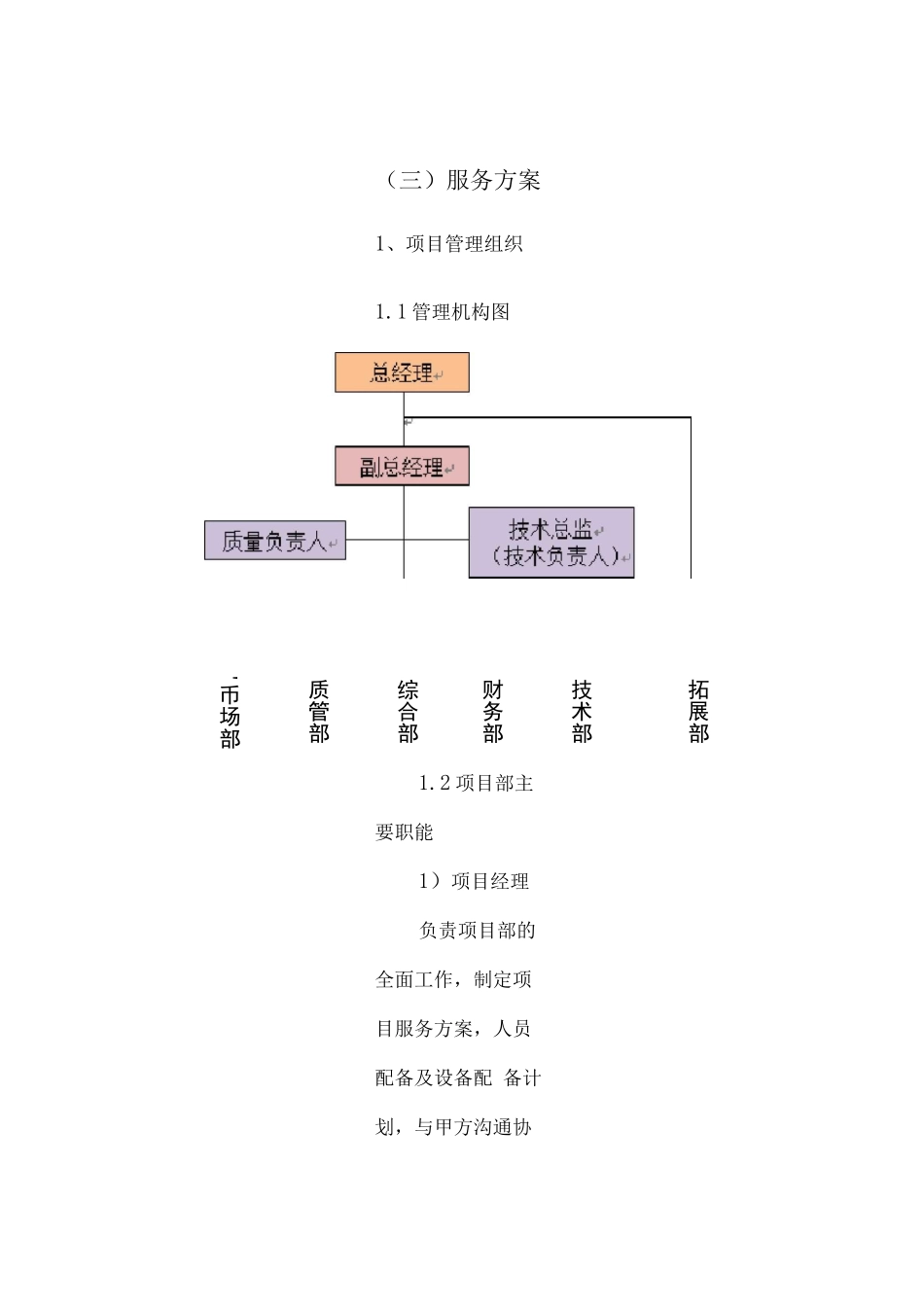

(三)服务方案1、项目管理组织1.1 管理机构图1.2 项目部主要职能1)项目经理负责项目部的全面工作,制定项目服务方案,人员配备及设备配 备计划,与甲方沟通协拓展部技术部财务部综合部质管部'币场部调,把控整个项目的实施进度和质量。2)项目副经理负责项目进度和质量的把控,协助 项 目 经 理 的 工作,领导交办的 其他工作。3)技术负责人全面负责项目实施过程中的技术、质量、安全工作,协助领导进 行项目的事实,领导交办的其他工作。4)质量负责人负责项目中质量的把控,各个关键节点的控制和质量控制,项目 整体质量的把控。2、施工准备阶段2.1 技术资料准备(1)制定项目总体计划(2)人员、设备动员计划(3)设计进度计划(4)材料采购与到货计划(5)施工进度计划(6)费用控制计划(7)施工质量控制计划(8)安全控制与培训计划2.2 人员配备根据项目总体计划及合同执行计划,进行合理的人员配备,使得 项目如期完成。2.3 材料、机具配备主要施工机械设备表序号设备名称数量国别产地备注1高压水清洗车1中国/2板车2中国/3电焊机2中国/4清洗泵组按需配备中国/5法兰及阀门按需配备中国/6电缆及保护开关按需配备中国/7载重汽车1中国/8手推平车5中国/9轴流风机2中国/10配电柜3中国/11货物提升机4中国/3、化学、高压水清洗技术要求标准3.1 化 学 清洗:1 ) 清 洗 种类:酸、碱类及中性清洗,废液排放达 到 国 家 环 保 要 求。2)除垢率:95%以上、洗净率:95%以上。3)清洗腐蚀率 : 碳 钢 类 6g/m2 h; 不 锈 钢 类 2g/m2 h。4)化学清洗不得对各种管材和设备有损伤。5)清洗后设备 、 管 道 内 的 残液、残渣应清除洁净,不得将杂物 遗留在设备内部。3.2 高压水清洗:1 ) 除 垢 率 :90%以上、洗净率:90%以上。2)调整高压水清洗压力时需保证不损伤换热管、换热片、换热 板。3)逐根管进行高压水冲洗,直至管内部附着物清除洁净;对于 空冷器类设备换热片、换热板清洗,要露出金属本色、表面无沉积物。4)不得将杂物遗留在设备内部。4、服务标准及要求1)验收标准按 工业设备化学清洗质量标准 HG/T2387-27 工业 设备化学清 洗 质 量 标 准 和GB8978 污水综合排放标准执行。2)我方制订清洗方案,实施各项保证措施,按时完成清洗工作。3)设备化学清洗后投入运行,能达到工艺控制指标要求且能正 常运行360 小时以上;设备高压水清洗后投入运行,能达到工艺控制 ...
