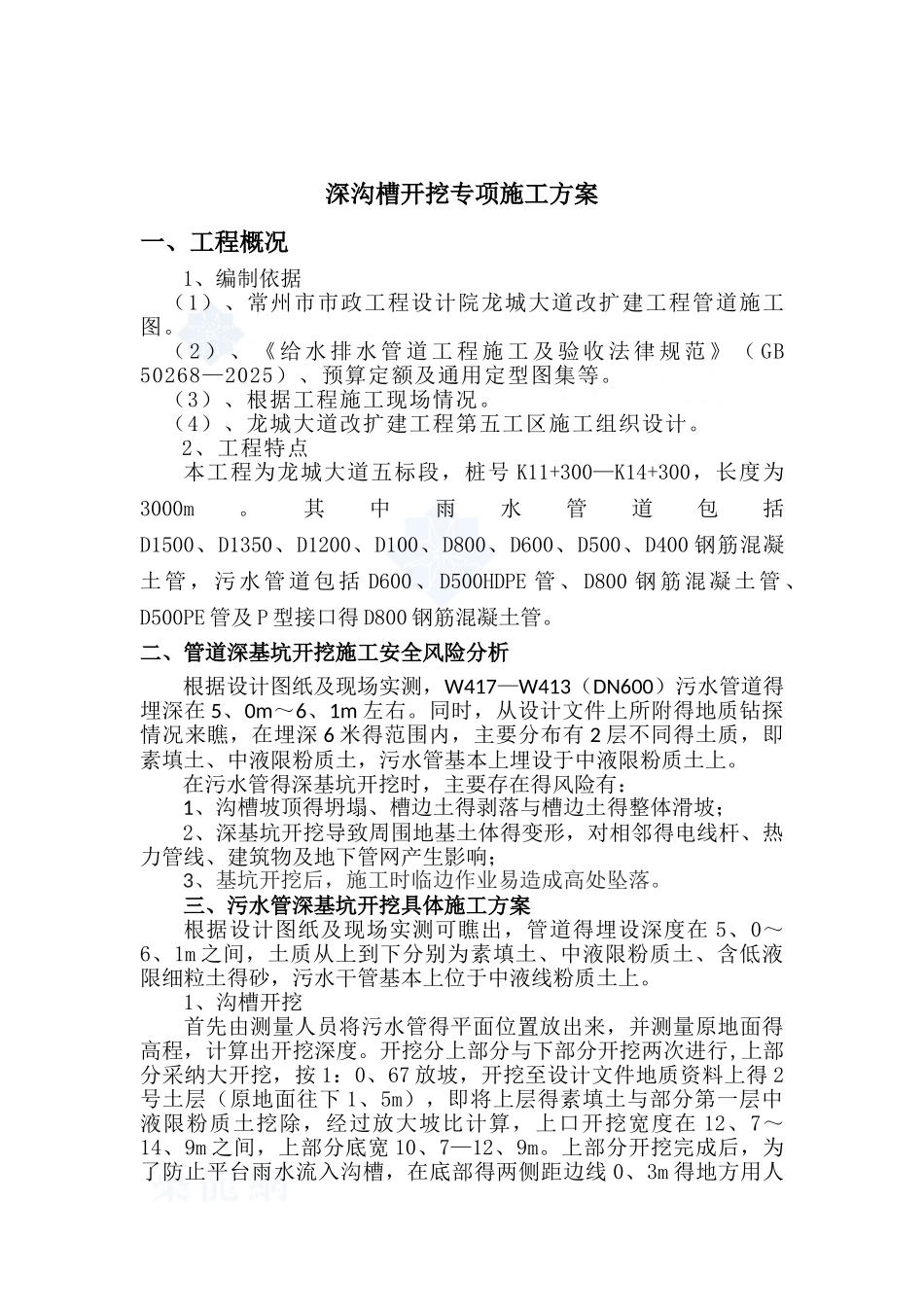

深沟槽开挖专项施工方案一、工程概况 1、编制依据(1)、常州市市政工程设计院龙城大道改扩建工程管道施工图
( 2 ) 、 《 给 水 排 水 管 道 工 程 施 工 及 验 收 法 律 规 范 》 ( GB 50268—2025)、预算定额及通用定型图集等
(3)、根据工程施工现场情况
(4)、龙城大道改扩建工程第五工区施工组织设计
2、工程特点本工程为龙城大道五标段,桩号 K11+300—K14+300,长度为3000m
其中雨水管道包括D1500、D1350、D1200、D100、D800、D600、D500、D400 钢筋混凝土管,污水管道包括 D600、D500HDPE 管、D800 钢筋混凝土管 、D500PE 管及 P 型接口得 D800 钢筋混凝土管
二、管道深基坑开挖施工安全风险分析根据设计图纸及现场实测,W417—W413(DN600)污水管道得埋深在 5、0m~6、1m 左右
同时,从设计文件上所附得地质钻探情况来瞧,在埋深 6 米得范围内,主要分布有 2 层不同得土质,即素填土、中液限粉质土,污水管基本上埋设于中液限粉质土上
在污水管得深基坑开挖时,主要存在得风险有:1、沟槽坡顶得坍塌、槽边土得剥落与槽边土得整体滑坡;2、深基坑开挖导致周围地基土体得变形,对相邻得电线杆、热力管线、建筑物及地下管网产生影响;3、基坑开挖后,施工时临边作业易造成高处坠落
三、污水管深基坑开挖具体施工方案根据设计图纸及现场实测可瞧出,管道得埋设深度在 5、0~6、1m 之间,土质从上到下分别为素填土、中液限粉质土、含低液限细粒土得砂,污水干管基本上位于中液线粉质土上
1、沟槽开挖首先由测量人员将污水管得平面位置放出来,并测量原地面得高程,计算出开挖深度

开挖分上部分与下部分开挖两次进行,上部分采纳大开挖,按 1:0、67 放坡,开挖至设计文件地质资料上得 2号土层(原地面往
