G312--LQ04 标段施工便道道路施工方案江苏常鑫路桥工程有限公司312 国道苏州段分流线工程 G312--LQ04 标段项目部二一三年五月312 国道苏州段分流线工程(新虞张无锡段)一、工程概况及施工特点 3二、施工部署 3三、施工工艺和施工要点 4四、安全生产和环境保护措施 7五、工程施工进度保证措施 7六、雨季施工措施 8七、标志标牌及养护管理措施 9一、工程概况及施工特点本标段起自绕城高速桥东桥台终于望虞河大桥东桥台,主线桩号 K102+91 旷 K106+81Q 总长度为 3

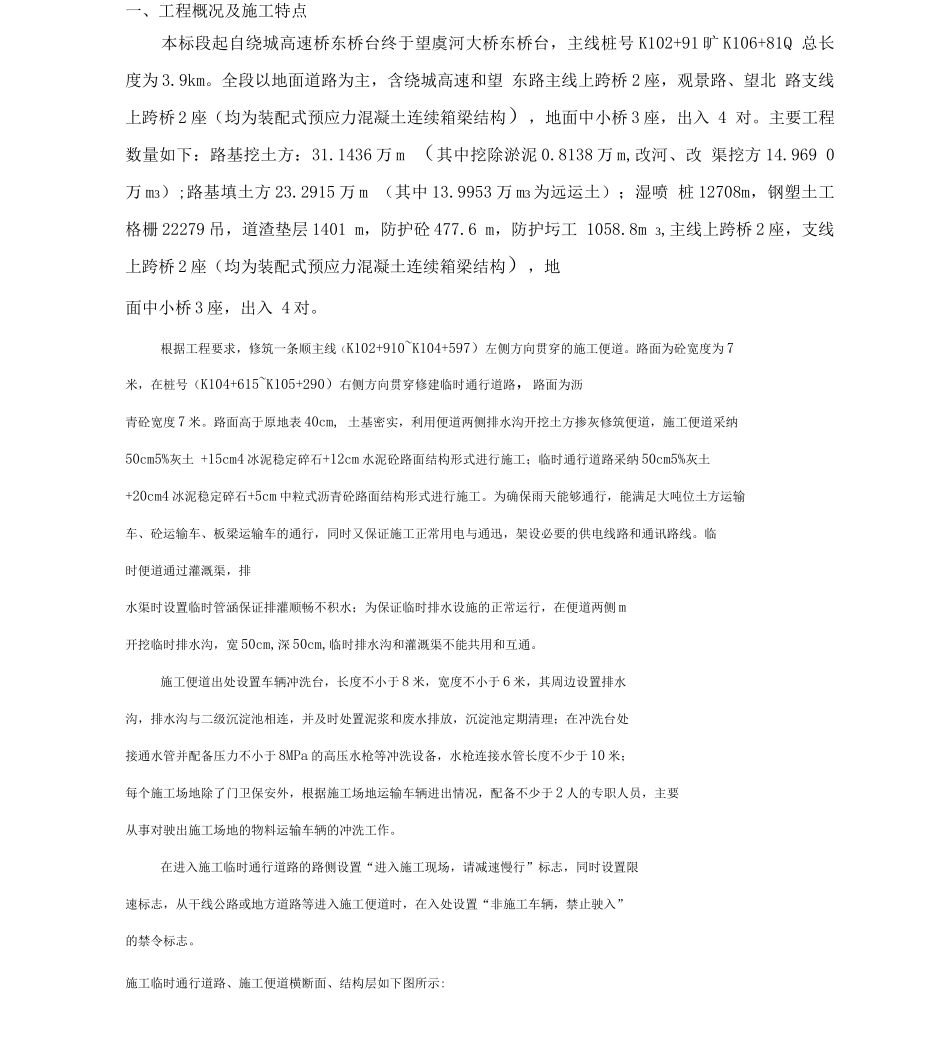

全段以地面道路为主,含绕城高速和望 东路主线上跨桥 2 座,观景路、望北 路支线上跨桥 2 座(均为装配式预应力混凝土连续箱梁结构),地面中小桥 3 座,出入 4 对
主要工程数量如下:路基挖土方:31
1436 万 m (其中挖除淤泥 0
8138 万 m,改河、改 渠挖方 14
969 0万 m3);路基填土方 23
2915 万 m (其中 13
9953 万 m3 为远运土);湿喷 桩 12708m,钢塑土工格栅 22279 吊,道渣垫层 1401 m,防护砼 477
6 m,防护圬工 1058
8m 3,主线上跨桥 2 座,支线上跨桥 2 座(均为装配式预应力混凝土连续箱梁结构),地面中小桥 3 座,出入 4 对
根据工程要求,修筑一条顺主线(K102+910~K104+597)左侧方向贯穿的施工便道
路面为砼宽度为 7米,在桩号(K104+615~K105+290)右侧方向贯穿修建临时通行道路,路面为沥青砼宽度 7 米
路面高于原地表 40cm, 土基密实,利用便道两侧排水沟开挖土方掺灰修筑便道,施工便道采纳50cm5%灰土 +15cm4 冰泥稳定碎石+12cm 水泥砼路面结构形式进行施工;临时通行道路采纳 50cm5%灰土+20cm4 冰泥稳定碎石+5cm 中粒式沥
