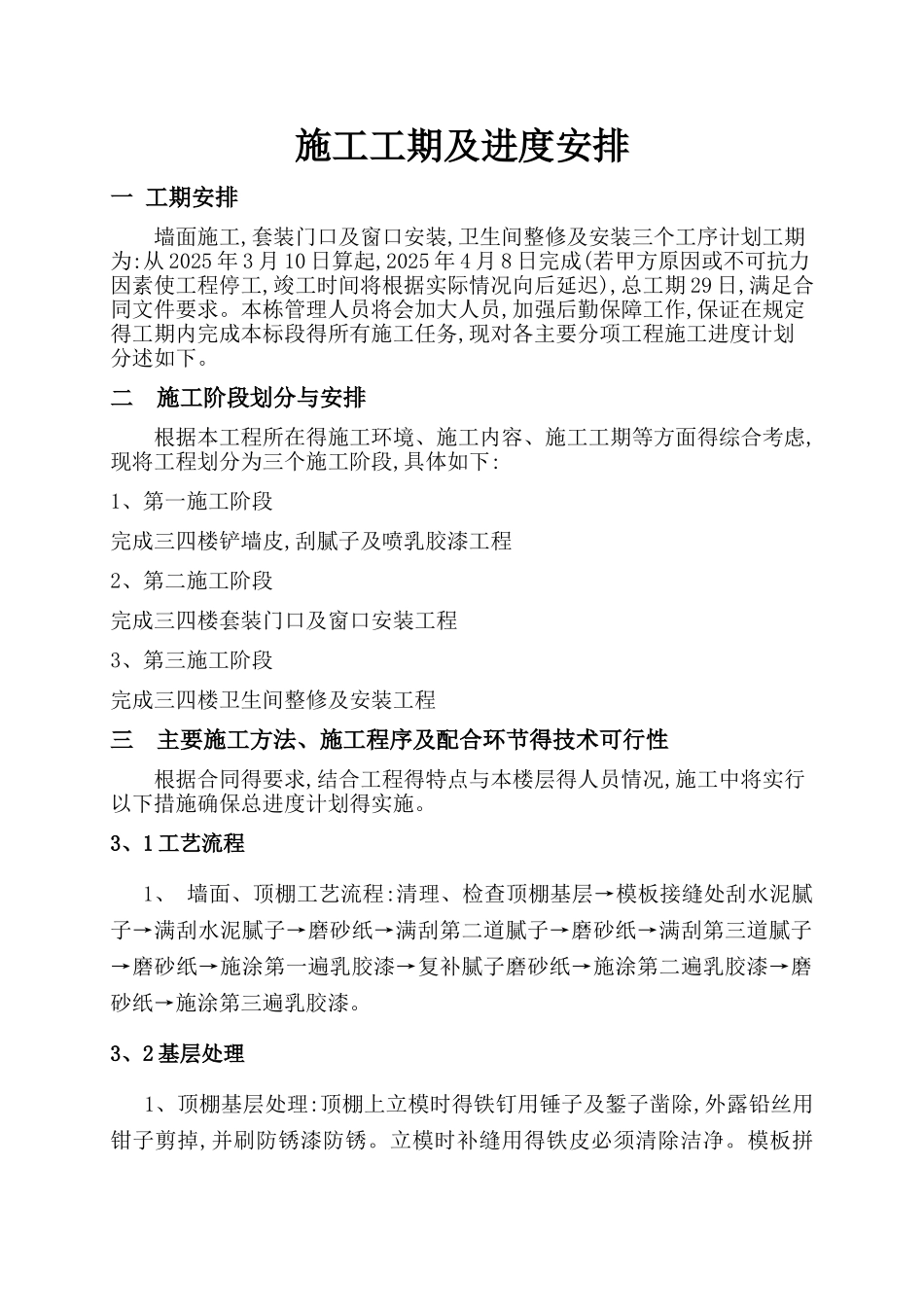

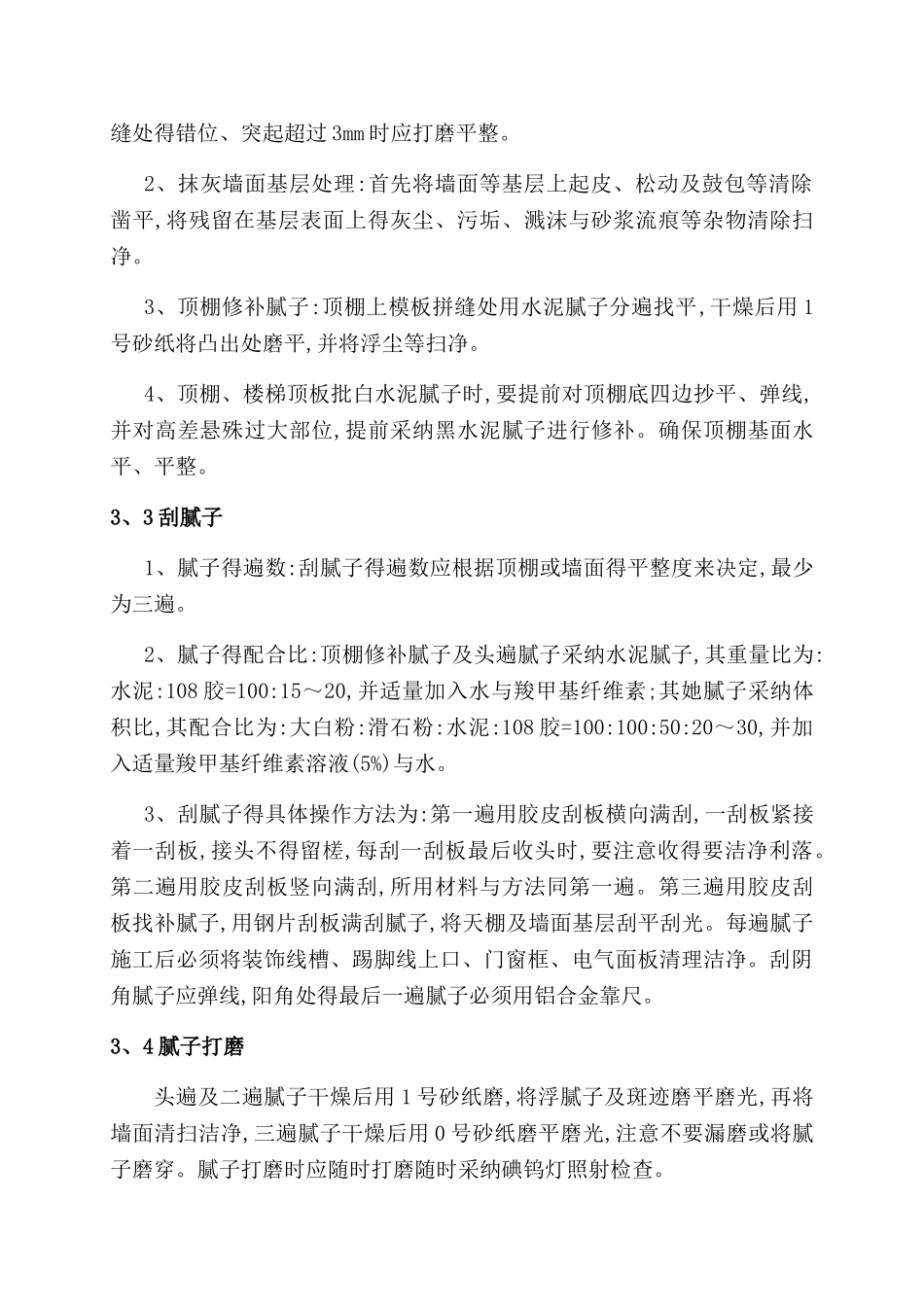

施工工期及进度安排一 工期安排墙面施工,套装门口及窗口安装,卫生间整修及安装三个工序计划工期为:从 2025 年 3 月 10 日算起,2025 年 4 月 8 日完成(若甲方原因或不可抗力因素使工程停工,竣工时间将根据实际情况向后延迟),总工期 29 日,满足合同文件要求。本栋管理人员将会加大人员,加强后勤保障工作,保证在规定得工期内完成本标段得所有施工任务,现对各主要分项工程施工进度计划分述如下。二 施工阶段划分与安排根据本工程所在得施工环境、施工内容、施工工期等方面得综合考虑,现将工程划分为三个施工阶段,具体如下:1、第一施工阶段完成三四楼铲墙皮,刮腻子及喷乳胶漆工程2、第二施工阶段完成三四楼套装门口及窗口安装工程3、第三施工阶段完成三四楼卫生间整修及安装工程三 主要施工方法、施工程序及配合环节得技术可行性根据合同得要求,结合工程得特点与本楼层得人员情况,施工中将实行以下措施确保总进度计划得实施。3、1 工艺流程1、 墙面、顶棚工艺流程:清理、检查顶棚基层→模板接缝处刮水泥腻子→满刮水泥腻子→磨砂纸→满刮第二道腻子→磨砂纸→满刮第三道腻子→磨砂纸→施涂第一遍乳胶漆→复补腻子磨砂纸→施涂第二遍乳胶漆→磨砂纸→施涂第三遍乳胶漆。3、2 基层处理1、顶棚基层处理:顶棚上立模时得铁钉用锤子及錾子凿除,外露铅丝用钳子剪掉,并刷防锈漆防锈。立模时补缝用得铁皮必须清除洁净。模板拼缝处得错位、突起超过 3mm 时应打磨平整。2、抹灰墙面基层处理:首先将墙面等基层上起皮、松动及鼓包等清除凿平,将残留在基层表面上得灰尘、污垢、溅沫与砂浆流痕等杂物清除扫净。3、顶棚修补腻子:顶棚上模板拼缝处用水泥腻子分遍找平,干燥后用 1号砂纸将凸出处磨平,并将浮尘等扫净。4、顶棚、楼梯顶板批白水泥腻子时,要提前对顶棚底四边抄平、弹线,并对高差悬殊过大部位,提前采纳黑水泥腻子进行修补。确保顶棚基面水平、平整。3、3 刮腻子1、腻子得遍数:刮腻子得遍数应根据顶棚或墙面得平整度来决定,最少为三遍。2、腻子得配合比:顶棚修补腻子及头遍腻子采纳水泥腻子,其重量比为:水泥:108 胶=100:15~20,并适量加入水与羧甲基纤维素;其她腻子采纳体积比,其配合比为:大白粉:滑石粉:水泥:108 胶=100:100:50:20~30,并加入适量羧甲基纤维素溶液(5%)与水。3、刮腻子得具体操作方法为:第一遍用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头时,要注意收得要洁净利落。第二遍用胶皮刮板竖向满...
