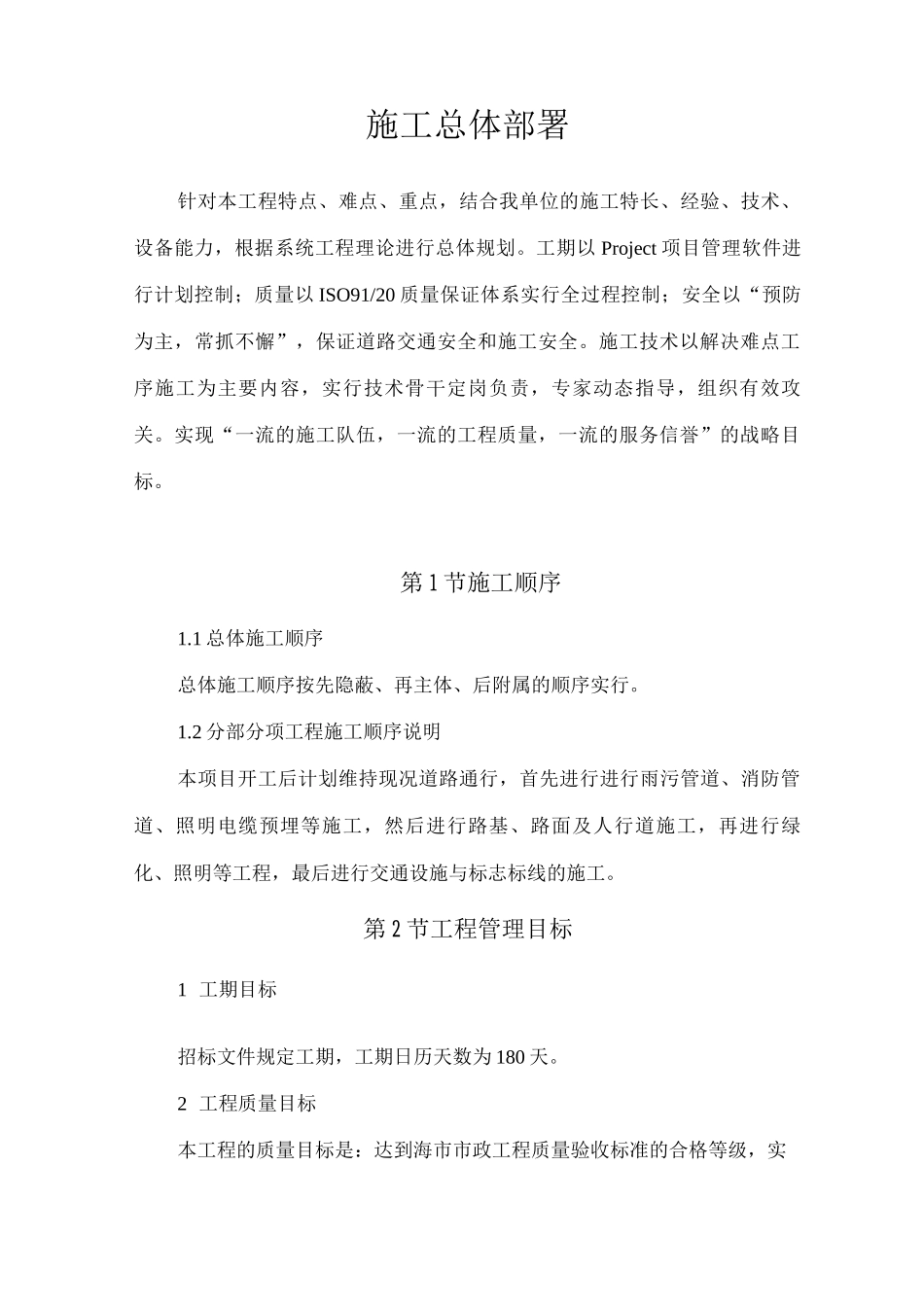

施工总体部署针对本工程特点、难点、重点,结合我单位的施工特长、经验、技术、设备能力,根据系统工程理论进行总体规划
工期以 Project 项目管理软件进行计划控制;质量以 ISO91/20 质量保证体系实行全过程控制;安全以“预防为主,常抓不懈”,保证道路交通安全和施工安全
施工技术以解决难点工序施工为主要内容,实行技术骨干定岗负责,专家动态指导,组织有效攻关
实现“一流的施工队伍,一流的工程质量,一流的服务信誉”的战略目标
第 1 节施工顺序1
1 总体施工顺序总体施工顺序按先隐蔽、再主体、后附属的顺序实行
2 分部分项工程施工顺序说明本项目开工后计划维持现况道路通行,首先进行进行雨污管道、消防管道、照明电缆预埋等施工,然后进行路基、路面及人行道施工,再进行绿化、照明等工程,最后进行交通设施与标志标线的施工
第 2 节工程管理目标1 工期目标招标文件规定工期,工期日历天数为 180 天
2 工程质量目标本工程的质量目标是:达到海市市政工程质量验收标准的合格等级,实现过程精品控制,争创市优工程
工程竣工优良率:》95%3 安全生产目标严格根据国家安全制度和规定,达到“三无一杜绝”、“一创建”的目标,无重大机械设备事故、重大交通和火灾事故;无一次性直接经济损失在五万元以上的其他工程事故;杜绝因公死亡,轻伤率控制在 3%
以内,创建海市安全文明施工场地
4 文明施工目标以《海市建设工程现场文明施工管理办法》及甲方有关安全文明要求为标准,工程弃渣、污水排放、机械噪声和扬尘控制及生活垃圾均根据文明施工和环保管理办法执行,争创“海市文明施工样板施工场地”
为本单位赢得声誉,为业主增添光彩,为环保做出努力
5 环境保护目标仔细贯彻执行国家、海市环境保护的法律法规和环境标准,采纳清洁工艺,坚持清洁生产,不断提高全体参建员工的环保意识,综合利用各种资源,最大限度的降低各种原材料的消耗,
