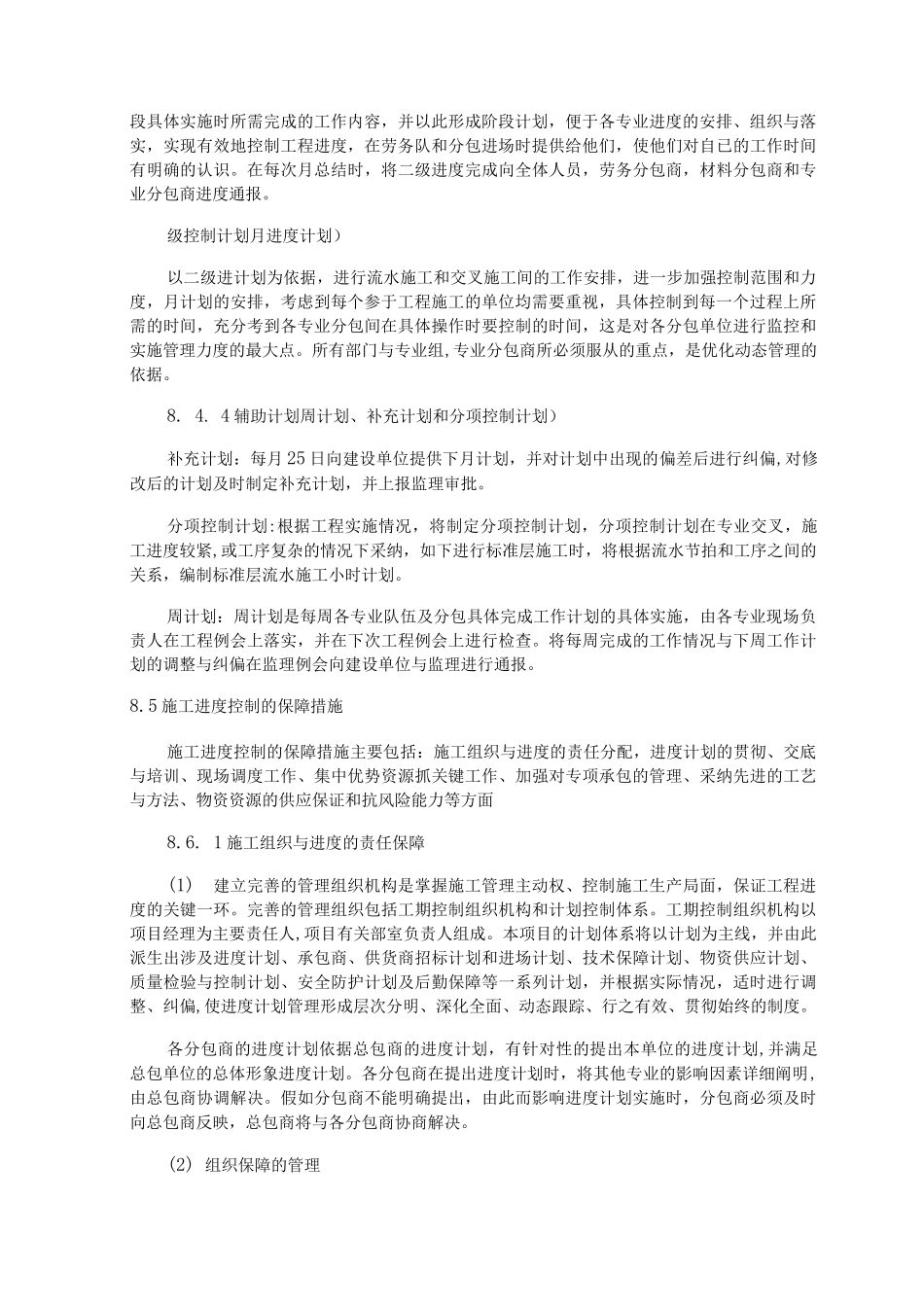

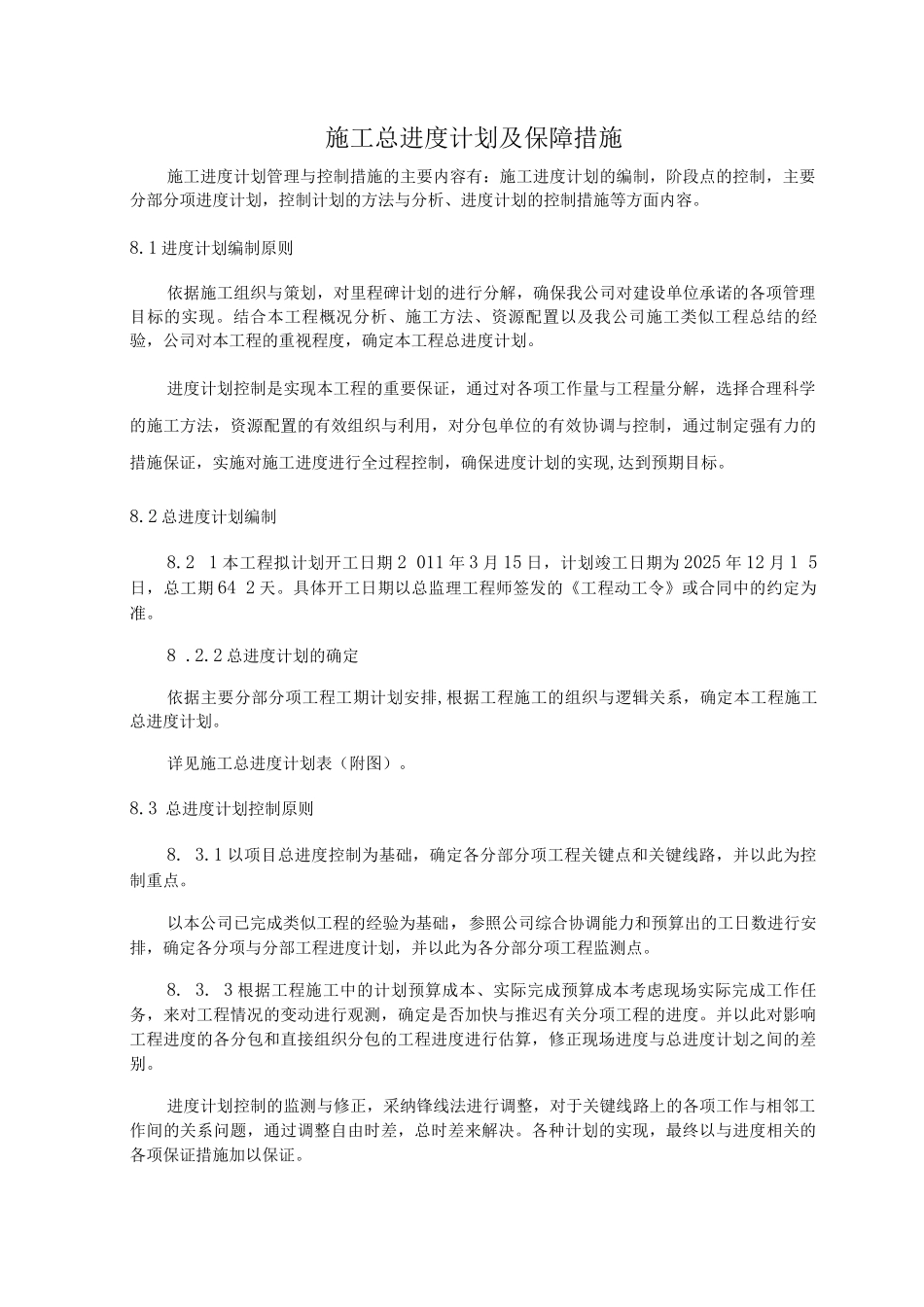

施工总进度计划及保障措施施工进度计划管理与控制措施的主要内容有:施工进度计划的编制,阶段点的控制,主要分部分项进度计划,控制计划的方法与分析、进度计划的控制措施等方面内容
1 进度计划编制原则依据施工组织与策划,对里程碑计划的进行分解,确保我公司对建设单位承诺的各项管理目标的实现
结合本工程概况分析、施工方法、资源配置以及我公司施工类似工程总结的经验,公司对本工程的重视程度,确定本工程总进度计划
进度计划控制是实现本工程的重要保证,通过对各项工作量与工程量分解,选择合理科学的施工方法,资源配置的有效组织与利用,对分包单位的有效协调与控制,通过制定强有力的措施保证,实施对施工进度进行全过程控制,确保进度计划的实现,达到预期目标
2 总进度计划编制8
2 1 本工程拟计划开工日期 2 011 年 3 月 15 日,计划竣工日期为 2025 年 12 月 1 5日,总工期 64 2 天
具体开工日期以总监理工程师签发的《工程动工令》或合同中的约定为准
2 总进度计划的确定依据主要分部分项工程工期计划安排,根据工程施工的组织与逻辑关系,确定本工程施工总进度计划
详见施工总进度计划表(附图)

3 总进度计划控制原则8
1 以项目总进度控制为基础,确定各分部分项工程关键点和关键线路,并以此为控制重点
以本公司已完成类似工程的经验为基础,参照公司综合协调能力和预算出的工日数进行安排,确定各分项与分部工程进度计划,并以此为各分部分项工程监测点
3 根据工程施工中的计划预算成本、实际完成预算成本考虑现场实际完成工作任务,来对工程情况的变动进行观测,确定是否加快与推迟有关分项工程的进度
并以此对影响工程进度的各分包和直接组织分包的工程进度进行估算,修正现场进度与总进度计划之间的差别
进度计划控制的监测与修正,采纳锋线法进行调整,对于关键线路上的各项工作与
