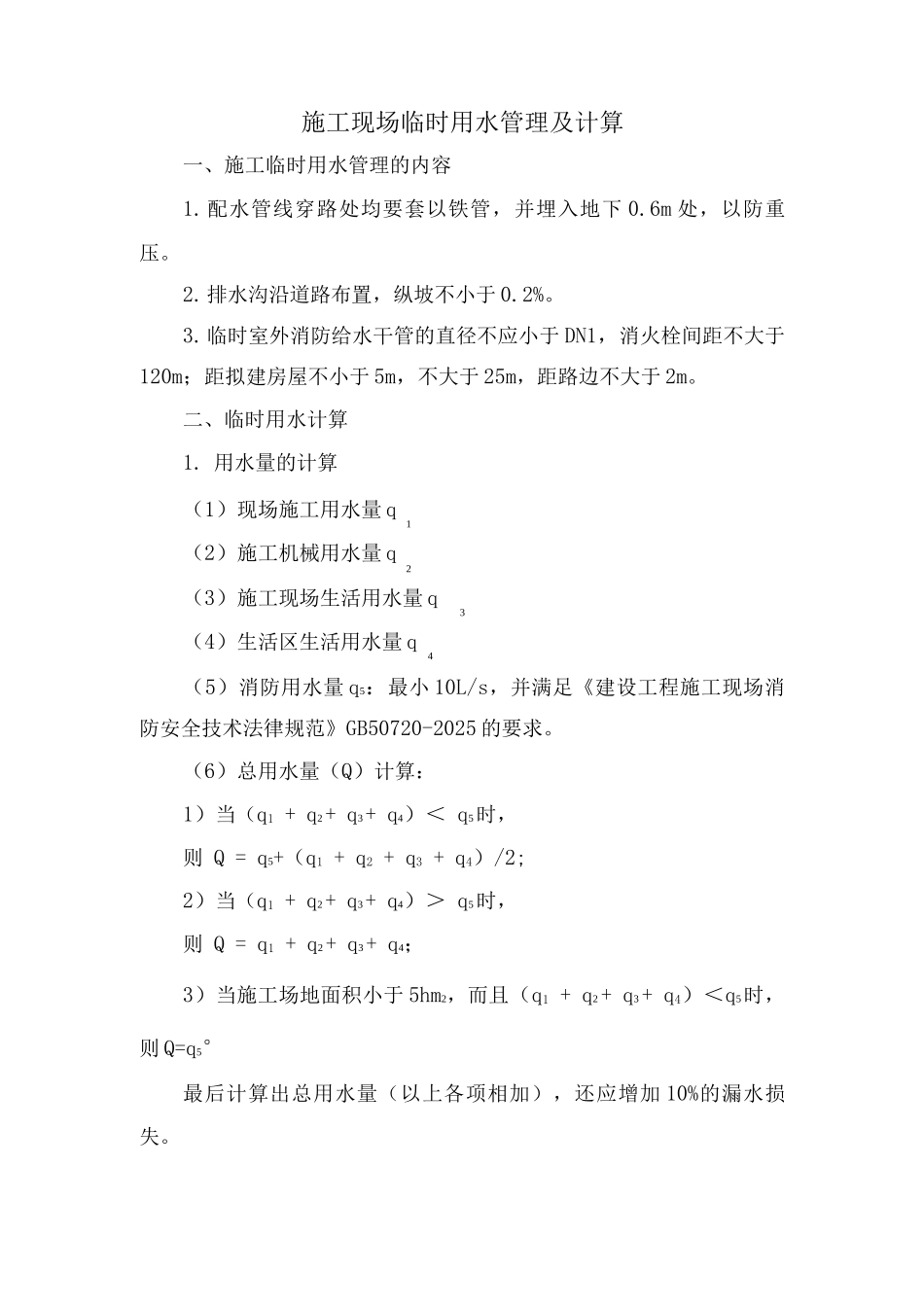

施工现场临时用水管理及计算一、施工临时用水管理的内容1.配水管线穿路处均要套以铁管,并埋入地下 0.6m 处,以防重压。2.排水沟沿道路布置,纵坡不小于 0.2%。3.临时室外消防给水干管的直径不应小于 DN1,消火栓间距不大于120m;距拟建房屋不小于 5m,不大于 25m,距路边不大于 2m。二、临时用水计算1. 用水量的计算(1)现场施工用水量 q1(2)施工机械用水量 q2(3)施工现场生活用水量 q3(4)生活区生活用水量 q4(5)消防用水量 q5:最小 10L/s,并满足《建设工程施工现场消防安全技术法律规范》GB50720-2025 的要求。(6)总用水量(Q)计算:1)当(q1 + q2 + q3 + q4)< q5 时,则 Q = q5+(q1 + q2 + q3 + q4)/2;2)当(q1 + q2 + q3 + q4)> q5 时,则 Q = q1 + q2 + q3 + q4;3)当施工场地面积小于 5hm2,而且(q1 + q2 + q3 + q4)<q5时,则 Q=q5°最后计算出总用水量(以上各项相加),还应增加 10%的漏水损失。2. 临时用水管径计算d 配水管直径,m;Q 耗水量,L/s;注:1L=10 立方分米。v 管网中水流速度(1.52m/s)。
