施工现场临电布置1、用电容量计算本工程现场用电负荷根据用电机具类别分为电动机负荷、电焊机负荷和照明负荷,各种机具 设备容量、相关参数及其计算如下表所示
表一为总统计表,表二为电动机负荷计算表,表三为电焊机负荷计算表,表四为照明热 力负荷计算表
表中阴影部分为设备固有参数,设备容量参见土建、机电专业机具使用计划 表,其它参数从相关技术手册中查得;其它部分为计算数据
由于用电高峰在结构施工期间, 故不考虑装修期间室外电梯的负荷容量

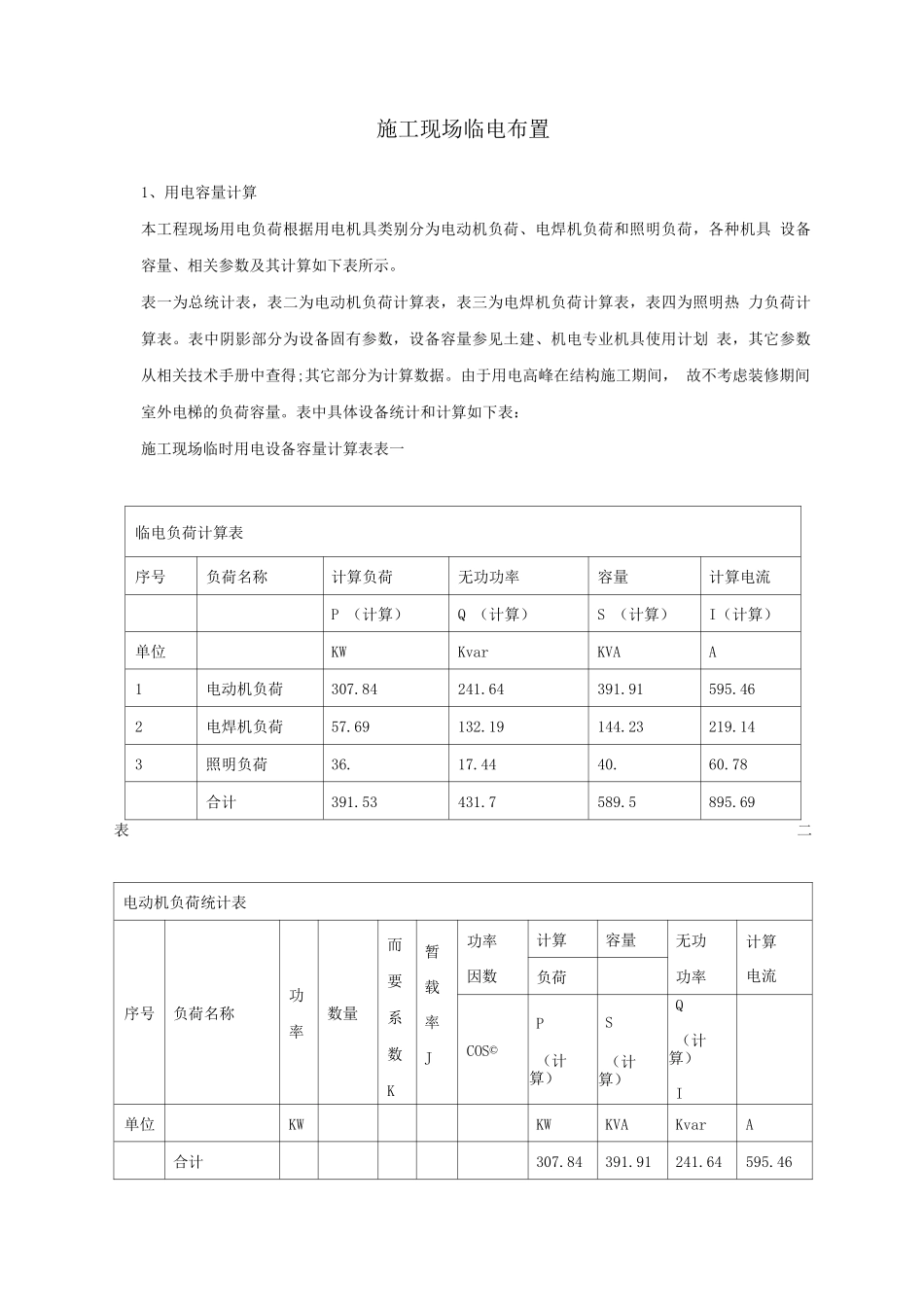

表中具体设备统计和计算如下表:施工现场临时用电设备容量计算表表一临电负荷计算表序号负荷名称计算负荷无功功率容量计算电流P (计算)Q (计算)S (计算)I(计算)单位KWKvarKVAA1电动机负荷307
462电焊机负荷57
143照明负荷36
78合计391
69表二电动机负荷统计表序号负荷名称功率数量而 要 系数K暂载率J功率因数计算容量无功功率计算电流负荷COS©P(计算)S(计算)Q(计算)I单位KWKWKVAKvarA合计307

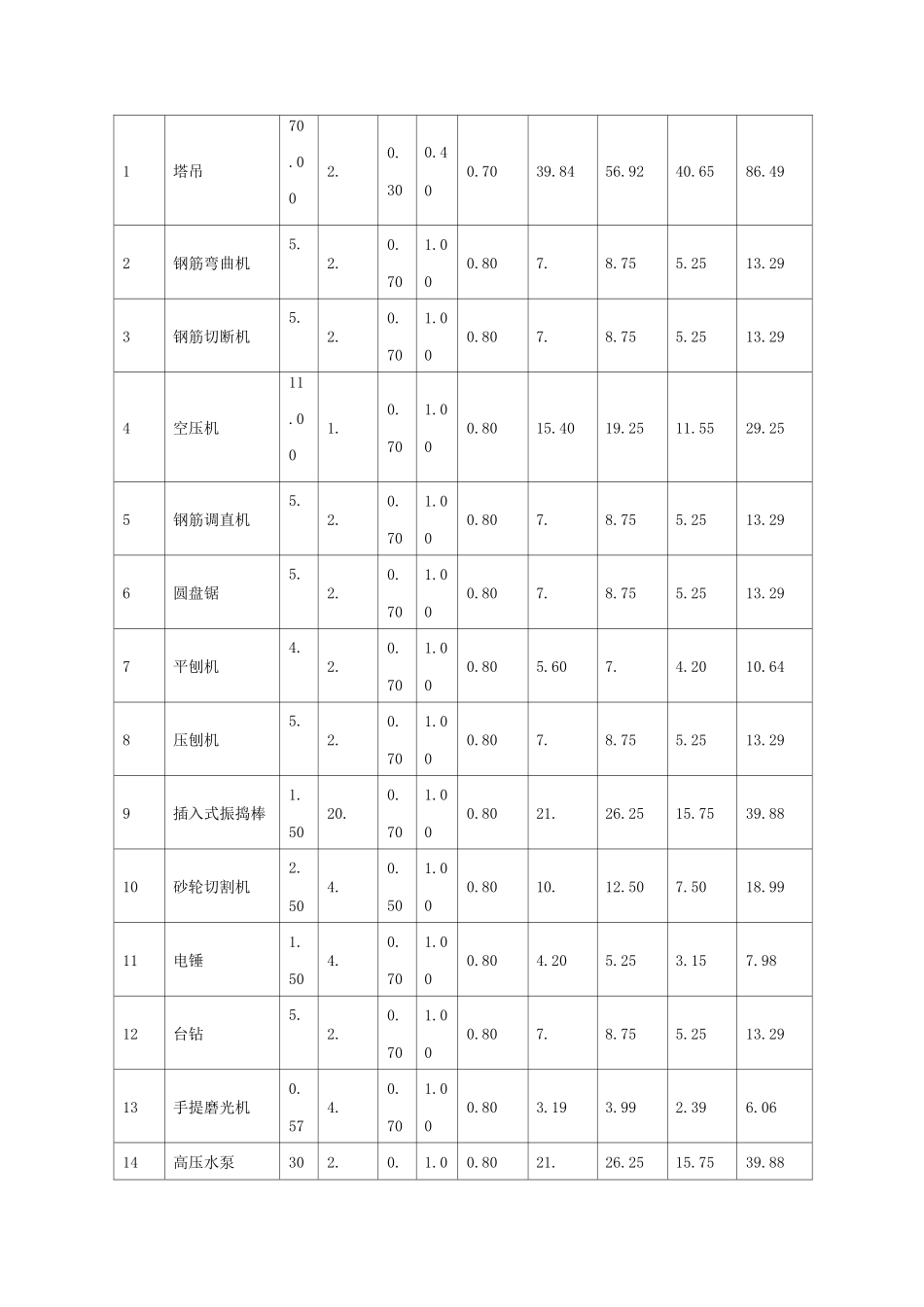

461塔吊70
492钢筋弯曲机5
293钢筋切断机5
294空压机11

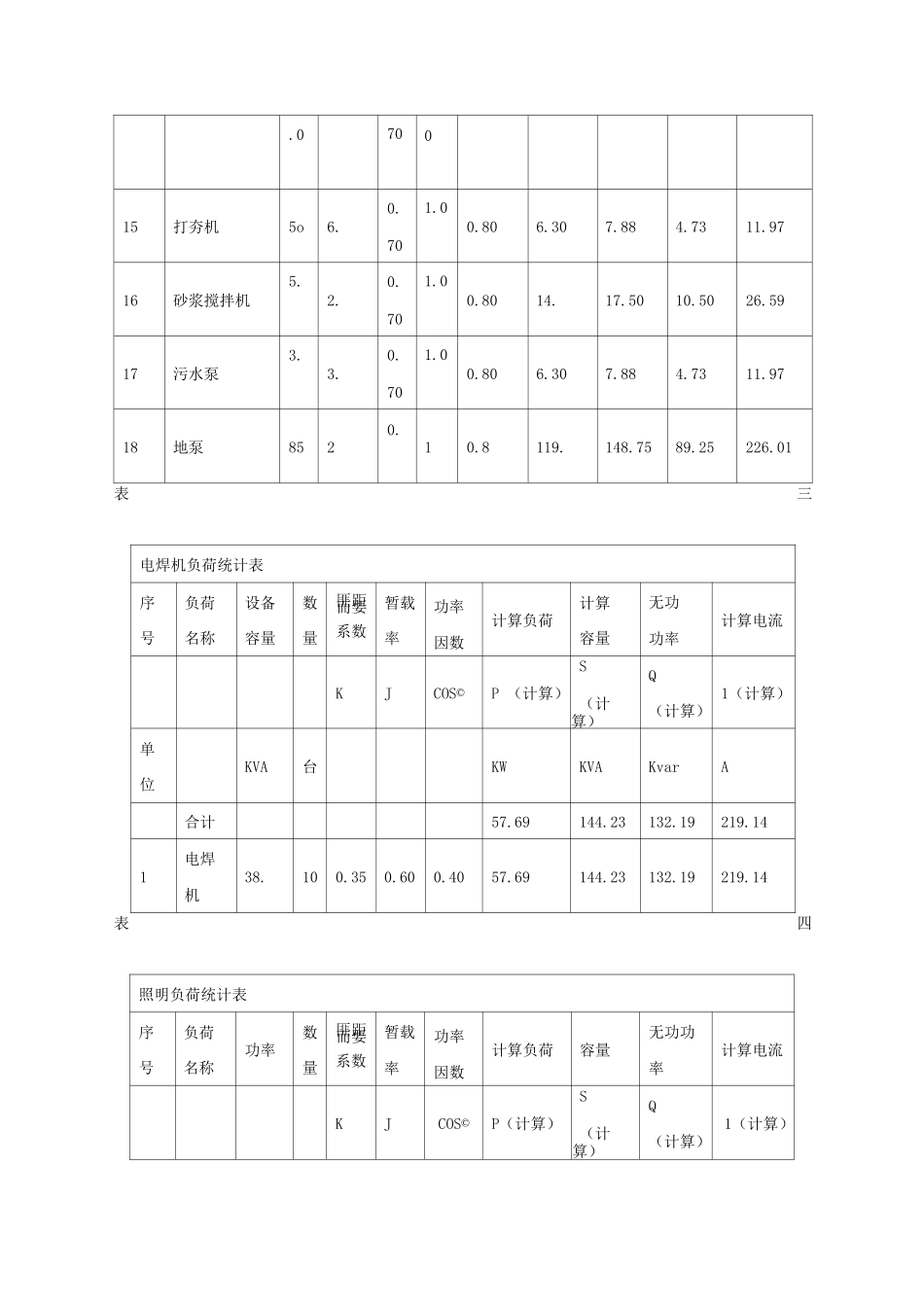

255钢筋调直机5
296圆盘锯5
297平刨机4
648压刨机5
