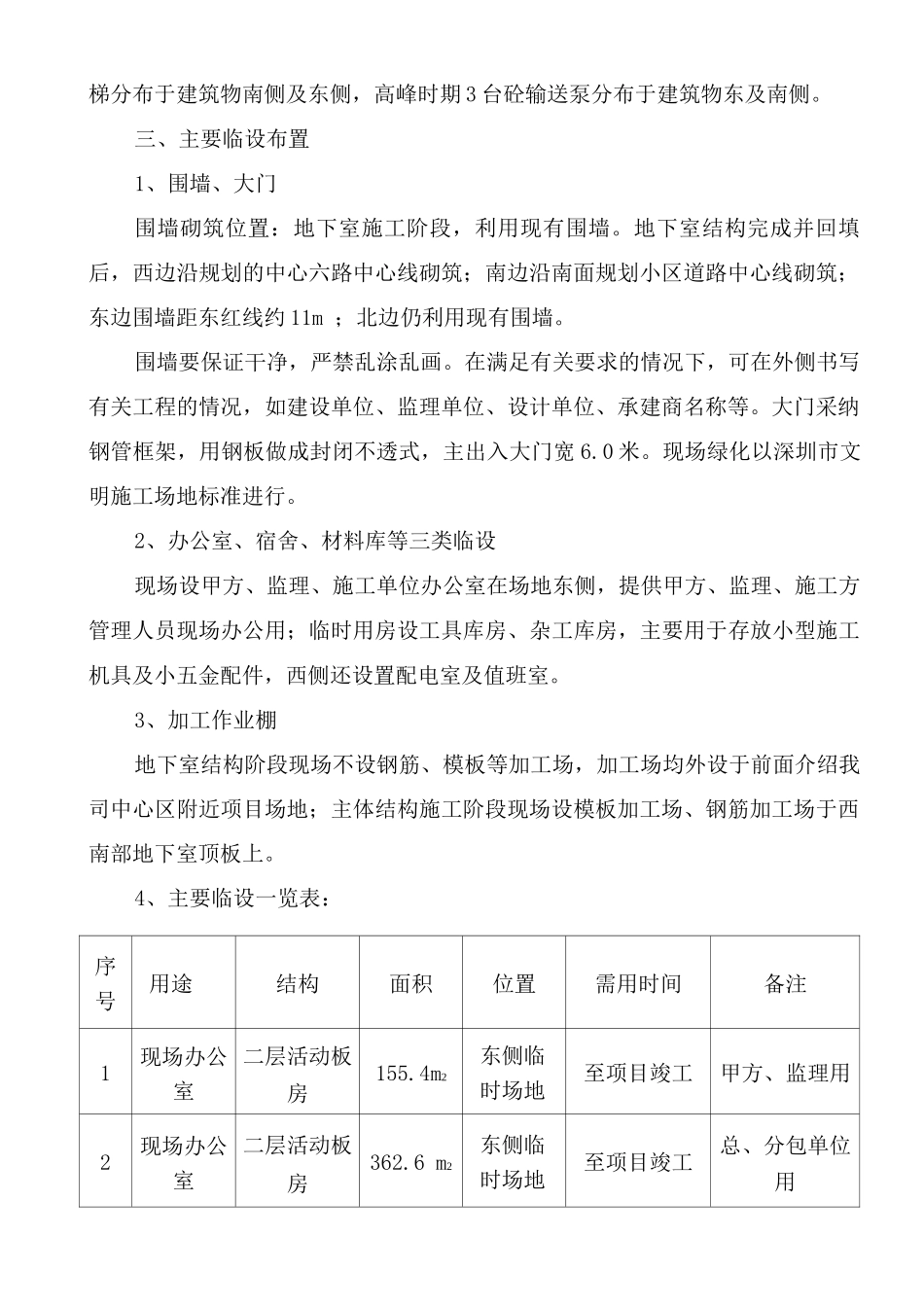

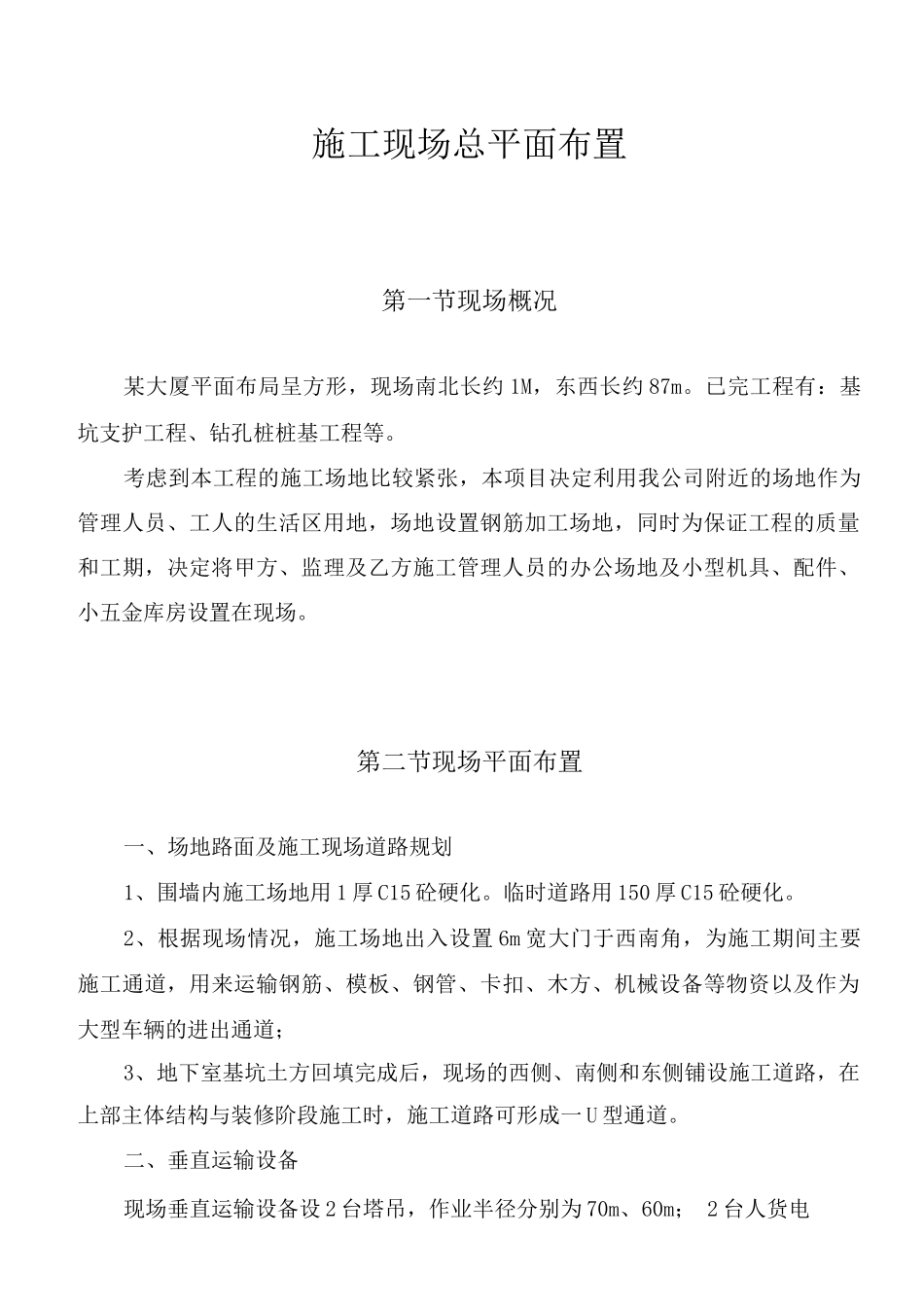

施工现场总平面布置第一节现场概况某大厦平面布局呈方形,现场南北长约 1M,东西长约 87m。已完工程有:基坑支护工程、钻孔桩桩基工程等。考虑到本工程的施工场地比较紧张,本项目决定利用我公司附近的场地作为管理人员、工人的生活区用地,场地设置钢筋加工场地,同时为保证工程的质量和工期,决定将甲方、监理及乙方施工管理人员的办公场地及小型机具、配件、小五金库房设置在现场。第二节现场平面布置一、场地路面及施工现场道路规划1、围墙内施工场地用 1 厚 C15 砼硬化。临时道路用 150 厚 C15 砼硬化。2、根据现场情况,施工场地出入设置 6m 宽大门于西南角,为施工期间主要施工通道,用来运输钢筋、模板、钢管、卡扣、木方、机械设备等物资以及作为大型车辆的进出通道;3、地下室基坑土方回填完成后,现场的西侧、南侧和东侧铺设施工道路,在上部主体结构与装修阶段施工时,施工道路可形成一 U 型通道。二、垂直运输设备现场垂直运输设备设 2 台塔吊,作业半径分别为 70m、60m; 2 台人货电梯分布于建筑物南侧及东侧,高峰时期 3 台砼输送泵分布于建筑物东及南侧。三、主要临设布置1、围墙、大门围墙砌筑位置:地下室施工阶段,利用现有围墙。地下室结构完成并回填后,西边沿规划的中心六路中心线砌筑;南边沿南面规划小区道路中心线砌筑;东边围墙距东红线约 11m ;北边仍利用现有围墙。围墙要保证干净,严禁乱涂乱画。在满足有关要求的情况下,可在外侧书写有关工程的情况,如建设单位、监理单位、设计单位、承建商名称等。大门采纳钢管框架,用钢板做成封闭不透式,主出入大门宽 6.0 米。现场绿化以深圳市文明施工场地标准进行。2、办公室、宿舍、材料库等三类临设现场设甲方、监理、施工单位办公室在场地东侧,提供甲方、监理、施工方管理人员现场办公用;临时用房设工具库房、杂工库房,主要用于存放小型施工机具及小五金配件,西侧还设置配电室及值班室。3、加工作业棚地下室结构阶段现场不设钢筋、模板等加工场,加工场均外设于前面介绍我司中心区附近项目场地;主体结构施工阶段现场设模板加工场、钢筋加工场于西南部地下室顶板上。4、主要临设一览表:序号用途结构面积位置需用时间备注1现场办公室二层活动板房155.4m2东侧临时场地至项目竣工甲方、监理用2现场办公室二层活动板房362.6 m2东侧临时场地至项目竣工总、分包单位用3配电房一层砖房15m2至项目竣工配电4材料库一层砖房70m2至项目竣工材料存放5...
