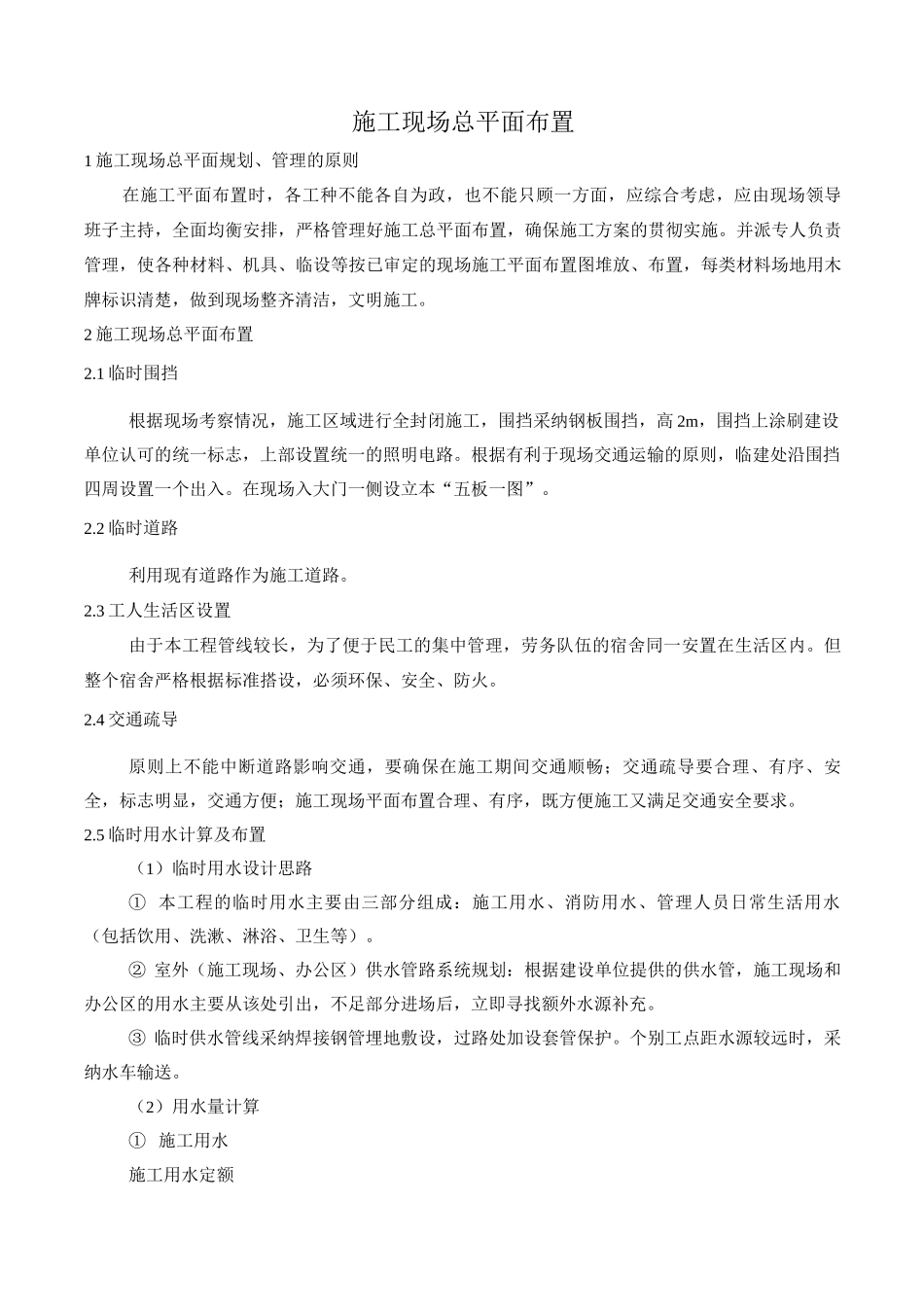

施工现场总平面布置1 施工现场总平面规划、管理的原则在施工平面布置时,各工种不能各自为政,也不能只顾一方面,应综合考虑,应由现场领导班子主持,全面均衡安排,严格管理好施工总平面布置,确保施工方案的贯彻实施
并派专人负责管理,使各种材料、机具、临设等按已审定的现场施工平面布置图堆放、布置,每类材料场地用木牌标识清楚,做到现场整齐清洁,文明施工
2 施工现场总平面布置2
1 临时围挡根据现场考察情况,施工区域进行全封闭施工,围挡采纳钢板围挡,高 2m,围挡上涂刷建设单位认可的统一标志,上部设置统一的照明电路
根据有利于现场交通运输的原则,临建处沿围挡四周设置一个出入
在现场入大门一侧设立本“五板一图”
2 临时道路利用现有道路作为施工道路
3 工人生活区设置由于本工程管线较长,为了便于民工的集中管理,劳务队伍的宿舍同一安置在生活区内
但整个宿舍严格根据标准搭设,必须环保、安全、防火
4 交通疏导原则上不能中断道路影响交通,要确保在施工期间交通顺畅;交通疏导要合理、有序、安全,标志明显,交通方便;施工现场平面布置合理、有序,既方便施工又满足交通安全要求
5 临时用水计算及布置(1)临时用水设计思路① 本工程的临时用水主要由三部分组成:施工用水、消防用水、管理人员日常生活用水(包括饮用、洗漱、淋浴、卫生等)
② 室外(施工现场、办公区)供水管路系统规划:根据建设单位提供的供水管,施工现场和办公区的用水主要从该处引出,不足部分进场后,立即寻找额外水源补充
③ 临时供水管线采纳焊接钢管埋地敷设,过路处加设套管保护
个别工点距水源较远时,采纳水车输送

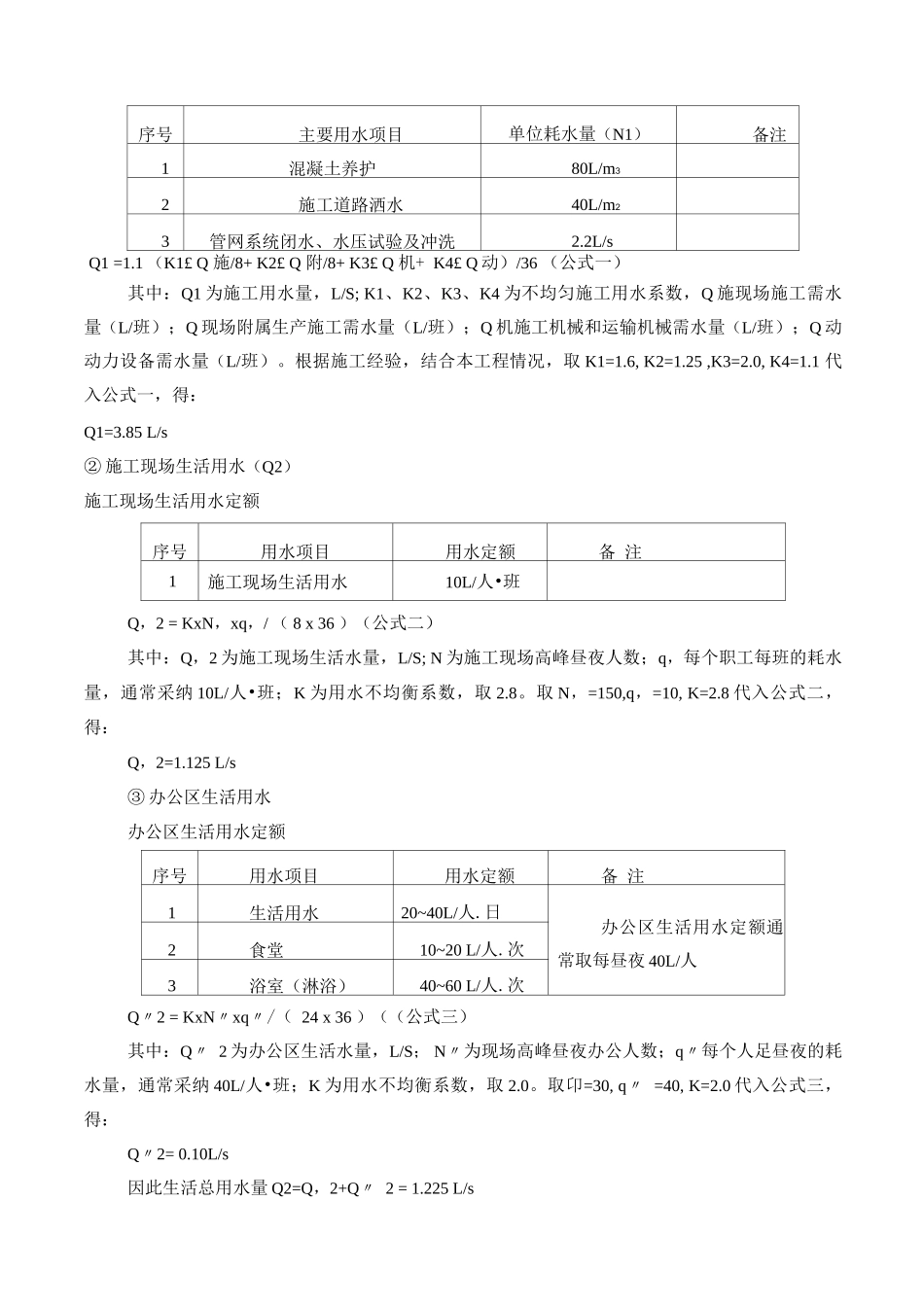

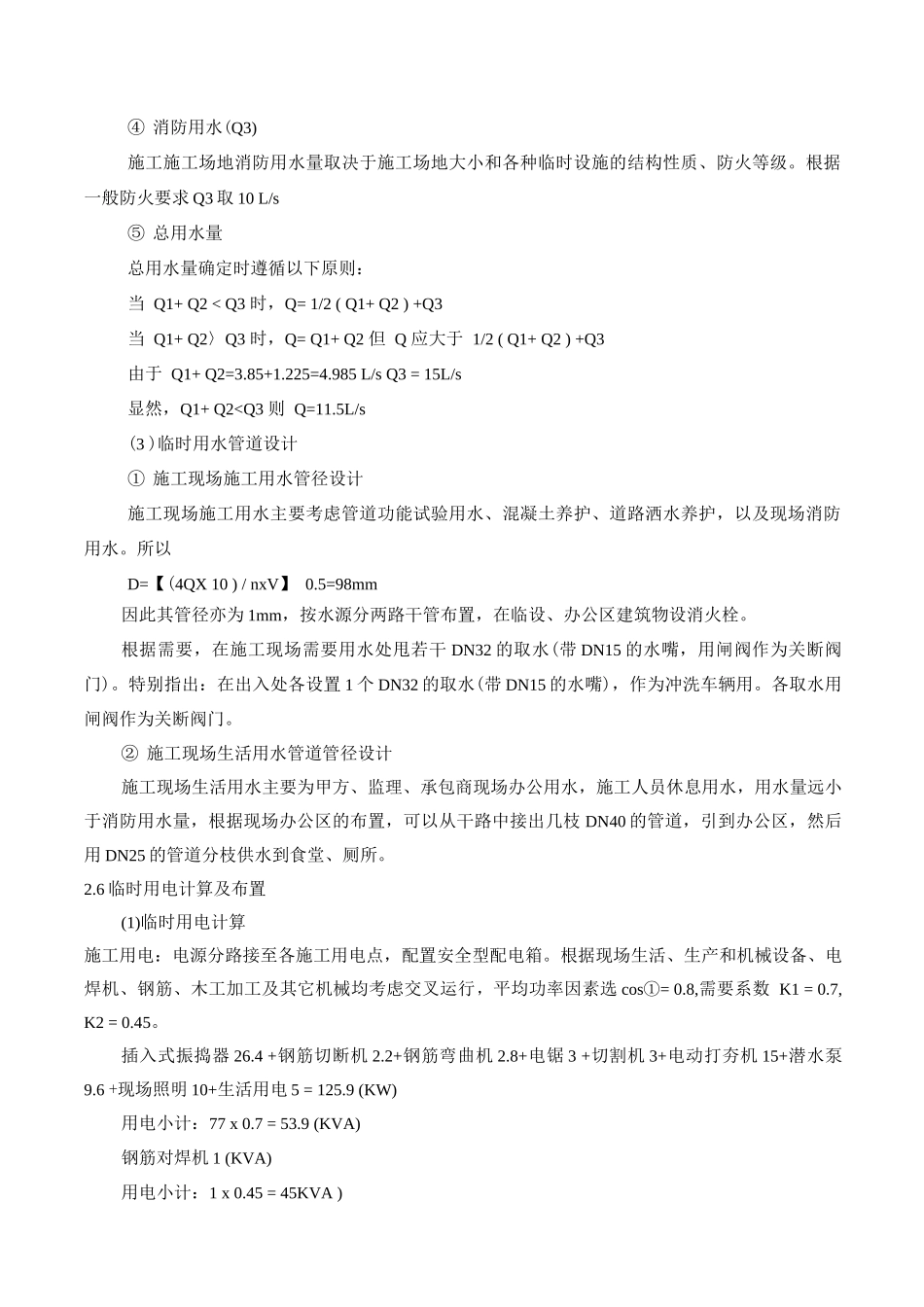

(2)用水量计算① 施工用水施工用水定额序号主要用水项目单位耗水量(N1)备注1混凝土养护80L/m32施工道路洒水40L/m23管网系统闭水、水压试验及冲洗2
2L/sQ1 =1
1 (K1£ Q 施/8+ K2£ Q 附
