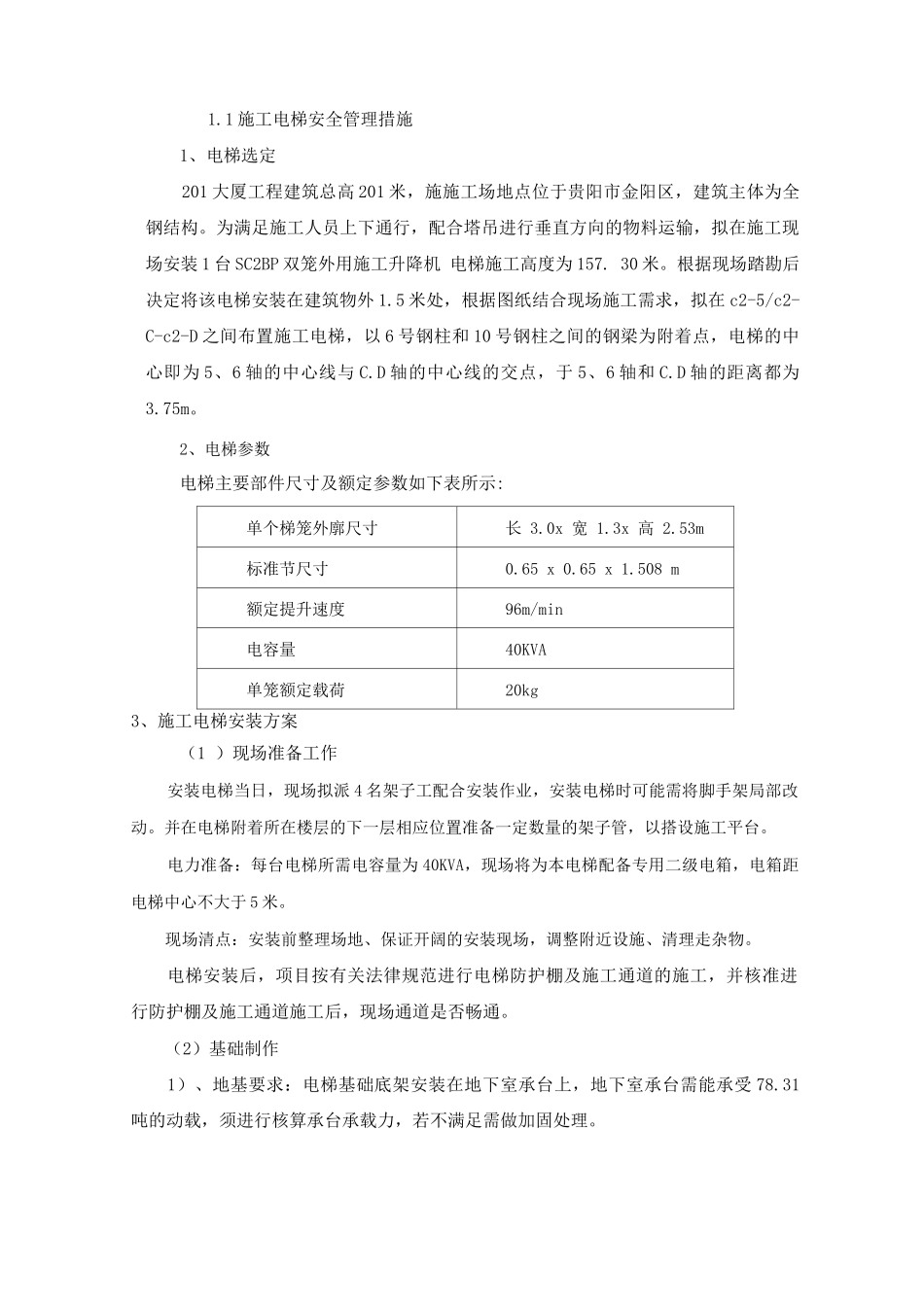

1.1 施工电梯安全管理措施1、电梯选定201 大厦工程建筑总高 201 米,施施工场地点位于贵阳市金阳区,建筑主体为全钢结构。为满足施工人员上下通行,配合塔吊进行垂直方向的物料运输,拟在施工现场安装 1 台 SC2BP 双笼外用施工升降机 电梯施工高度为 157. 30 米。根据现场踏勘后决定将该电梯安装在建筑物外 1.5 米处,根据图纸结合现场施工需求,拟在 c2-5/c2-C-c2-D 之间布置施工电梯,以 6 号钢柱和 10 号钢柱之间的钢梁为附着点,电梯的中心即为 5、6 轴的中心线与 C.D 轴的中心线的交点,于 5、6 轴和 C.D 轴的距离都为3.75m。2、电梯参数电梯主要部件尺寸及额定参数如下表所示:单个梯笼外廓尺寸长 3.0x 宽 1.3x 高 2.53m标准节尺寸0.65 x 0.65 x 1.508 m额定提升速度96m/min电容量40KVA单笼额定载荷20kg3、施工电梯安装方案(1 )现场准备工作安装电梯当日,现场拟派 4 名架子工配合安装作业,安装电梯时可能需将脚手架局部改动。并在电梯附着所在楼层的下一层相应位置准备一定数量的架子管,以搭设施工平台。电力准备:每台电梯所需电容量为 40KVA,现场将为本电梯配备专用二级电箱,电箱距电梯中心不大于 5 米。现场清点:安装前整理场地、保证开阔的安装现场,调整附近设施、清理走杂物。电梯安装后,项目按有关法律规范进行电梯防护棚及施工通道的施工,并核准进行防护棚及施工通道施工后,现场通道是否畅通。(2)基础制作1)、地基要求:电梯基础底架安装在地下室承台上,地下室承台需能承受 78.31吨的动载,须进行核算承台承载力,若不满足需做加固处理。2)、确定外用施工电梯位置后,在底版上浇注 30 厘米混凝土,采纳 M26 穿顶板螺栓将底架固定在地下室浇注承台上。(3)物资准备名称电梯所需物资备注标准节150 节自备件附着拉杆40 道见图纸斜撑杆40 根见图纸‘z’形耳板40加工件梯笼2 个自备件底架1 个自备件底架连接螺栓4 个M26 x 450mm护栏及其他配件配齐自备件(4)施工电梯的安装工艺1)安装起重设备可采纳现场塔吊。2)根据方案设计的施工电梯定位图纸在现场的电梯井承台和地下室顶板上测量放线,找出电梯底架、标准节、固定螺栓孔等位置。3)安装电梯的底座,在地下室承台上浇注 30 混凝土,采纳 M26 穿顶板螺栓将电梯底架固定在地下室浇注承台上。并注意调平底座的水平度,使底座水平度控制在0.2%以内。螺栓的预紧力为 350N-MO如电梯底架承重处与基础间有间...
