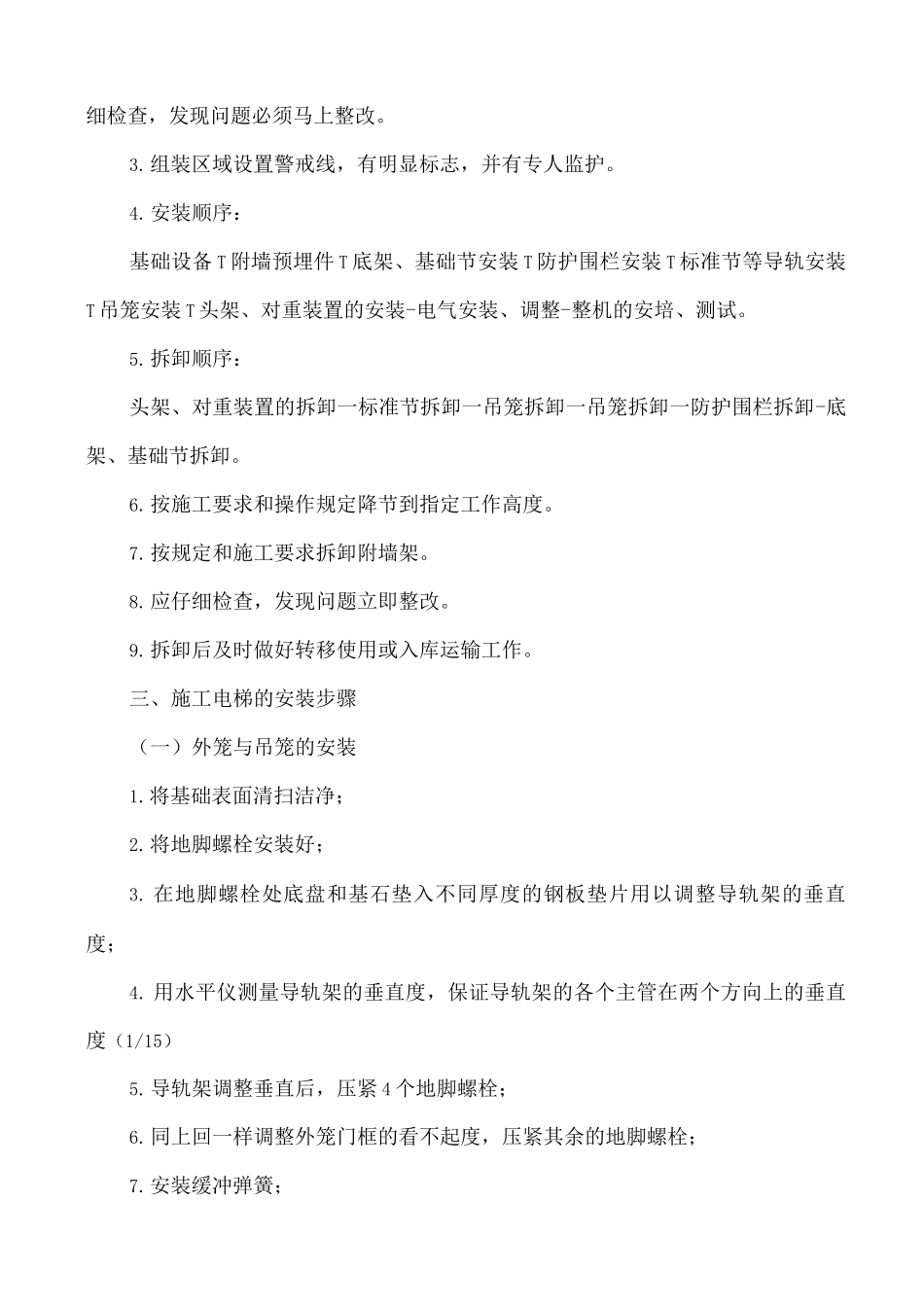

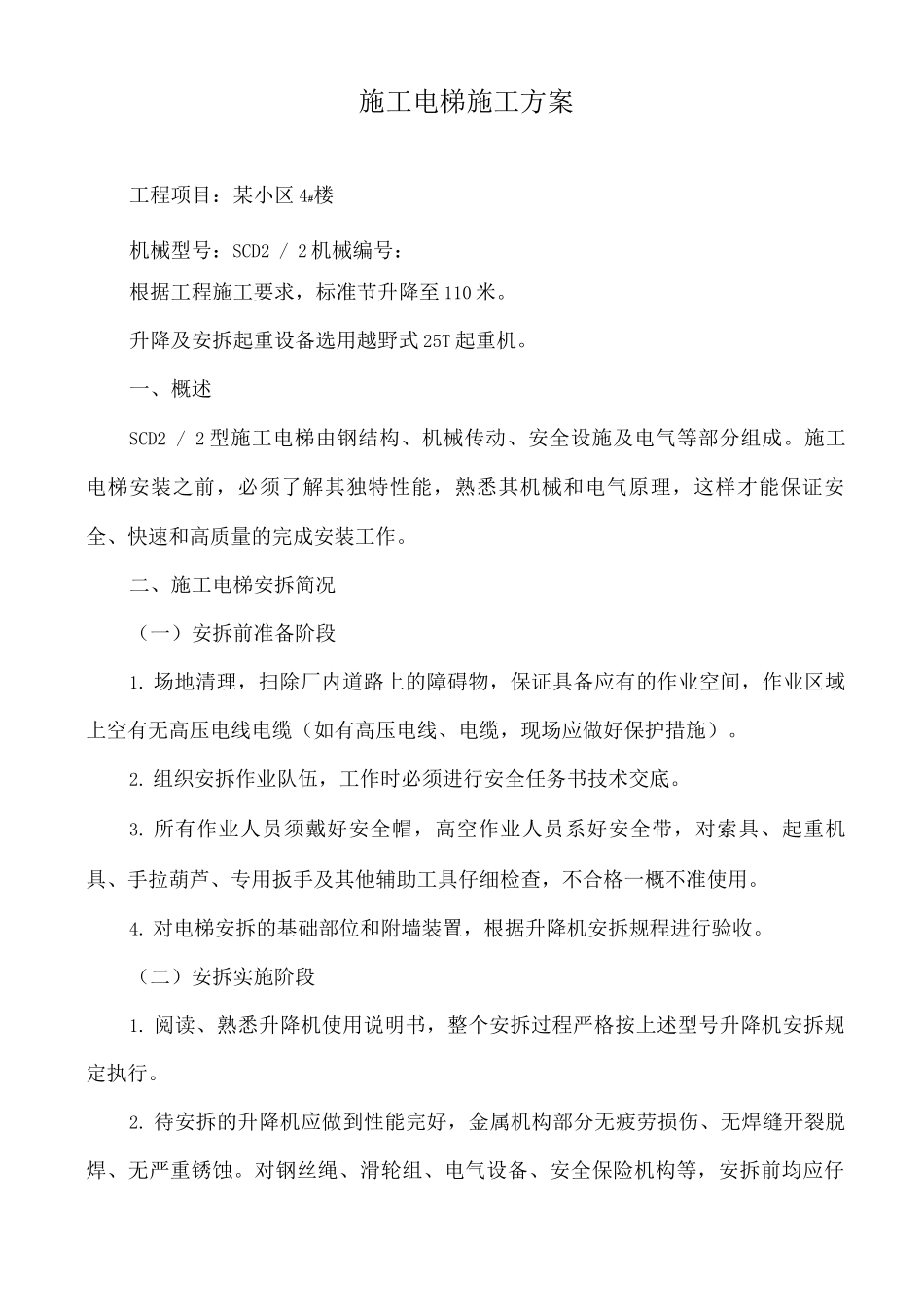

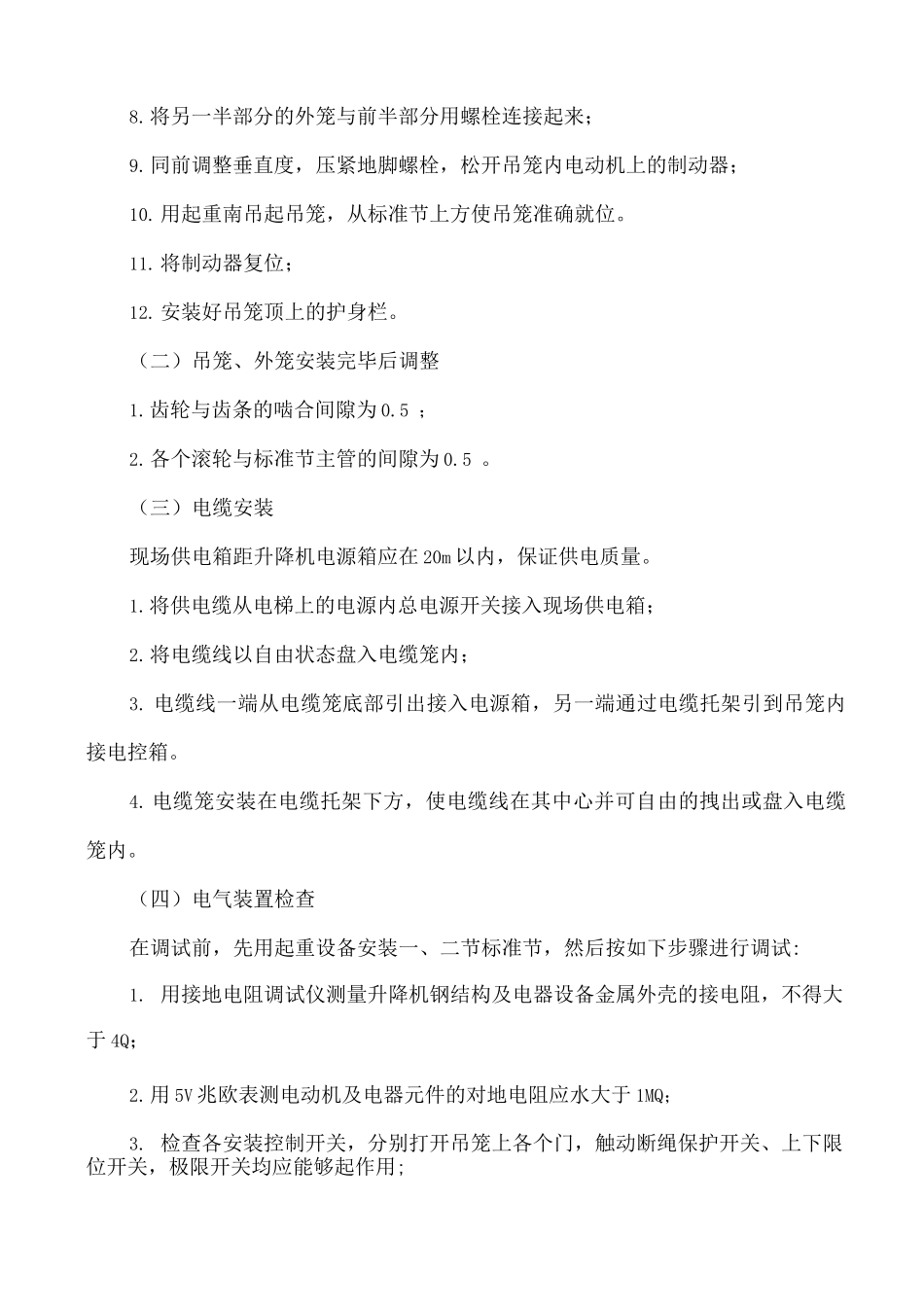

施工电梯施工方案工程项目:某小区 4#楼机械型号:SCD2 / 2 机械编号:根据工程施工要求,标准节升降至 110 米。升降及安拆起重设备选用越野式 25T 起重机。一、概述SCD2 / 2 型施工电梯由钢结构、机械传动、安全设施及电气等部分组成。施工电梯安装之前,必须了解其独特性能,熟悉其机械和电气原理,这样才能保证安全、快速和高质量的完成安装工作。二、施工电梯安拆简况(一)安拆前准备阶段1. 场地清理,扫除厂内道路上的障碍物,保证具备应有的作业空间,作业区域上空有无高压电线电缆(如有高压电线、电缆,现场应做好保护措施)。2. 组织安拆作业队伍,工作时必须进行安全任务书技术交底。3. 所有作业人员须戴好安全帽,高空作业人员系好安全带,对索具、起重机具、手拉葫芦、专用扳手及其他辅助工具仔细检查,不合格一概不准使用。4. 对电梯安拆的基础部位和附墙装置,根据升降机安拆规程进行验收。(二)安拆实施阶段1. 阅读、熟悉升降机使用说明书,整个安拆过程严格按上述型号升降机安拆规定执行。2. 待安拆的升降机应做到性能完好,金属机构部分无疲劳损伤、无焊缝开裂脱焊、无严重锈蚀。对钢丝绳、滑轮组、电气设备、安全保险机构等,安拆前均应仔细检查,发现问题必须马上整改。3.组装区域设置警戒线,有明显标志,并有专人监护。4.安装顺序:基础设备 T 附墙预埋件 T 底架、基础节安装 T 防护围栏安装 T 标准节等导轨安装T 吊笼安装 T 头架、对重装置的安装-电气安装、调整-整机的安培、测试。5.拆卸顺序:头架、对重装置的拆卸一标准节拆卸一吊笼拆卸一吊笼拆卸一防护围栏拆卸-底架、基础节拆卸。6.按施工要求和操作规定降节到指定工作高度。7.按规定和施工要求拆卸附墙架。8.应仔细检查,发现问题立即整改。9.拆卸后及时做好转移使用或入库运输工作。三、施工电梯的安装步骤(一)外笼与吊笼的安装1.将基础表面清扫洁净;2.将地脚螺栓安装好;3. 在地脚螺栓处底盘和基石垫入不同厚度的钢板垫片用以调整导轨架的垂直度;4. 用水平仪测量导轨架的垂直度,保证导轨架的各个主管在两个方向上的垂直度(1/15)5.导轨架调整垂直后,压紧 4 个地脚螺栓;6.同上回一样调整外笼门框的看不起度,压紧其余的地脚螺栓;7.安装缓冲弹簧;8.将另一半部分的外笼与前半部分用螺栓连接起来;9.同前调整垂直度,压紧地脚螺栓,松开吊笼内电动机上的制动器;10. 用起重南吊起吊笼,从标准节上方使吊笼准确就位。11....
