施工进度总体部署3
1 部署原则根据设计图纸及现场实际情况,拟从施工起点顺序作业,逐步推动
2 工期安排本工程计划开工日期为 29 年 4 月 28 日,完工日期为 29 年 6 月 28 日,总工期为 62 天
总体工期安排为:29 年 4 月 28 日进场后,大约用 5 天时间,在搭设生活区的同时,做好三临的建设工作;并做好各项施工前的准备工作
29 年 5 月 3 日〜29 年 6 月 23 日,完成道路工程的施工
29 年 6 月 24 日〜29 年 6 月 26 日进行现场清整及验收工作
3 施工准备现场平面布置根据现场的实际情况,拟在附近村租用临时办公地点,并设置办公区、料站及木工场,主要遵循交通方便、便于管理的原则
在施工区域内布置为施工服务的临时水、电及施工道路
临时水、电、路施工现场临时上水由于施工面呈条状布置,现场用水量不大
为此,本工程考虑将租赁二台 10T 水车作为施工生产用水源
施工现场临时用电根据实际情况,从现况变压器接出一主闸箱,每隔80m 设置一个电闸箱
另外,考虑停电等意外因素,本工程配备 1 台柴油发电机组(1KW),以保证应急用电
临时用电系统根据各种用电设备的情况,采纳三相五线制的配电方式
施工配电箱采纳统一的标准铁制电箱,箱、电缆编号与供电回路对应
利用既有现况路作为施工便线
为保证交通正常运行,局部将现况路拓宽,以满足施工车辆通行
组织机构及劳动力组织组织机构:组建一支专业化管理水平高的工程项目经理部组织机构(见组织机构附图)
组成强有力的施工队伍进行施工,形成以工序划分的专业作业队
即道路路床施工作业队、道路基层施工作业队、道路附属建筑施工作业队、道路面层施工作业队等四支专业作业队

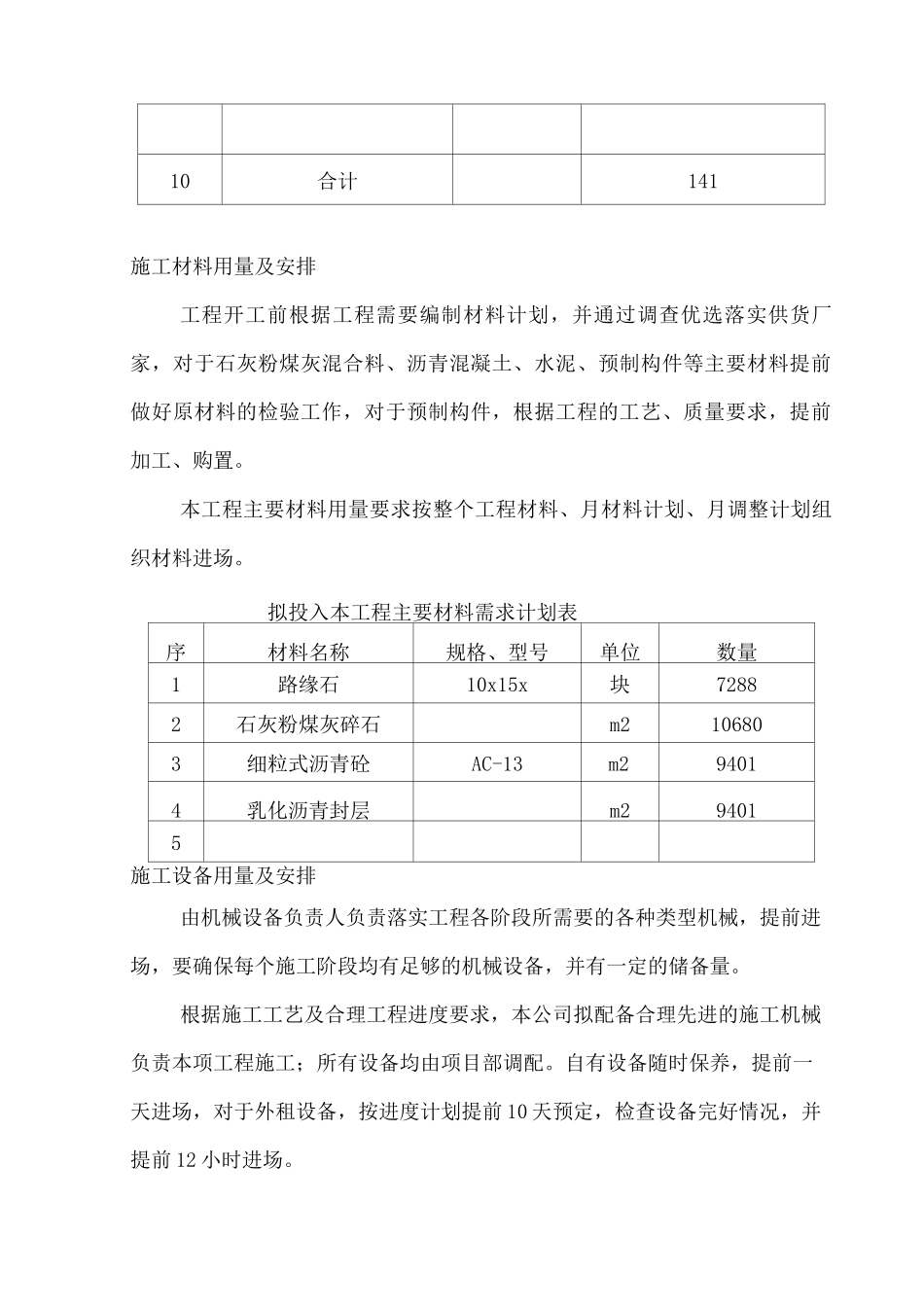

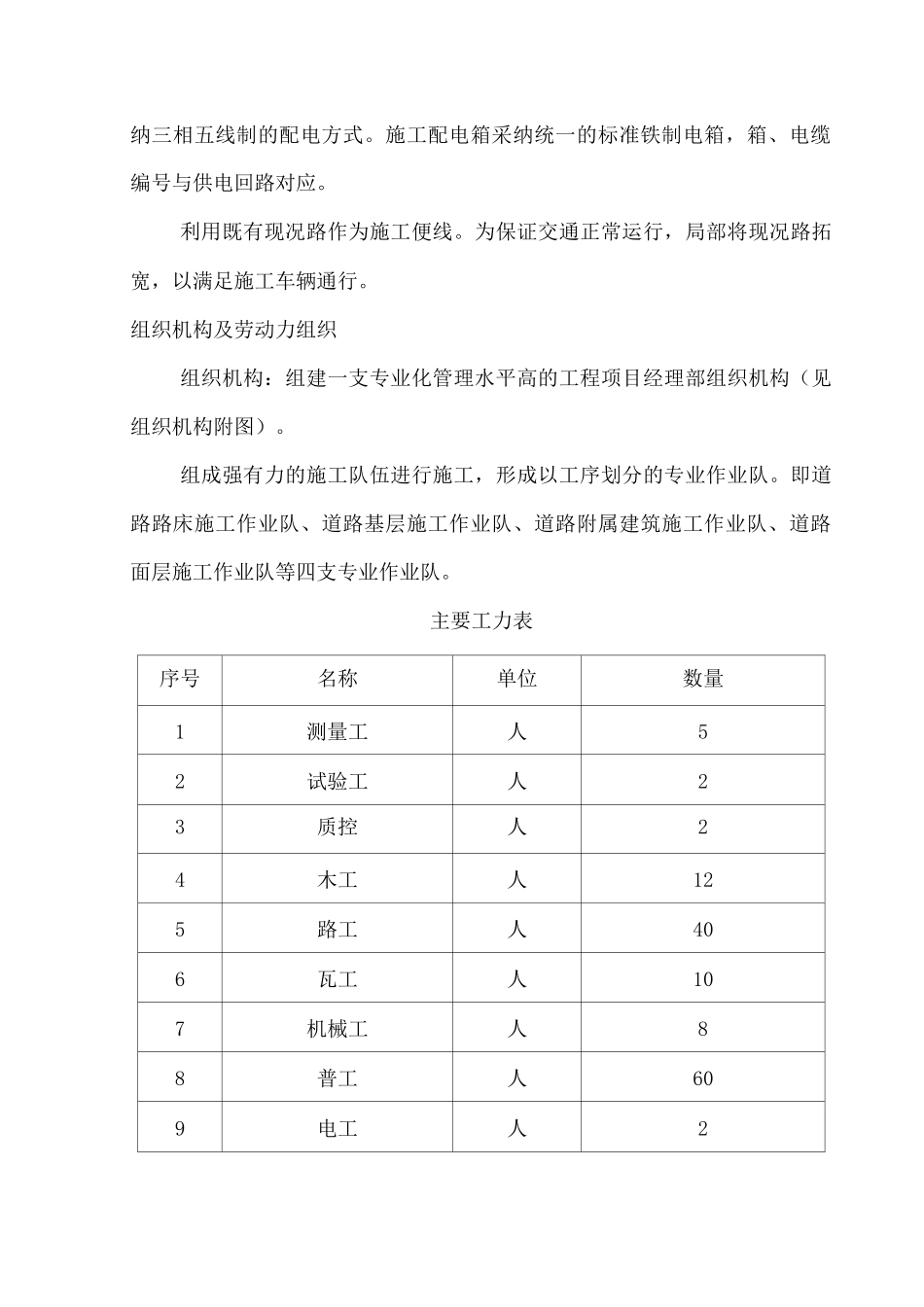

主要工力表序号名称单位数量1测量工人52试验工人23质控人24木工人125路工人406瓦工人107机械工人88普工人609电工人210合计1
